NN prípojka a proces pripojenia k distribučnej sieti Západoslovenská distribučná

Pripojenie k elektrickej sieti je základným predpokladom pre fungovanie každej modernej domácnosti, firmy či inštitúcie. Pokiaľ má byť objekt plnohodnotne využiteľný, potrebuje napojenie na verejnú energetickú sieť pomocou prípojky NN, ktorá umožňuje čerpanie elektrickej energie z verejného zdroja. V regióne západného Slovenska predstavujú nízkonapäťové (NN) elektrické prípojky kľúčový prvok, ktorý zabezpečuje dodávku elektrickej energie z distribučnej siete do odberného miesta. Spoločnosť Západoslovenská distribučná, a.s., je distribútorom elektrickej energie v tejto oblasti.

Tento článok vás prevedie celým procesom zriadenia NN prípojky, od počiatočných administratívnych úkonov až po finálne zapojenie elektromera, pričom sa zameria na dôležité aspekty, ktoré by ste nemali podceniť. Tento proces, hoci sa môže zdať technicky náročný, je pri správnom postupe a s podporou odborníkov zvládnuteľný a nevyhnutný pre bezproblémový chod vašich elektrických zariadení.

Čo je elektrická NN prípojka a prečo je dôležitá?

Elektrická prípojka NN je technické spojenie medzi verejnou distribučnou sieťou a vaším odberným miestom (domom, bytom, prevádzkou). Pod pojmom elektrická prípojka sa rozumie elektrické vedenie, ktoré odbočuje od zariadenia pre verejný rozvod (sieť nn, transformačná stanica a pod.) elektrickej energie smerom k odberateľovi. Prípojka pre rodinný dom začína odbočením od zariadenia verejného rozvodu a končí prípojkovou skriňou. Jej správna realizácia a zabezpečenie je nevyhnutné pre bezpečný a spoľahlivý chod všetkých elektrických spotrebičov a zariadení, ktoré v objekte používate.

Schéma elektrickej prípojky NN

Nakoľko ide o čerpanie energie z verejného zdroja, elektrická prípojka musí byť verejne prístupná - väčšinou umiestnená vo fasáde objektu či plota, a tak kedykoľvek odkontrolovateľná. Elektrická prípojka sa vybuduje na hranici pozemku, aby bola voľne dostupná pre pracovníkov energetiky, ktorí vykonávajú odpočet meradla a jeho výmenu. Prípojková skriňa NN sa používa na istenie prívodného vedenia k odbernému zariadeniu a umiestňuje sa na verejne prístupnom mieste do fasády objektu vo výške 2 až 2,5 m nad konečnou úrovňou terénu. Pred prípojkovou skriňou je potrebné dodržať voľný priestor široký 0,8 m z bezpečnostných dôvodov. Prípojka je čo do vyhotovenie zhodná s miestnou sieťou (vonkajšia alebo káblová).

Proces zriadenia elektrickej NN prípojky krok za krokom

Proces získania a realizácie elektrickej prípojky NN je štruktúrovaný a vyžaduje si dodržanie niekoľkých kľúčových krokov. Pre rodinný dom je pripojovací poplatok s ističom 25A (trojfázový) približne 213,30€, ale celková cena elektrickej prípojky môže stáť od 750 eur až cez 1000 eur s ťahaným káblom. Dôležitým faktorom je samotné umiestnenie rozvodovej skrine na pozemku a okolité prostredie a možnosti pripojenia novej prípojky k distribučnej sieti elektrickej energie.

1. Žiadosť o pripojenie a zmluva s distribútorom

Prvým krokom je kontaktovať distribučnú spoločnosť (v prípade západného Slovenska Západoslovenskú distribučnú, a.s.), ktorá územne spadá ku vášmu katastrálnemu územiu a polohe pozemku alebo nehnuteľnosti, ku ktorej je potrebné vyhotoviť elektrickú prípojku. Žiadosť o pripojenie môžete podať iba elektronicky. V prípade novo zriaďovaného odberného miesta je k žiadosti o pripojenie potrebné priložiť prehľadný situačný plán s vyznačením polohy objektu vrátane parcelných čísiel pozemkov a názvov ulíc. Taktiež je potrebné pripojiť list vlastníctva a prípadne aj katastrálnu mapu pozemku a nehnuteľnosti.

Je potrebné definovať výkon prípojky, ktorý musí zodpovedať budúcim požiadavkám pripojených zariadení, či elektrických vykurovacích telies. Ak potrebujete pomoc s vyplnením žiadosti, môžete kontaktovať zákaznícku linku 0850 333 999 v pracovných dňoch od 07:00 do 19:00 hod.

Distribučná spoločnosť má na vyjadrenie lehotu 30 dní a stanovisko o vyhotovení, alebo zamietnutí elektrickej prípojky, obsahuje štandardne aj presné miesto a podmienky zriadenia elektrickej prípojky. Ak distribučná spoločnosť budúcu elektrickú prípojku a projekt schváli, uzavrie sa Zmluva o pripojení odberného elektrického zariadenia do distribučnej sústavy. Táto zmluva definuje podmienky, práva a povinnosti oboch strán. Vami podpísaná zmluva musí byť doručená distribučnej spoločnosti do 30 kalendárnych dní od dátumu jej podpísania.

2. Úhrada poplatku za pripojenie a projektová dokumentácia

Po podpísaní zmluvy nasleduje zaplatenie poplatku za zriadenie elektrickej prípojky distribučnou spoločnosťou. Výška ceny za pripojenie na napäťovej úrovni NN sa odvíja od ampérovej hodnoty hlavného ističa podľa platného cenníka. Faktúru k úhrade nájdete v aplikácií (po overení), v časti Detail k aktuálnemu stavu žiadosti. Cenu za pripojenie je potrebné uhradiť najneskôr do 14 kalendárnych dní od vášho podpísania Zmluvy o pripojení.

Ilustrácia faktúry za pripojenie

Na začiatku celého procesu zriadenia elektrickej prípojky je potrebné vypracovať projekt elektrickej prípojky. Realizácia prípojky NN si rovnako ako iné elektroinštalácie vyžaduje úvodný odborný projekt, splnenie kritérií vyžadovaných príslušnými normami. Projektová dokumentácia NN prípojky je súčasťou každej menšej alebo väčšej stavby, či pozemku. Cena za 4 opečiatkované výtlačky komplet projektu pre stavebné povolenie elektrickej prípojky je od 150€, konzultácia je zadarmo.

Projektová dokumentácia elektrickej prípojky je základným kameňom celého procesu. Obsahuje všetky potrebné informácie pre správne a bezpečné zriadenie prípojky. Zhotovenie projektovej dokumentácie vyžaduje predloženie Zmluvy o pripojení odberného elektrického zariadenia žiadateľa do distribučnej sústavy spolu so všetkými prílohami. Tento proces zvyčajne trvá maximálne 10 pracovných dní. Projektant vám navrhne kábel, veľkosť hlavného ističa a domovú inštaláciu. Navrhovaný typ kábla by mal byť CYKY 5Cx10mm2 alebo AYKY 4B x 16 mm2, presne určený projektantom podľa skutočnej navrhovanej spotreby zo spotrebičov. Elektrická prípojka musí spĺňať normy a pravidlá, ktoré určujú jej presné umiestnenie a vyhotovenie na pozemku.

3. Realizácia prípojky a výber dodávateľa prác

Po odsúhlasení návrhu zmluvy o pripojení a uhradení poplatku za pripojenie vám prevádzkovateľ distribučnej sústavy zašle technické podmienky pripojenia. Tieto podmienky špecifikujú presné technické požiadavky na zriadenie prípojky a umiestnenie elektromerového rozvádzača. Elektroenergetické zariadenie medzi deliacim miestom určeným v Zmluve o pripojení po elektromerový rozvádzač vrátane, je majetkom žiadateľa a musí ho nechať vybudovať na vlastné náklady. Odporúčame vám kontaktovať vybraného dodávateľa takýchto prác - elektrikára či spoločnosť, ktorá tieto práce zabezpečí.

Elektrikár inštalujúci káblovú prípojku

Pri inštalácii nového samostatne stojaceho elektromerového rozvádzača nezabudnite namontovať aj vývodový istič (tzv. vypínací prvok spätného napätia). Pripravte odberné miesto v zmysle technických podmienok pripojenia uvedených v prílohe č. 1 Zmluvy o pripojení. Po natiahnutí káblov elektrikár osadí a zapojí elektromerový rozvádzač (zatiaľ bez samotného elektromera).

Výkopové a bezvýkopové metódy

Pri realizácii elektrickej prípojky sa stretávame s dvoma základnými prístupmi k zemným prácam:

  1. Zemné a výkopové práce: Predstavujú tradičný prvý krok pri realizácii elektrickej prípojky. Ich správne vykonanie je kritické pre bezpečnú inštaláciu a spoľahlivý chod elektrickej siete. Je dôležité dôkladné vytýčenie všetkých inžinierskych sietí.
  2. Bezvýkopové metódy: Tieto moderné a efektívne riešenia umožňujú realizáciu elektrickej prípojky bez potreby rozsiahlych zemných a výkopových prác. Využitie bezvýkopových metód, ako je pretláčanie komunikácie, umožňuje minimalizovať rušivé vplyvy na okolie, znižuje náklady a čas potrebný na inštaláciu. Pretláčanie komunikácie pri realizácii elektrickej prípojky je bezvýkopová metóda, pri ktorej sa zavádza chránička pod spevnenú komunikáciu (cestu, chodník).

4. Revízna správa a príprava odberného miesta

Po realizácii prípojky je nevyhnutné vykonať jej revíziu a zabezpečiť revíznu správu. Realizácia prípojky NN si rovnako ako iné elektroinštalácie vyžaduje záverečnú revíziu prevedenú revíznym technikom. Zároveň vám odporúčame vyžiadať si od vášho elektrikára zhotovenie revíznej správy, plán skutočného vyhotovenia prípojky. Revízna správa je doklad, ktorý vystavuje revízny technik a ktorý potvrdzuje, že prípojka bola zrealizovaná v súlade s platnými normami Slovenskej republiky. Obsahuje záznamy o meraniach, ako napríklad meranie izolačného stavu vodičov alebo odpor uzemnenia. Revíznu správu môže vykonať len kvalifikovaná osoba s príslušným vzdelaním (tzv. "paragraf 24"), ktorá vykoná odbornú skúšku a prehliadku elektrickej prípojky. Po ukončení pracovného procesu vám bude zaslaná faktúra, ktorej úhrada je potrebná pred odoslaním revíznej správy.

Po prijatí podpísanej zmluvy vám zašleme zálohovú faktúru, ktorej splatnosť je 14 kalendárnych dní od dátumu jej vystavenia. Doručte distribučnej spoločnosti projektovú dokumentáciu elektroenergetického zariadenia uvedeného v technických podmienkach pripojenia a ostatnú dokumentáciu uvedenú v Technických podmienkach pripojenia. Splnenie technických podmienok pripojenia, ktoré bude obsahovať Zmluva o pripojení v prílohe č.1, preukážte prostredníctvom aplikácie na sledovanie stavu žiadosti. Najneskôr do konca tejto lehoty by malo byť odberné miesto technicky pripravené na montáž/zapojenie elektromera.

5. Výber dodávateľa elektriny a montáž elektromera

Pre samotnú montáž/zapojenie elektromera je potrebné uzatvorenie ďalšieho zmluvného vzťahu, a to s vybraným dodávateľom elektriny. Vyberte si dodávateľa elektriny a uzatvorte s ním Zmluvu o dodávke a distribúcii elektrickej energie. Požiadavku na montáž elektromera za vás vybaví váš dodávateľ elektriny. Prevádzkovateľ distribučnej sústavy následne zvyčajne do 5 pracovných dní zabezpečí montáž elektromera. Akonáhle je elektromer namontovaný, môžete začať odoberať elektrinu.

Dôležité aspekty pri zriaďovaní NN prípojky

Prekročenie rezervovanej kapacity (RK) a maximálnej rezervovanej kapacity (MRK)

Pre odberateľov s priebehovým meraním na napäťovej úrovni NN môže prevádzkovateľ distribučnej sústavy (PDS) fakturovať prekročenie dojednanej RK a MRK. Interval na vyhodnotenie MRK je kalendárny mesiac, rovnako ako interval na vyhodnotenie RK. Dodržanie hodnoty RK sa vyhodnocuje z najvyššej nameranej hodnoty 15-minútového výkonu v danom mesiaci. Napríklad, ak máte istič s hodnotou 3 x 25 A, čo zodpovedá výkonu 18 kW. Ak je vami odoberaný výkon vyšší ako 18 kW, bude vám fakturovaný poplatok za prekročenie MRK. Preto ak zistíte, že hodnota odoberaného výkonu je pravidelne vyššia, je potrebné inštalovať na odberné miesto istič vyššej ampérovej hodnoty. Ak si zákazník chce upraviť hodnotu MRK, je potrebné uzatvoriť novú zmluvu o pripojení. Pri zvyšovaní hodnoty MRK sa pre určenie platby za pripojenie použije jednotková cena za pripojenie určená ÚRSO, ktorou sa vynásobí rozdiel novej hodnoty MRK a pôvodnej hodnoty MRK.

Ako zistiť, či ste prekročili hodnoty RK a MRK?

Zákazník sa môže zaregistrovať na webovej aplikácii Západoslovenskej distribučnej, a.s. (Distribučný portál), kde môže sledovať odoberaný výkon. Pre prípad optimalizácie výberu ističa či nastavenia správnych hodnôt sa zákazník môže obrátiť na energetických poradcov, dodávateľa či projektanta zariadenia.

Účinník a jeho vplyv na poplatky

Účinník vyjadruje pomer medzi činnou a jalovou energiou nameranou v odbernom mieste. V ideálnom prípade sa hodnota účinníka rovná jednotke. Pokiaľ je hodnota účinníka nižšia ako jeden, tečie cez odberné miesto odberateľa a distribučnú sústavu aj jalová energia, ktorá nekoná prácu. K dodávke dochádza vtedy, ak prevláda kapacitná zložka odberu, teda ak je odber takzvane prekompenzovaný. Aby sa predišlo fakturácii prirážky za nedodržanie účinníka, je potrebné mať na danom odbernom mieste inštalované kompenzačné zariadenie. Kompenzačné zariadenie je zariadenie, ktoré posúva fázu vstupného prúdu k fáze napätia prostredníctvom kapacitných filtrov na vstupe. Prirážka za nedodržanie účinníka sa určuje na základe pomeru jalovej a činnej elektriny. Ak je vypočítaná hodnota cos Φ v rozmedzí od 0,95 až 1, prirážka za nedodržanie účinníka fakturovaná nebude.

Moderné elektromery a priebehové meranie

Prevádzkovateľ distribučnej sústavy má právo namontovať na odberné miesto akýkoľvek typ určeného meradla elektriny. Montáž akéhokoľvek určeného meradla elektriny nie je možné odmietnuť. Moderné elektromery umožňujú priebehové meranie, kde sa hodnota spotrebovanej elektrickej práce zaznamenáva v pravidelných intervaloch, napríklad každých 15 minút. Toto umožňuje detailné sledovanie spotreby, optimalizáciu správania spotrebiteľa a následnú úsporu energií. Informácie o spotrebe bude môcť odberateľ sledovať cez lokálne alebo webové rozhranie. Moderné elektromery dokážu meniť a rozširovať tarifnú štruktúru na minimálne 4 tarify.

Priebehové meranie:

  • Hodnota spotrebovanej elektrickej práce je zaznamenávaná v určitých pravidelných intervaloch (napr. každých 15 minút).
  • Umožňuje detailné sledovanie spotreby.
  • Podporuje optimalizáciu spotreby a úsporu energií.
  • Umožňuje širší tarifný systém (minimálne 4 tarify).
Moderný elektromer s displejom

Prúdový istič a jeho funkcia

Prúdový istič je technické zariadenie, umiestnené pri elektromere, ktoré stanovuje, aký veľký odber elektrického výkonu môžete odobrať z distribučnej sústavy, a preto priamo súvisí aj s výškou platby. Chráni vašu prevádzku pred technickými poruchami, ktoré by zväčša mohli spôsobiť škodu (požiar, úraz a pod.). Vypínacia charakteristika ističa je doba odpojenia isteného spotrebiča v závislosti od skratového prúdu. Západoslovenská distribučná, a.s. umožňuje požiadať o istič s prúdovou hodnotou 6A, 10A, 13A, 16A, 20A, 25A, 32A, 40A, 50A, 63A, 80A.

Uzemnenie v elektrotechnike

V súvislosti s uzemnením je dôležité poznamenať, že pri každej rekonštrukcii elektroinštalácie je potrebné zriadiť bod rozdelenia a vytvoriť sústavu TN-S, teda zmeniť elektrickú sústavu z TN-C na sústavu TN-S. Správny počet uzemňovacích tyčí, ktoré sa inštalujú do pôdy, je kľúčový pre zabezpečenie primeraných hodnôt zemného odporu a dodržania všetkých noriem. Odporúča sa zveriť realizáciu elektrickej prípojky skúseným firmám, ktoré disponujú potrebným vybavením na meranie zemných odporov a vedia prijať adekvátne opatrenia, ak sú hodnoty neoptimálne.

Jednotarifné vs. Dvojtarifné meranie

Pri realizácii elektrickej prípojky sa bežne stretávame s dvoma základnými typmi merania:

Typ merania Charakteristika Výhody/Nevýhody Veľkosť elektromerovej skrinky
Jednotarifné meranie Rovnaká cena za elektrickú energiu počas celého dňa. Jednoduchší spôsob odberu za konštantnú cenu. Zvyčajne menšia
Dvojtarifné meranie Ceny rozdelené do dennej a nočnej tarify (denná býva drahšia ako nočná). Výhodné pre objekty s veľkým odberom elektriny (najmä v noci). Pre menšie domácnosti môže byť paradoxne drahšie. Zvyčajne väčšia

Pri výbere elektromerovej skrinky je dôležité uviesť predajcovi presný typ merania. Odporúča sa zvoliť skrinku s okienkom na displej meracieho zariadenia, aj keď je o niečo drahšia, pretože to uľahčuje pracovníkom odpis stavu elektromera.

Zmeny v existujúcom pripojení

V prípade potreby zmeny parametrov vášho pripojenia, ako je zvýšenie/zníženie hodnoty hlavného ističa, zmena počtu fáz alebo zmena typu merania (jednotarifné na dvojtarifné), je potrebné podať novú žiadosť o pripojenie odberného elektrického zariadenia k distribučnej sústave. V žiadosti je potrebné vyznačiť príslušnú možnosť zmeny. Ak plánujete pripojenie nabíjacej stanice, v žiadosti o pripojenie zvoľte možnosť „Požadujem pripojiť nové odberné miesto“ alebo „Požadujem zvýšiť/znížiť hlavný istič (maximálnu rezervovanú kapacitu)“ a doplňte hodnotu výkonu nabíjacej stanice v kW. Do úvahy je potrebné zobrať súčasnú hodnotu vášho hlavného ističa, aktuálne pripojené spotrebiče v domácnosti, ako aj plánovaný výkon nabíjacej stanice.

Rekonštrukcia a prekládka starých prípojok

V starších domoch sa často stávalo, že sa elektrické prípojky realizovali priamo v objektoch. Podľa nových STN noriem sa však elektrická prípojka má vyhotovovať výhradne na hranici pozemku, v plote. V takýchto prípadoch je potrebné vykonať prekládku elektromera. Tento proces je pomerne jednoduchý a začína sa podaním žiadosti u distribučnej spoločnosti. Po zaslaní zmluvných podmienok nasleduje podobný postup ako pri novej prípojke: vypracovanie projektovej dokumentácie, realizácia, revízna správa a niekedy aj plán skutočného vyhotovenia.

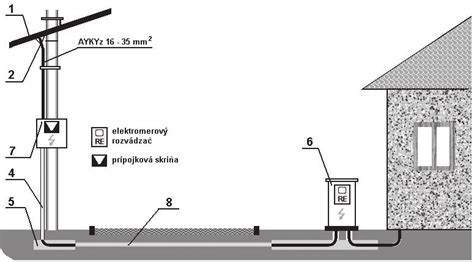

Stará vs. nová elektrická prípojka

Výmenu starej prípojky netreba vnímať iba ako nevyhnutné zlo. Staré prípojky často trpia opotrebovanými svorkami, kde sa hliníkové vodiče uvoľňujú (hliník "tečie"). Tento jav môže viesť k vysokému prechodovému odporu, ktorý zahrieva svorky aj okolie. V zlom stave býva často aj izolácia prípojky, čo zvyšuje riziko požiaru alebo úrazu elektrickým prúdom. Preto je rekonštrukcia prípojky v takýchto prípadoch dôležitým bezpečnostným opatrením.

Časový harmonogram a náklady

Celý proces zriadenia elektrickej prípojky, ak všetko prebieha hladko, môže zabrať približne 2 mesiace. Vybavenie elektrickej prípojky môže trvať rôzne dlho, od niekoľkých týždňov do niekoľkých mesiacov, v závislosti od konkrétnych podmienok, potrebných povolení a technických podmienok. Je dôležité poznamenať, že umiestnenie miesta pripojenia, napríklad nutnosť pretlačenia chráničky na kábel pod cestou, môže prípojku dodatočne predražiť. Cena elektrickej prípojky závisí od výkonu a veľkosti hlavného ističa a počtu fáz. Tu je potrebné počítať s nákladmi na materiál, ako je rozvodová skriňa, ostatný materiál a práce.
