Kto vykonáva osadenie stavby na pozemku: Komplexný sprievodca procesom a zodpovednosťami

Postaviť si rodinný dom je snom nejedného človeka. Kde však začať a ako postupovať, aby sa stavebné konanie aj samotná výstavba pre vás nestali nočnou morou? Práve na tomto mieste vám poskytneme užitočné právne a praktické rady, ktoré vám uľahčia komunikáciu s úradmi a inštitúciami, s ktorými prídete počas realizácie vášho sna do styku, predovšetkým so stavebným úradom.

Počiatočné kroky: Pozemok a jeho potenciál

Vlastnícke práva a spoluvlastníctvo

K žiadosti o stavebné povolenie stavebník priloží list vlastníctva (LV) pozemku, na ktorom chce stavbu realizovať. Stavebník v ňom musí byť uvedený ako vlastník alebo musí mať k pozemku iné právo (§ 139 stavebného zákona), napr. nájomnú zmluvu alebo dohodu o budúcej kúpnej zmluve. Vlastnícke právo k pozemku stavebník nadobudne kúpnou, darovacou alebo inou zmluvou, dedením, rozhodnutím štátneho orgánu a pod. Zmluva o prevode a prechode vlastníctva k pozemku musí mať vždy písomnú formu a nadobudne účinnosť právoplatným rozhodnutím o povolení vkladu vlastníckeho práva do katastra nehnuteľností. Návrh na vklad do katastra nehnuteľností podáva vlastník na katastrálny úrad okresu, v ktorom sa pozemok nachádza.

Pozemok vo spoluvlastníctve niekoľkých spoluvlastníkov je pred podaním žiadosti o stavebné povolenie potrebné upraviť vzájomnou dohodou (rozdelenie pozemku geometrickým plánom, uzavretie písomnej dohody o reálnom rozdelení pozemku). Dohoda nadobudne účinnosť až právoplatným rozhodnutím o povolení vkladu do katastra nehnuteľností. Ak pozemok nie je možné reálne rozdeliť, stavebník predloží stavebnému úradu písomnú zmluvu uzavretú so spoluvlastníkom pozemku (napr. nájomnú zmluvu), ktorá ho oprávňuje stavbu uskutočniť.

Funkčné využitie pozemku a územný plán

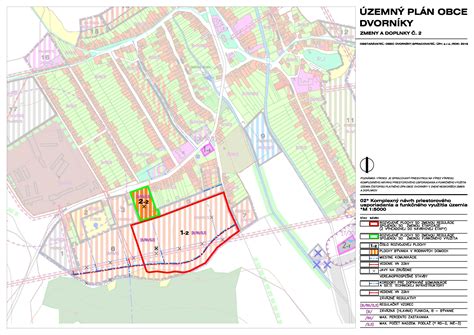

Mapa územného plánu obce

Každý druh pozemku je zapísaný v LV, napr.: zastavaná plocha, ostatná plocha, záhrada, orná pôda a pod. Nie každý nezastavaný pozemok je vhodný na stavbu rodinného domu. Pred kúpou pozemku by si mal budúci stavebník vyžiadať z príslušného obecného (miestneho, mestského) úradu územnoplánovaciu informáciu, s cieľom zistiť podľa územného plánu jeho funkčné využitie. Stavebník by mal uzavrieť kúpnu zmluvu o prevode vlastníctva k pozemku až po obdržaní informácie, že na predmetnom pozemku je možné uskutočniť navrhovanú stavbu rodinného domu.

Nezastavaný pozemok v katastri nehnuteľností, vedený ako orná pôda, je súčasťou poľnohospodárskeho pôdneho fondu (PPF) a je chránený osobitnými predpismi. Ak je v zastavanom území obce, nemusí stavebník žiadať o jeho vyňatie z PPF. Stavebným pozemkom sa stáva vtedy, ak je určený na zastavanie a to buď územným plánom obce a po schválení obcou alebo územným plánom zóny a po schválení obcou.

Prečo je územný plán (zóny) dôležitý? Pretože stanovuje zásady a regulárnosť umiestnenia stavieb na pozemkoch (typ domu, podlažnosť a pod.), vzdialenosť od uličnej čiary, možnosť napojenia na inžinierske siete a komunikácie. Vlastník pozemku sa často pohoršuje nad tým, že na svojom pozemku nemôže stavať dom podľa svojich predstáv. Je to preto, lebo priestorové usporiadanie a funkčné využitie pozemkov obce musí byť v súlade so schváleným územným plánom a urbanistickými prognózami a tie sú koncepčne pripravované na mnoho rokov vopred.

Kto sa podieľa na osadení stavby?

Na úspešnej realizácii osadenia stavby na pozemok sa podieľa viacero kľúčových aktérov a procesov.

Projektant a projektová dokumentácia

Projekt na rodinný dom musí vypracovať osoba s príslušným odborným vzdelaním a oprávnená na výkon projektovej činnosti. Stavebný úrad v stavebnom konaní posúdi, či odborné vzdelanie projektanta, resp. projektantov podieľajúcich sa na vypracovaní projektu zodpovedá druhu, účelu a stavebnotechnickému vyhotoveniu stavby.

Projektant pri spracovaní projektu musí dodržať územný plán obce a podmienky územného rozhodnutia. Dom, vyprojektovaný v rozpore s územným rozhodnutím, stavebný úrad postaviť nepovolí. Projekt osadenia rodinného domu na pozemok musí byť dodaný spolu s projektom rodinného domu na stavebné povolenie. Táto časť projektu je samostatná a individuálna pre každý pozemok a typ rodinného domu. Tento projekt má rešpektovať príslušné územné rozhodnutie (ak bolo vydané) pre daný stavebný pozemok ale hlavne odstupové vzdialenosti od susedných pozemkov. Z dôvodu individuálnych rozmerov stavebných parciel, napojenia inžinierskych sietí a komunikácií nie je možné osadenie na pozemok riešiť ako typovo.

Projektom domu určujeme jeho polohu a výšku, tzv. výškopis a polohopis, napojenie a zásobovanie domu pitnou vodou, elektrickou energiou, plynom a odvádzanie odpadových vôd. Projekt musí vyriešiť aj vykurovanie domu. Nezabúdajme na možnosť vykurovania bytu kozubmi a pecami. Ak sa stavebník rozhodne stavbu postaviť podľa katalógového projektu, musí si uvedomiť, že je potrebné k nemu dopracovať tzv. situačný výkres umiestnenia stavby na konkrétny pozemok. Na ňom sa vyznačia trasy a miesta napojenia na vodu, kanalizáciu, plyn, žumpu, studňu a pod.

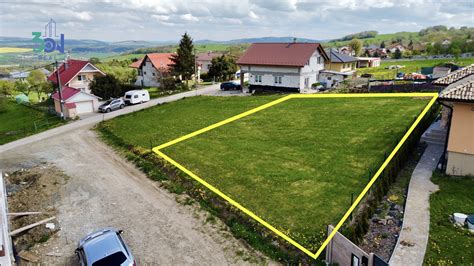

Vizualizácia projektu osadenia domu na pozemok

Rozsah projektu osadenia domu na pozemok

  • sprievodná správa
  • súhrnná technická správa
  • celková situácia stavby v mierke 1:200
  • projekt prípojky vody a kanalizácie, projekt prípojky plynu a projekt prípojky NN

Potrebné podklady pre vypracovanie projektu osadenia rodinného domu

Pre vypracovanie projektu osadenia rodinného domu na pozemok je potrebné predložiť projektantovi nasledovné podklady:

  • miesto výstavby (katastrálne územie) a parcelné číslo
  • geodetické zameranie, polohopis a výškopis v digitálnej forme (.dwg, .dxf,), určené na právne účely. Súčasťou tohto geometrického plánu sú inžinierske siete: verejný vodovod, verejný plynovod, verejná kanalizácia (ak sa nachádza v danej lokalite), elektrické siete, ak sú v predstihu zrealizované prípojky k danému pozemku, geometrický plán obsahuje aj tie.
  • miestne regulatívy alebo iný typ dokumentácie (ak bol spracovaný k pozemku)

Geodet a jeho úloha

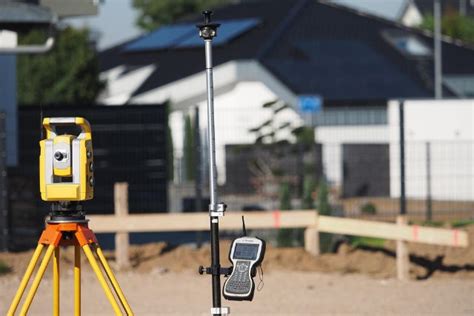

Geodetické zameranie pozemku

Geodetické zameranie je nevyhnutným podkladom pre projektanta. Jeho úlohou je príprava podkladov pre ďalších odborníkov, alebo štátne úrady (kataster, pozemkový úrad). Zahŕňa meranie existujúceho stavu terénu - výškový priebeh a okolitých stavieb a oplotení pred výstavbou - polohopis výškopis.

Pri začiatku výstavby je potrebné určiť kde presne stavba bude stáť na pozemku. Geodet tak v teréne vyznačí drevenými kolíkmi polohu stavby. Vedia tak vykopať základy pre budúcu stavbu. Podklad pre toto vytýčenie opäť pripravuje projektant.

Ak financujeme svoju stavbu postupne, t.j. potrebujeme si na stavbu požičať od banky, vieme financie získať už vo fáze kedy je stavba čiastočne dokončená, t.j. rozostavaná. Na to, aby banka poskytla tieto financie, potrebuje mať o stavbe dostatok informácií - vedieť kde stavba presne leží a koľko percent je z nej dokončenej. To kde stavba leží nám povie geometrický plán a to na koľko percent je dokončená znalecký posudok. Ak sa po výstavbe nezmení pôdorys stavby, tak sa geometrický plán použije aj pri kolaudácii stavby.

V prípade, že sa pozemok nachádza mimo zastavaného územia obce (extravilán) a je to pozemok, ktorý je poľnohospodárskou pôdou (orná pôda, záhrada), je nutné geometrický plán vyňatia.

Regulácia umiestnenia stavby a odstupové vzdialenosti

Odstupové vzdialenosti od hraníc pozemkov a susedných stavieb určuje vyhláška č. 532/2002 Z. z. o všeobecných technických požiadavkách na výstavbu. Konkrétne ustanovenia nájdeme v paragrafe 6. Súčasťou regulatív sú aj minimálne vzdialenosti a odstupy stavieb od hraníc pozemkov a susedných stavieb či vzdialenosť stavby od komunikácie (uličná čiara). Všetky tieto údaje následne ovplyvnia výber projektu stavby.

Odstupy medzi stavbami musia umožňovať údržbu stavieb a užívanie týchto priestorov na technické alebo iné vybavenie územia (napr. stavba garáže, záhradného skladu, plotu a pod.).

Ak rodinné domy vytvárajú medzi sebou voľný priestor a na ich protiľahlých stenách sú umiestnené okná z obytných miestností, vzdialenosť medzi nimi nesmie byť menšia ako 7 metrov. Zároveň platí, že od spoločných hraníc pozemkov musia byť rodinné domy vzdialené viac ako 2 metre. V prípade stiesnených podmienok možno vzdialenosť medzi rodinnými domami znížiť až na 4 metre, a to za podmienky, že v žiadnej z protiľahlých stien nie sú okná obytných miestností. V tomto prípade sa nevyžaduje dodržanie vzdialenosti 2 metrov od spoločných hraníc pozemkov. Stiesnené pomery môžu vyplývať napr. z nevhodnej polohy pozemku, jeho tvaru, veľkosti, základových pomerov, konfigurácie terénu, jeho sklonu a orientácie na svetové strany, negatívneho vplyvu už existujúcej okolitej zástavby, prípadne ochranných pásiem alebo iných obmedzení vyplývajúcich z osobitných predpisov.

Na hranici pozemku je dovolené stavať len v prípade, ak ide o rekonštrukciu stavby, ktorá je už postavená na hranici. Pri novostavbách takúto stavbu povolí stavebný úrad, iba ak jej umiestnením nebude trvalo obmedzené užívanie susedného pozemku na určený účel.

Uvedená vyhláška stanovuje i minimálnu vzdialenosť priečelí budov od okraja pozemnej komunikácie. Ak sú v priečelí budov okná obytných miestností, musí byť ich odstup najmenej 3 metre. Vzájomné odstupy stavieb sa merajú na najkratších spojniciach medzi vonkajšími povrchmi obvodových stien, od hranice pozemkov a od okrajov pozemnej komunikácie. Vystupujúce časti stavby sa zohľadňujú, ak presahujú viac ako 1,5 metra od obvodových stien stavby. Môže to byť balkón, terasa, rímsa, striešky na prekrytie vstupu a podobne.

Popis vzdialenosti Minimálna vzdialenosť Poznámka
Medzi rodinnými domami s protiľahlými oknami obytných miestností 7 metrov
Od spoločných hraníc pozemkov (štandardne) Viac ako 2 metre
Medzi rodinnými domami v stiesnených podmienkach (bez okien obytných miestností v protiľahlých stenách) 4 metre V tomto prípade sa nevyžaduje dodržanie vzdialenosti 2 metrov od spoločných hraníc pozemkov.
Priečelie budovy od okraja pozemnej komunikácie (s oknami obytných miestností) 3 metre
Schéma odstupových vzdialeností stavieb

Proces získavania povolení

Rodinný dom ako jednoduchá stavba

Rodinný dom je budova určená na rodinné bývanie so samostatným vstupom z verejnej komunikácie. V osobitných prípadoch sa do domu môže vstupovať aj z iného súkromného pozemku (právo prechodu, prejazdu, tzv. vecné bremeno). Rodinný dom môže mať najviac tri byty, dve nadzemné podlažia a podkrovie. Stavba rodinného domu, ktorá nepresahuje 300 m2 zastavanej plochy a má jedno nadzemné podlažie a podkrovie, spĺňa kritériá jednoduchej stavby. Vzťahujú sa preto na ňu niektoré zjednodušenia, napríklad že jej povoľovanie stavebný úrad môže spojiť s územným konaním a vydá tak len jedno rozhodnutie.

Územné konanie a územné rozhodnutie

Územné konanie začína stavebný úrad na základe návrhu navrhovateľa. Účastníkom územného konania je navrhovateľ, obec, ak nie je stavebným úradom príslušným na územné konania, a ten, komu toto postavenie vyplýva z osobitných predpisov (zák. č. 127/1994 Z.z.). Podľa výsledkov územného konania vydá stavebný úrad navrhovateľovi územné rozhodnutie.

Už spomínaný územný plán zóny je podkladom na povoľovanie stavieb. Ak nie je spracovaný, nemôže byť vydané stavebné povolenie. Stavebník si v tomto prípade na OÚ odbor ŽP podá návrh na vydanie územného rozhodnutia na umiestnenie stavby. Podmienky stanovené v územnom rozhodnutí sú záväzné pre stavebníka i účastníkov konania, ktorými sú stavebník, obec, právnické alebo fyzické osoby, ktorých vlastnícke alebo iné práva k pozemkom alebo stavbám, ako aj k susedným pozemkom a stavbám, môžu byť rozhodnutím dotknuté.

Budúci stavebník i vlastníci susedných pozemkov by sa mali pred vydaním územného rozhodnutia oboznámiť s podkladmi, na základe ktorých bude vydané. Je potrebné všímať si vzdialenosť stavby domu od iných stavieb, hranice pozemkov, zatienenie novostavbou, vzdialenosti žúmp od studní a pod.

K stavbe domu sa vyjadruje v územnom konaní aj starosta (primátor) obce a orgány štátnej správy (hygieny, požiarnej ochrany ale často aj veterinárnej starostlivosti, dopravy) a organizácie spravujúce podzemné alebo nadzemné inžinierske siete - telekomunikácie, energetické závody, plynárne a pod. Stavebník často zabúda na hluk a prašnosť. Napríklad ak podnikateľ na susednom pozemku legálne prevádzkuje dielňu, stavebník by sa mal pred územným rozhodnutím oboznámiť aj s podmienkami prevádzky tejto dielne.

Námietky musí účastník konania predložiť v čase územného konania, inak stavebný úrad nemusí na ne prihliadnuť. Územné rozhodnutie má zvyčajne platnosť dva roky. Ak do tejto doby stavebník nepožiada o vydanie stavebného povolenia, územné rozhodnutie stratí platnosť.

Potrebné doklady pre územné rozhodnutie

  • Návrh na vydanie územného rozhodnutia
  • list vlastníctva
  • kópia katastrálnej mapy
  • zoznam známych účastníkov územného konania
  • stanoviská a vyjadrenia dotknutých orgánov štátnej správy a mesta
  • súhlas vlastníka pozemku v prípade, že žiadateľ nie je vlastníkom
  • dokumentácia pre územné rozhodnutie

Stavebné konanie a stavebné povolenie

Stavebné konanie začína stavebný úrad na základe žiadosti stavebníka. Stavebné konanie je proces, ktorý vedie stavebný úrad a prebieha pred vydaním stavebného povolenia. Ten spravidla zvolá aj ústne konanie. Cieľom konania je posúdenie navrhovanej stavby, dodržanie podmienok územného plánu, prípadne územného rozhodnutia (ak bolo samostatne vydané), pripomienok a námietok účastníkov konania, orgánov štátnej správy a organizácií spravujúcich inžinierske siete.

Účastníkmi stavebného konania sú: stavebník; osoby, ktoré majú vlastnícke alebo iné práva k pozemkom a stavbám na nich vrátane susediacich pozemkov a stavieb, ak ich vlastnícke alebo iné práva k týmto pozemkom a stavbám môžu byť stavebným povolením priamo dotknuté; ďalšie osoby, ktorým toto postavenie vyplýva z osobných predpisov; stavebný dozor alebo kvalifikovaná osoba; projektant v časti, ktorá sa týka projektu stavby.

Stavebník alebo ním poverená právnická (fyzická) osoba predkladá stavebnému úradu spolu so žiadosťou o stavebné povolenie aj projektovú dokumentáciu. Ak obec nemá schválený územný plán zóny, stavebný úrad v odôvodnených prípadoch (po predbežnom prejednaní veci so stavebníkom) stavebné a územné konanie môže zlúčiť do jedného konania. Okrem toho stavebník k žiadosti prikladá LV (alebo nájomnú zmluvu), kópiu z katastrálnej mapy a prehlásenie stavebného dozoru o tom, že bude vykonávať dozor na stavbe. Ak územné rozhodnutie nebolo vydané a stavebný úrad robí zlúčené stavebné konanie, musí stavebník doložiť k žiadosti aj stanoviská orgánov štátnej správy a organizácií spravujúcich inžinierske siete.

Námietky účastníkov konania k stavbe (susedia, starosta a podobne) zabezpečuje stavebný úrad oznámením o začatí stavebného konania. Stavebný úrad každú námietku preskúma (neoprávnené zamietne a oprávnené nariadi zahrnúť do projektu) a o námietkach a pripomienkach rozhodne vo vydanom stavebnom povolení. Ak do lehoty určenej stavebným úradom tieto osoby námietky ani pripomienky nepodajú, stavebný úrad vydá stavebné povolenie.

Stavebné povolenie stráca platnosť, ak sa so stavbou nezačalo do dvoch rokov odo dňa, keď nadobudlo právoplatnosť, pokiaľ stavebný úrad v odôvodnených prípadoch neurčil na začatie stavby dlhšiu dobu. Stavebník môže začať stavať až vtedy, keď stavebné povolenie nadobudlo právoplatnosť.

Ak počas stavebného konania účastník konania námietky zabudne predložiť, ale stavebné povolenie ešte nenadobudlo právoplatnosť, môže sa proti nemu v zákonnej lehote písomnou formou odvolať. O odvolaní rozhoduje odvolací orgán, ktorým je krajský úrad. Stavebník zatiaľ nesmie so stavbou začať. Odvolací orgán je povinný odvolanie prešetriť, aj keď je podané po nadobudnutí právoplatnosti stavebného povolenia. Ak účastník konania predložil také námietky, ktoré preukážu rozpor stavby so stavebným povolením, po miestnom šetrení stavebný úrad stavbu zastaví. Stavebník so stavbou môže pokračovať až po ďalšom rozhodnutí stavebného úradu.

Potrebné doklady pre stavebné povolenie

  • Žiadosť o stavebné povolenie
  • rozhodnutie o umiestnení stavby
  • zoznam známych účastníkov stavebného konania
  • list vlastníctva
  • stanoviská a vyjadrenia dotknutých orgánov štátnej správy a mesta
  • kópia katastrálnej mapy
  • súhlas vlastníka pozemku v prípade, že žiadateľ nie je vlastníkom
  • projektová dokumentácia

Priebeh výstavby a stavebný dozor

Osoba uvedená v stavebnom povolení ako stavebný dozor vykonáva na základe dohody so stavebníkom odborné vedenie stavby. Je účastníkom stavebného konania. Sleduje spôsob a postup uskutočňovania stavby, dodržiavanie bezpečnosti a ochrany zdravia pri práci, inštaláciu a prevádzku technického vybavenia na stavbe, odborné ovládanie strojov, zariadení a vedenie stavebného denníka stavebníkom.

Stavebný dozor je spolu so stavebníkom zodpovedný za umiestnenie stavby v súlade s dokumentáciou stavby, za dodržanie všeobecných technických požiadaviek na výstavbu a iných ustanovení stavebného povolenia. Jeho úlohou je vplývať na odstránenie nedostatkov, ktoré zistil pri svojpomocnej realizácií stavby, a v prípade, že sa nedajú odstrániť v rámci výkonu jeho činnosti, je povinný ich bezodkladne oznámiť stavebnému úradu, aby vykonal potrebné opatrenia.

Stavebný denník

Máloktorý stavebník si uvedomuje, že viesť stavebný denník znamená viesť jednoduchý denný záznam o priebehu stavby. Zapisuje doňho všetky dôležité údaje, ktoré v priebehu realizácie stavby nastali, počnúc dovezením druhu a množstva materiálu, až po pracovné sily a počasie. Je to pomôcka pre stavebníka, ktorá sa už veľakrát osvedčila.

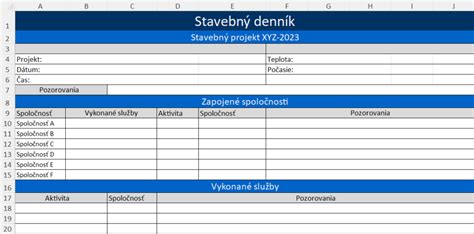

Vzor stavebného denníka

Kolaudácia a zmeny

Kolaudácia stavby

Po ukončení stavby, ktorá bola vykonaná na základe právoplatného stavebného povolenia (po predchádzajúcej písomnej žiadosti stavebníka), vydá príslušný stavebný úrad kolaudačné rozhodnutie, ktoré je dokladom, že stavbu možno užívať na účel, pre ktorý bola povolená. Kolaudačné konanie začína na žiadosť stavebníka. Účastníkom kolaudačného konania je stavebník; prípadne užívateľ (prevádzkovateľ) ak je v čase začatia konania známy; obec (ak nie je stavebným úradom); dotknuté orgány štátnej správy. Stavebný úrad pri kolaudácii skúma, či bola stavba postavená podľa dokumentácie, overenej v stavebnom konaní a podľa podmienok stavebného povolenia.

Potrebné doklady pre kolaudáciu

  • Návrh na vydanie kolaudačného rozhodnutia
  • záznam o výsledku komplexného vyskúšania a skúšobnej prevádzky
  • stavebné povolenie
  • dokumentácia stavby
  • doklad o vytýčení stavby
  • geometrický plán
  • doklady o výsledkoch predpísaných skúšok
  • zoznam známych účastníkov stavebného konania

Predĺženie platnosti a zmeny stavby

Občas sa prihodia udalosti, ktoré posunú termín dokončenia stavby, dôjde k zmene stavby pred dokončením, resp. k zmene užívania stavby. Rozhodnutie o predĺžení platnosti stavebného povolenia vystaví stavebný úrad na základe písomnej žiadosti stavebníka.

Potrebné doklady pre predĺženie platnosti stavebného povolenia

  • Žiadosť o zmenu termínu dokončenia stavby
  • stavebné povolenie

Konanie o zmene stavby pred dokončením začína stavebný úrad na základe písomnej žiadosti stavebníka. Podľa výsledkov konania vydá stavebný úrad stavebníkovi rozhodnutie o zmene stavby pred dokončením.

Potrebné doklady pre zmenu stavby pred dokončením

  • Žiadosť o povolenie zmeny stavby pred dokončením
  • stavebné povolenie
  • list vlastníctva
  • stanoviská a vyjadrenia dotknutých orgánov štátnej správy a mesta
  • kópia katastrálnej mapy
  • súhlas vlastníka pozemku v prípade, že žiadateľ nie je vlastníkom
  • projektová dokumentácia

Keďže stavbu možno užívať len na účel určený v kolaudačnom rozhodnutí prípadne v stavebnom povolení, pri akejkoľvek uvažovanej zmene jej užívania sa treba obrátiť na stavebný úrad. Zmeny účelu užívania stavby, ktoré spočívajú v zmene spôsobu užívania stavby, jej prevádzkového zariadenia, v zmene spôsobu a v podstatnom rozšírení výroby alebo činností, ktoré by mohli ohroziť život a zdravie ľudí alebo životné prostredie, vyžadujú rozhodnutie stavebného úradu o zmene v užívaní stavby. Konanie o zmene užívania stavby začína stavebný úrad na základe písomného návrhu stavebníka. Podľa výsledkov konania vydá stavebný úrad stavebníkovi rozhodnutie o zmene užívania stavby.

Potrebné doklady pre zmenu užívania stavby

  • Žiadosť o povolenie zmeny užívania stavby
  • stavebné povolenie
  • kolaudačné rozhodnutie
  • list vlastníctva
  • stanoviská a vyjadrenia dotknutých orgánov štátnej správy a mesta
  • kópia katastrálnej mapy
  • súhlas vlastníka pozemku v prípade, že žiadateľ nie je vlastníkom
  • projektová dokumentácia
