Komplexný Sprievodca Kotvením Lešenia do Fasády: Zabezpečenie Stabilty a Bezpečnosti

Bezpečná a stabilná konštrukcia lešenia je kľúčová pre akékoľvek stavebné alebo rekonštrukčné práce vo výškach. Jedným z najdôležitejších aspektov zabezpečenia lešenia je jeho správne kotvenie do fasády. Tento článok poskytuje podrobné informácie o procese montáže lešenia so zameraním na kľúčové zásady kotvenia, ktoré zaisťujú stabilitu a bezpečnosť celej konštrukcie.

Základné Princípy Montáže a Bezpečnosti Lešenia

Montáž a demontáž lešenia môžu vykonávať len osoby, ktoré majú na to potrebné znalosti a oprávnenie. Pred začatím prác je nevyhnutné dodržať prísne bezpečnostné protokoly a technické požiadavky.

Kontrola Komponentov a Príprava Podkladu

  • Jednotlivé komponenty lešenia sa musia pred montážou vizuálne skontrolovať, či nie sú poškodené. Poškodené komponenty lešenia nie je možné namontovať.
  • Lešenie sa môže postaviť len na podklad, ktorý má dostatočnú nosnosť.

Pod každým stojanom lešenia je výškovo nastaviteľný pätka vretena. Tieto pätky sú rozhodujúce pre vyrovnanie lešenia na nerovnom teréne.

Možnosti Vretenových Pätiek

Dĺžka pätky Maximálne natočenie (pre 0,6 m variant)
0,4 m N/A
0,6 m 45 cm
0,8 m N/A
1,5 m N/A

Na teréne so sklonom alebo výškovými nerovnosťami alebo na dosiahnutie určitej výšky lešenia možno pri nastavovaní lešenia použiť vyrovnávacie zariadenie stavacie rámy o výšce 0,67 m alebo 1,0 m. Stavebné alebo nosné rámy sú namontované na nožičky vretena v primeranej vzdialenosti od fasády a sú zabezpečené proti pádu jednoduché zábradlie.

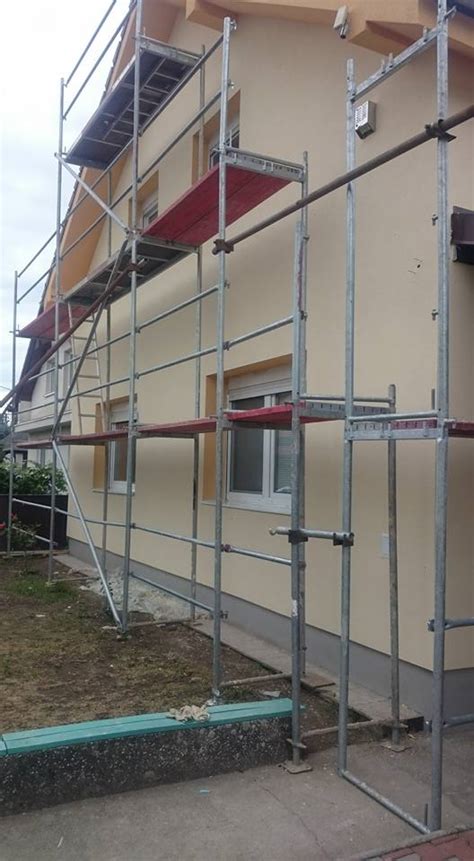

Základové prvky lešenia a vretenové pätky

Konštrukcia Rámov a Diagonálne Výstuže

Na vonkajšej strane lešenia je umiestnený uhlopriečka a zábradlie. Upravený koniec uhlopriečky sa vloží do otvoru v kontaktnej doske rámu a zatlačí sa smerom nadol, aby sa spojka na opačnom konci uhlopriečky mohla pripevniť k opačnému rámu. Zábradlie sa vloží do zámkov rámov. Výsledné pole lešenia sa musí vertikálne a horizontálne vyrovnať pomocou vretenových pätiek a diagonál.

Maximálna výška lešenia je 24 m vrátane vretenovej podnože.

Inštalácia Podlážok a Rozširovanie Lešenia

Podlážky sú neoddeliteľnou súčasťou lešenia, ktoré zabezpečujú pracovnú plochu pre personál.

  • Na hornej priečnej U-profily stavacích rámov sa zavesujú podlážky vždy po celej šírke rámu, t. j. pre rám so šírkou 0,73 m sa použijú buď dva úzke podrámy (so šírkou 0,32 m), alebo jeden podrám so šírkou 0,60 m.
  • Pre rám so šírkou 1,09 m sa použijú tri podrámy so šírkou 0,32 m alebo jeden široký a jeden úzky podrám.
  • Pri použití podchodzieho rámu je potrebné položiť podklady v celej šírke, štyri úzke podklady alebo dva široké podklady. V tretej skupine podvalov sa môžu použiť všetky typy podvalov.

Rozšírenie Pracovnej Plochy a Špeciálne Rámy

Na rozšírenie podlahovej plochy sú k dispozícii dve konzoly: Konzola 0,36 m umožňuje rozšírenie podlahovej plochy o úzku podlážku (0,32 m). Konzola môže byť umiestnená na vnútornej alebo vonkajšej strane lešenia. Podchádzajúce rámy umožniť umiestnenie lešenia na miestach, kde je potrebné zabezpečiť bezpečný prechod pre chodcov. Spodné rámy umožňujú inštaláciu stavacích rámov šírky 0,73 m a 1,09 m.

Základy lešenia: Vyloženie základov

Bezpečnostné Postupy pri Postupe Montáže do Výšky

Inštalácia ostatných skupín lešenia sa vykonáva podobným spôsobom, aký bol opísaný pre prvú skupinu. S rastúcou výškou lešenia rastú aj nároky na bezpečnosť.

  • Pri výstupe na ďalšie poschodie by mal mať pracovník bezpečnostný postroj pripevnený k vnútornému stojanu vertikálneho rámu nižšia úroveň.
  • Pracovník potom môže vystúpiť na podlážku a osadiť prvé dva rámy horného poschodia. Zábradlie medzi rámy sa nasadia ihneď po montáži.
  • Ak sa buduje koncové pole, je potrebné osadiť dvojité bočné zábradlie.
  • Pri montáži posledného poschodia sú vonkajšie strany rámov vybavené zábradelné stĺpiky, do ktorého sa zavesí zábradlie.
Bezpečnostné prvky a zábradlia lešenia

Kľúčové Aspekty Kotvenia Lešenia do Fasády

Kotvenie lešenia do fasády je absolútne nevyhnutné pre zabezpečenie jeho stability voči vonkajším silám, ako sú vietor alebo zaťaženie.

Dôležitosť a Metódy Kotvenia

Na zachytenie ťahových a tlakových síl kolmých na fasádu sa používajú tieto metódy kotvy s pevnými spojkami pripojenými k stavacím rámom. Tieto kotvy sú navrhnuté tak, aby prenášali zaťaženie z lešenia do nosnej konštrukcie budovy.

Časovanie a Rozmiestnenie Kotiev

Kotvenie lešenia sa musí vykonávať súčasne s výstavbou jednotlivých poschodí lešenia a nie je povolené vykonávať kotvenie neskôr. Tento princíp je kľúčový pre zachovanie stability počas celého procesu montáže.

Krajné stĺpy a miesta, kde sú umiestnené poklopy, sa musia kotviť každé 4 m výšky, striedavo každých 8 m, pričom konečná poloha kotiev musí pripomínať sínusoidu. Toto špecifické rozmiestnenie zaručuje rovnomerné rozloženie síl a maximálnu odolnosť proti preklopeniu alebo deformácii lešenia.

Schéma rozmiestnenia kotiev lešenia na fasáde

Kotvenie na Rohu Budovy

Lešenie sa inštaluje na rohoch budovy spojením dvoch vertikálnych rámov otočených o 90° pomocou dvoch otočných spojok. Jedna z týchto spojok je umiestnená v otvore kontaktnej dosky montážneho rámu. Táto konfigurácia je kritická pre zaistenie stability lešenia v rohových sekciách, kde dochádza k odlišnému pôsobeniu síl.

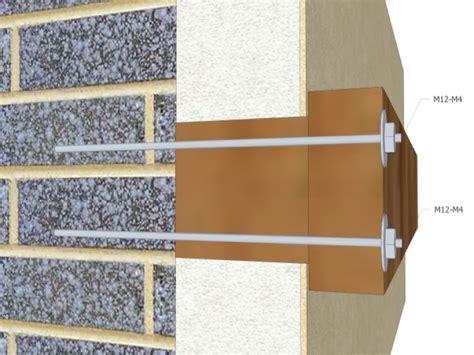

Detail upevnenia kotvy lešenia k fasáde
