Zatepľovanie fasád minerálnou izoláciou KNAUF

Pri výbere vhodného materiálu na zateplenie fasády je dôležité zohľadniť nielen tepelnoizolačné vlastnosti, ale aj ďalšie faktory ako sú požiarna odolnosť, akustické vlastnosti, paropriepustnosť a ekologickosť. Minerálna izolácia KNAUF INSULATION spĺňa tieto kritériá a ponúka efektívne a ekologické riešenie pre rôzne stavebné aplikácie.

Vynikajúce tepelné a akustické vlastnosti, protipožiarna ochrana, dlhodobá trvácnosť a šetrnosť k životnému prostrediu z nej robia ideálnu voľbu pre každý typ stavby. Či už renovujete staršiu budovu alebo staviate nový dom, investícia do kvalitnej izolácie zvýši komfort bývania a zníži energetické náklady. Správna izolácia je kľúčom k pohodliu a bezpečnosti vášho domova.

Príprava podkladu

Pred aplikáciou zatepľovacieho systému je nevyhnutné dôkladne pripraviť podklad. Podklad musí byť čistý, suchý, bez mastnôt a nečistôt. Musí byť nosný - schopný udržať nalepené fasádne dosky pred kotvením. Vhodnými podkladmi sú murované steny, betónové povrchy panelov, pevné a súdržné cementové, vápeno-cementové a polymércementové omietky, pórobetón a pod.

Opravy nesúdržných podkladov sa realizujú s predstihom, aby mohlo dôjsť k dostatočnému vyzretiu opravovaných plôch (aspoň 14 dní). Odporúča sa priemerná súdržnosť podkladu najmenej 200 kPa s tým, že najmenšia jednotlivá prípustná hodnota musí byť aspoň 80 kPa.

Zásady vhodného podkladu:

  • Vlhký podklad: Najskôr sa musí odstrániť príčina vlhkosti, zatepľuje sa až po vyschnutí muriva.
  • Zaprášený, špinavý podklad: Je nutné mechanicky očistiť, omiesť, prípadne umyť tlakovou vodou.
  • Zvetraný povrch: Je nutné mechanicky očistiť, obiť, prípadne odstrániť s použitím vhodnej technológie a následne vyrovnať vhodnou hmotou preukázateľne zabezpečujúcou súdržnosť podkladu.
  • Mach, plesne, huby: Je nutné mechanicky očistiť a následne stenu ošetriť vhodným fungicídnym prípravkom.
  • Vystupujúce časti: Nutné odstrániť ostré, vystupujúce časti malty, nesúdržné a odlupujúce sa vrstvy náteru a omietky.
  • Zvyšky oddebňovacích prípravkov: Očistiť tlakovou vodou s pridaním detergentu.
  • Savý podklad: Sa očistí a napenetruje vhodnou penetráciou.
  • Trhliny: Neaktívne trhliny sa utesnia pružným tmelom, pri aktívnych trhlinách treba vyriešiť príčinu ich šírenia.
  • Rovinnosť podkladu: Prípustná tolerancia nerovnosti podkladu je 20 mm na dĺžku 1 m. Táto podmienka platí v prípade lepených a zároveň kotvených systémov. Pri systémoch len lepených je prípustná nerovnosť podkladu max. 10 mm na dĺžke 1 m.

Podklad sa nesmie vyrovnávať vrstvou tepelnej izolácie. Opravený podklad sa vždy ošetrí penetračným náterom.

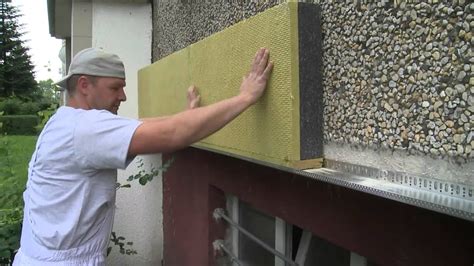

Príprava podkladu pre zateplenie fasády

Založenie prvého radu

Zatepľovací systém s použitím minerálnej vlny sa zakladá minimálne 30 cm nad úrovňou budúceho terénu. Je viacero spôsobov ako začať. Štandardne sa zakladá na zakladaciu lištu, ktorej šírka a pevnosť musia zodpovedať hrúbke použitého izolačného materiálu. Čoraz častejšie sa začína zakladať prvý rad na vyrovnanú soklovú izoláciu.

Osadenie zakladacích líšt

Osadí sa zakladacia lišta príslušnej šírky (podľa hrúbky izolácie) z ľahkých, alkalicky stálych kovov, prípadne PVC. Tieto sa kotvia skrutkami v min. počte 3 ks na 1 bm. Na zakladacie lišty sa aplikujú tesniace a dilatačné prvky. Vzájomné napojenie zakladajúcej lišty sa vykoná s medzerou 2 mm. Potrebné zaistenie rovnosti čela zakladajúcich líšt sa u nerovných podkladov dosiahne pomocou distančných umelohmotných podložiek.

Vzniknutý priestor medzi zakladajúcou lištou a stenou objektu sa vyplní nízko-rozťažnou PU penou, alebo tmelom tak, aby po montáži izolácie nevznikli dutiny a zabránilo sa vzniku „komínového efektu“, ktorý môže ochladzovať stenu.

Založenie prvého radu na soklovej izolácii

Sú dva spôsoby založenia prvého radu minerálnej izolácie. Prvým je, že hrúbka soklovej izolácie je totožná s hrúbkou minerálnej izolácie. V tomto prípade sa nepoužívajú okapové lišty, no spoj je potrebné 2x vystužiť. V druhom prípade je hrúbka soklovej izolácie menšia ako hrúbka minerálnej izolácie, pričom odporúčame rozdiel 3-4 cm. V tomto prípade je však nutné použiť okapovú lištu, aby voda stekala od fasády.

Založenie prvého radu zatepľovacieho systému

Lepenie izolácie

Samotnému lepeniu izolácie predchádza jeden alebo dva kroky, v závislosti od typu dosky. V prípade produktu bez povrchovej úpravy je potrebné povrch dosky penetrovať tenkou vrstvou lepiacej malty. Ak je doska opatrená špeciálnou povrchovou úpravou (napr. SMARTwall S C1 alebo C2), penetrácia lepidlom na takomto povrchu nie je potrebná.

Nanášanie lepiacej malty

Minerálne dosky sa musia pred aplikáciou lepiaceho materiálu skontrolovať, či je ich povrch dostatočne suchý a bez mechanického poškodenia. V prípade potreby sa odstráni prach z dosky.

Keď je doska bez špeciálnej povrchovej úpravy musí byť pred nanesením lepiacej malty napenetrovaná vtlačením tenkej vrstvy lepiacej malty. V prípade, že sa jedná o povrch dosky so špeciálnou úpravou, lepiaca malta môže byť nanesená priamo.

Pri izolantoch FKL s kolmou orientáciou vlákien sa lepiaca malta nanáša celoplošne, hrebeňovým hladidlom. Výška hrebeňa sa určí podľa nerovnosti podkladu. Nanesenie lepiacej malty musí byť minimálne na 40% plochy dosky po jej zatlačení na stenu. V prípade rozmeru 400x1200mm postačí naniesť tenší rámik po obvode (cca. 6 cm po zatlačení na stenu). V prípade lamiel FKL je lepenie celoplošné. Dodržanie minimálnej plochy lepiacej malty je dôležité pre stabilitu zatepľovacieho systému. Lepiaca malta nesie zaťaženie celého kontaktného systému.

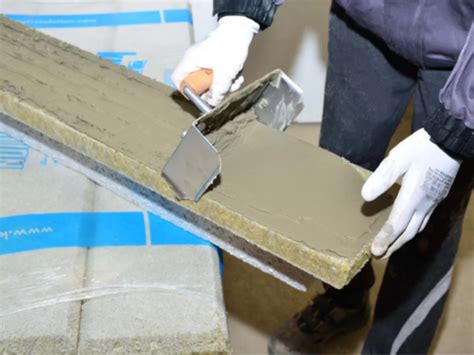

Nanášanie lepiacej malty na minerálnu dosku

Zásady lepenia izolácie na stenu

Nalepenie dosiek na stenu musí byť na tesno bez špár. Maximálna povolená špára je 4 mm a musí sa v celej hrúbke vyplniť izolantom. Aby nevznikol tepelný most, lepiaca malta sa nesmie dostať do špáry.

Pri lepení dosiek musí vzniknúť „T“ spoj, nie krížový spoj dosiek „+“. Zvislé špáry musia byť od seba minimálne 100 mm. Dilatácie v stene musia byť dodržané, dosky ich nesmú prekrývať.

Odrezky je možné použiť, len ak majú minimálnu šírku 150 mm. Takýto odrezok sa umiestni len do plochy, nie ku okraju otvorov alebo rohu budovy. Na rohoch sa musia rady dosiek preväzovať. Ideálne je striedať na rohu celú a polovičnú dosku. Pre zamedzenie vytvorenia tepelného mostu okolo okien a dverí prekryjeme rám minimálne 2 cm minerálnou izoláciou.

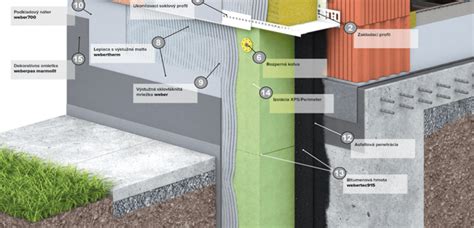

Správne lepenie izolačných dosiek

Kotvenie izolácie

Kotvenie systému sa vykonáva po kontrole rovinnosti, spravidla 1 až 3 dni po nalepení izolácie. Kotvenie odporúčame vykonať pomocou skrutkovacích rozperných kotiev s kovovým tŕňom. Kotvenie, druh rozperných kotiev, ich počet, poloha voči výstuži a rozmiestnenie v ploche ETICS, určuje projektová dokumentácia.

Dĺžka rozpernej kotvy sa všeobecne stanovuje jednoduchým výpočtom: minimálna požadovaná hĺbka kotvenia v nosnej konštrukcii + zostávajúca omietka (v prípade rekonštrukcie) + lepiaca malta a hrúbka izolácie = potrebná dĺžka kotvy. Vŕtanie pre osadenie rozperných kotiev sa vykonáva kolmo na podklad.

Aplikácia rozpernej kotvy

Minimálna vzdialenosť medzi rozpernými kotvami a od hrany steny sa odporúča 10 cm. Tanier osadenej rozpernej kotvy nesmie narúšať rovnosť základnej vrstvy. Zle osadená, poškodená alebo zdeformovaná rozperná kotva sa odstráni a nahradí sa novou.

Aby sa zabránilo vzniku panter efektu na fasáde, odporúčame zapustiť kotvy do izolantu a prekryť ich minerálnou tepelnoizolačnou zátkou. Pre správnu montáž zapustených kotiev je nevyhnutné používať aplikačný nástavec odporúčaný daným výrobcom kotiev.

Mechanické kotvenie minerálnej izolácie

Základná výstužná vrstva

Pokiaľ nie sú použité dosky s povrchovou úpravou je potrebné ich povrch napenetrovať. Najskôr sa armujú nárožia, hrany, ostenia a nadpražia objektu a určené plochy v projektovej dokumentácii. K tomu sa používajú špeciálne plastové profily s výstužnou sklotextilnou mriežkou.

Vyhotovenie hlavnej výstužnej vrstvy

Keď sú všetky detaily vystuženia okolo rohov a dilatácií dokončené, prechádza sa na zhotovenie hlavnej vrstvy. Na izolačné dosky sa ručne nanesie výstužná malta ozubeným hladítkom 10x10 mm, do ktorej sa vtlačí výstužná mriežka. Výstužná malta, ktorá vystúpi cez mriežku sa následne vyrovná a uhladí. Armovaciu mriežku sa odporúča ukladať smerom od hora dole s min. presahom v spojoch 10 cm.

Zvýšenie odolnosti ETICS proti mechanickému poškodeniu možno zabezpečiť dvojitým vystužením v základnej vrstve prípadne použitím pancierovej mriežky. Všetky napojenia ETICS na priľahlej konštrukcii sa vykonávajú tak, aby nedošlo k prieniku vody do systému a ku vzniku škodlivých trhlín.

Aplikácia výstužnej sieťky

Prevedenie finálnej povrchovej úpravy

Po technologickej prestávke spravidla 5-7 dní, kým vyzrie výstužná vyrovnávacia vrstva, sa plocha fasády prebrúsi, napenetruje a následne nanesie finálna tenkovrstvová omietka v hrúbke 1,5-3 mm. Pri jej aplikácii treba dodržiavať technologické postupy, ktoré odporúča dodávateľ omietky. Pri kontaktnom zateplení z minerálnej izolácie odporúčame použiť silikátovú, silikón-silikátovú alebo silikónovú omietku.

Fasáda SMART - efektívne riešenie pre zateplenie

Fasáda SMART predstavuje riešenie testované výrobcom. Jednotlivé komponenty boli vybrané s cieľom zabezpečiť bezkonkurenčnú funkčnosť zateplenia a zároveň ušetriť čas a peniaze pri realizácii. Riešenie fasáda SMART obsahuje:

  • Fasádnu dosku s povrchovou úpravou SMARTwall N C1
  • Lepiacu maltu SMARTwall na lepenie a armovanie
  • Kotvy PTH-S s tepelnoizolačnou zátkou
  • Aplikačný nástavec ZPR pre jednoduchú aplikáciu kotiev
  • Výstužnú mriežku SMARTwall
  • Okennú začisťovaciu lištu SMARTwall pre správne napojenie ostenia na rám okna alebo dverí
  • Rohovú lištu SMARTwall na ochranu rohov a hrán
  • Penetračný náter PRIMER pre zjednotenie savosti podkladu

Prečo sa rozhodnúť pre izoláciu SMARTwall s povrchovou úpravou:

  • Rýchla aplikácia: Špeciálna povrchová úprava dosky SMARTwall umožňuje skrátiť čas potrebný na lepenie a aplikáciu výstužnej vrstvy až o jednu štvrtinu* v porovnaní so štandardným výrobkom na báze minerálnej vlny.
  • Ľahká manipulácia: Povrchová úprava dosky SMARTwall znižuje prašnosť pri realizácii. Doska s kompaktnejším a príjemnejším povrchom uľahčuje manipuláciu a rezanie, pričom realizátorom prináša nový pocit pri práci s izoláciami z minerálnej vlny.

Vďaka jednoduchšej a rýchlejšej manipulácii, čas realizácie sa skráti približne o jednu štvrtinu* a spotrebu lepiacej a stierkovacej malty je možné znížiť až o 35 %* v porovnaní s klasickou minerálnou doskou. To všetko sa prenáša do finálnych nákladov na celkové zateplenie objektu.

Skladba zateplenia steny

Murivo obvodovej steny

Penetračný náter PRIMER

Vrstva z lepiacej malty SMARTwall min. 40 % plochy dosky

Tepelná izolácia SMARTwall N C1 so zapustenými kotvami PTH-S a krycou zátkou z minerálnej vlny

Výstužná vyrovnávacia vrstva z lepiacej malty SMARTwall a výstužnej mriežky SMARTwall

Penetračný náter pod fasádnu omietku

Tenkovrstvová fasádna omietka

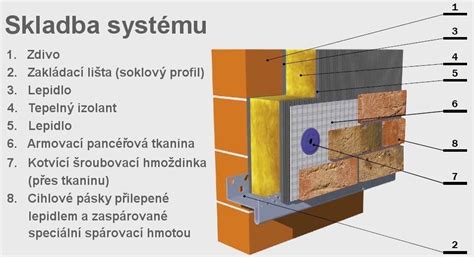

Schematické znázornenie skladby zateplenia fasády
