Zateplenie fasády domu je jednou z najčastejších rekonštrukcií, hneď po výmene okien, do ktorej sa ľudia púšťajú. Kvalitným zateplením sa vám podarí účinne znížiť spotrebu tepla na vykurovanie a tiež zlepšiť podmienky bývania. Aby malo zateplenie tú správnu účinnosť a zároveň spĺňalo aj príslušné normy, je nevyhnutná správna montáž a ukotvenie izolačného materiálu. Zatepľovanie stavieb prebieha v rôznych fázach a nie je to úplne jednoduchý proces. Veľmi dôležitá je preto svedomitá a dôkladná príprava.
Nie len nedodržiavanie technologických postupov na stavbe, ale aj nepresne, alebo chybne navrhnuté riešenia zo strany projektanta, bývajú hlavnými príčinami nevydareného zateplenia fasády. Pred začatím akýchkoľvek prác a už pri samotnom plánovaní vám určite odporúčame, aby ste sa poradili s odborníkom, alebo špecializovanou spoločnosťou. Či už sa na to podujmete sami, alebo radšej zateplenie necháte na odborníkov, určite sa oplatí vedieť správny postup od výberu materiálu až po realizáciu.
1. Príprava podkladu pre zateplenie
Súdržnosť podkladu je kľúčová pre celý zatepľovací systém. Vhodnými podkladmi sú murované steny, betónové povrchy panelov, pevné a súdržné cementové, vápeno-cementové a polymércementové omietky, pórobetón a pod. Podklad pre vonkajší zatepľovací systém (ETICS) musí byť suchý, vyzretý, bez prachu, mastnôt, odlupujúcej sa omietky, biotických stôp a aktívnych trhlín.
Odporúča sa priemerná súdržnosť podkladu najmenej 200 kPa s tým, že najmenšia jednotlivá prípustná hodnota musí byť aspoň 80 kPa. Opravy nesúdržných podkladov sa realizujú s predstihom, aby mohlo dôjsť k dostatočnému vyzretiu opravovaných plôch (aspoň 14 dní). Pred začatím prác je nutné všetky plochy, na ktorej bude zatepľovací systém aplikovaný, včas skontrolovať. Musí vykazovať úplne bezchybnú súdržnosť všetkých vrstiev, ktoré sú súčasťou podkladu. Ideálnym podkladom sú minerálne materiály.

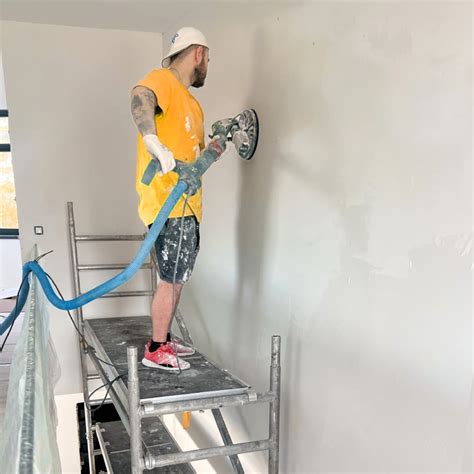

Správne pripravený podklad pre aplikáciu fasádnej dosky musí byť čistý, suchý, bez mastnôt a nečistôt. Podklad musí byť nosný - schopný udržať nalepené fasádne dosky pred kotvením.
Zásady vhodného podkladu a riešenie problémov:
- Vlhký podklad: Najskôr sa musí odstrániť príčina vlhkosti, zatepľuje sa až po vyschnutí muriva. V prípade, že nemožno vlhkosť odstrániť, je nutné zvoliť iný systém zateplenia, napr. systém s odvetrávanou medzerou.
- Zaprášený, špinavý podklad: Je nutné mechanicky očistiť, omiesť, prípadne umyť tlakovou vodou.
- Zvetraný povrch: Je nutné mechanicky očistiť, obiť, prípadne odstrániť s použitím vhodnej technológie a následne vyrovnať vhodnou hmotou preukázateľne zabezpečujúcou súdržnosť podkladu.
- Mach, plesne, huby: Je nutné mechanicky očistiť a následne stenu ošetriť vhodným fungicídnym prípravkom.
- Vystupujúce časti: Nutné odstrániť ostré, vystupujúce časti malty, nesúdržné a odlupujúce sa vrstvy náteru a omietky.
- Zvyšky oddebňovacích prípravkov: Očistiť tlakovou vodou s pridaním detergentu.
- Savý podklad: Sa očistí a napenetruje vhodnou penetráciou, priedušné neaktívne spóry.
- Trhliny: Neaktívne trhliny sa utesnia pružným tmelom, pri aktívnych trhlinách treba vyriešiť príčinu ich šírenia.
- Rovinnosť podkladu: Prípustná tolerancia nerovnosti podkladu je 20 mm na dĺžku 1 m. Táto podmienka platí v prípade lepených, a zároveň kotvených systémov. Pri systémoch len lepených je prípustná nerovnosť podkladu max. 10 mm na dĺžke 1 m. Podklad sa nesmie vyrovnávať vrstvou tepelnej izolácie. Opravený podklad sa vždy ošetrí penetračným náterom. Rovinnosť podkladu by nemala byť horšia ako 20 mm/m pri lepení po obvode izolantu a stredné terče, alebo 10 mm/m pri celoplošnom lepení.
Z hľadiska najvhodnejšieho technologického postupu stavebných prác by sa mala prípadná montáž okien, dverí a práce súvisiace s osadzovaním vonkajších otvorov realizovať ešte pred začiatkom zatepľovania. Rovnako tak to platí aj pre prvky vonkajšieho tienenia, prípadne konzoly na uchytenie ťažších konštrukcií. Parapetné dosky sa v ideálnom prípade osadzujú v priebehu zatepľovania. Pri vykonávaní dodatočného zateplenia je nutné vopred odstrániť prvky fasády, ako sú parapety, držiaky svetla, doplnkové tabuľky (čísla domov) atď.

2. Založenie prvého radu izolácie
Zatepľovací systém s použitím minerálnej vlny sa zakladá minimálne 30 cm nad úrovňou budúceho terénu. Je viacero spôsobov ako začať. Štandardne sa zakladá na zakladaciu lištu, ktorej šírka a pevnosť musia zodpovedať hrúbke použitého izolačného materiálu. Čoraz častejšie sa začína zakladať prvý rad na vyrovnanú soklovú izoláciu.
Osadenie zakladacích líšt
Osadí sa zakladacia lišta príslušnej šírky (podľa hrúbky izolácie) z ľahkých, alkalicky stálych kovov, prípadne PVC. Tieto sa kotvia skrutkami v min. počte 3 ks na 1 bm. Medzi jednotlivými lištami ponechajte medzery 3-5 mm, pre elimináciu dilatácie, prípadne použite plastové spojovacie spony. Na zakladacie lišty sa aplikujú tesniace a dilatačné prvky. Vzájomné napojenie zakladajúcej lišty sa vykoná s medzerou 2 mm.
Potrebné zaistenie rovnosti čela zakladajúcich líšt sa u nerovných podkladov dosiahne pomocou dištančných umelohmotných podložiek. V prípade nerovnosti podkladu je nutné zakladaciu lištu v miestach pripevnenie zatĺkacími hmoždinkami podložiť dištančnými podložkami, ktoré zabránia ich prípadné deformácii. Vzniknutý priestor medzi zakladajúcou lištou a stenou objektu sa vyplní nízko-rozťažnou PU penou, alebo tmelom tak, aby po montáži izolácie nevznikli dutiny a zabránilo sa vzniku „komínového efektu“, ktorý môže ochladzovať stenu.

Založenie prvého radu na soklovej izolácii
Na izolovanie soklovej časti sa používajú nenasiakavé dosky, najčastejšie na báze extrudovaného polystyrénu. Do výšky 300 mm je zásadne nutné používať nenasiakavé izolácie z extrudovaného polystyrénu (Styrodur C), alebo perimetrického polystyrénu so zníženou nasiakavosťou, napríklad ISOVER eps SOKLOVÁ DOSKA. Sú dva spôsoby založenia prvého radu minerálnej izolácie.
- Prvým je, že hrúbka soklovej izolácie je totožná s hrúbkou minerálnej izolácie. V tomto prípade sa nepoužívajú okapové lišty, no spoj je potrebné 2x vystužiť.
- V druhom prípade je hrúbka soklovej izolácie menšia ako hrúbka minerálnej izolácie, pričom odporúčame rozdiel 3-4 cm. V tomto prípade je však nutné použiť okapovú lištu, aby voda stekala od fasády.
Popri výbere správneho zakladacieho profilu je potrebné dbať aj na materiálovú vhodnosť pri výbere izolácie.

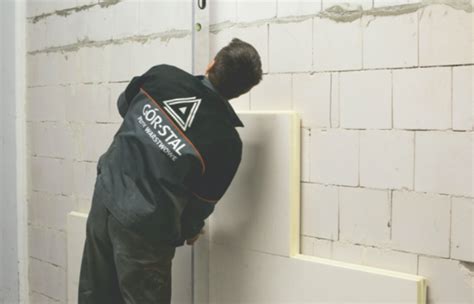

3. Lepenie izolačných dosiek na stenu
Samotnému lepeniu izolácie predchádza jeden alebo dva kroky, v závislosti od typu dosky. Minerálne dosky sa musia pred aplikáciou lepiaceho materiálu skontrolovať, či je ich povrch dostatočne suchý a bez mechanického poškodenia. V prípadne potreby sa odstráni prach z dosky.
Penetráce izolácie a nanášanie lepiacej malty

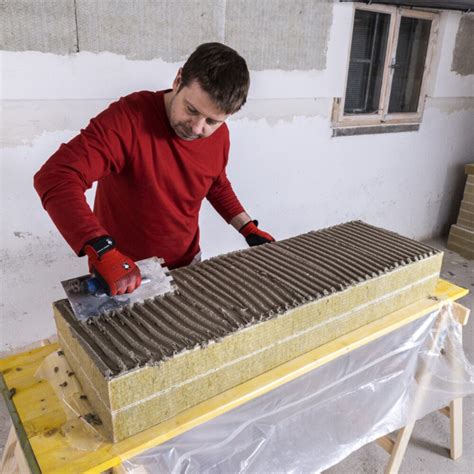

V prípade produktu bez povrchovej úpravy, je potrebné povrch dosky penetrovať tenkou vrstvou lepiacej malty. Penetrácia lepidlom sa robí v mieste nanášania lepidla po obvode dosky a na 1 až 3 terče v strede dosky. Keď je doska bez špeciálnej povrchovej úpravy musí byť pred nanesením lepiacej malty napenetrovaná vtlačením tenkej vrstvy lepiacej malty. Ak je doska opatrená špeciálnou povrchovou úpravou (napr. SMARTwall S C1 alebo C2), penetrácia lepidlom na takomto povrchu nie je potrebná.
Pri izolantoch FKL s kolmou orientáciou vlákien sa lepiaca malta nanáša celoplošne, hrebeňovým hladidlom. Výška hrebeňa sa určí podľa nerovnosti podkladu. Lepiaca malta nesie zaťaženie celého kontaktného systému. Nanesenie lepiacej malty musí byť minimálne na 40% plochy dosky po jej zatlačení na stenu. V prípade rozmeru 400x1200mm postačí naniesť tenší rámik po obvode (cca. 6 cm po zatlačení na stenu). V prípade lamiel FKL je lepenie celoplošné. Dodržanie minimálnej plochy lepiacej malty je dôležité pre stabilitu zatepľovacieho systému.

Zásady lepenia izolačných dosiek
Nalepenie dosiek na stenu musí byť na tesno bez špár. Maximálna povolená špára je 4 mm a musí sa v celej hrúbke vyplniť izolantom. Aby nevznikol tepelný most, lepiaca malta sa nesmie dostať do špáry. Na celej ploche fasády je nutné dodržiavať lepenie tepelného izolantu na väzbu.
- Pri lepení dosiek musí vzniknúť „T“ spoj, nie krížový spoj dosiek „+“. Zvislé špáry musia byť od seba minimálne 100 mm.
- Dilatácie v stene musia byť dodržané, dosky ich nesmú prekrývať.
- Pokiaľ pri okne vychádza špára v úrovni parapetu alebo nadpražia a nie je možné vytvoriť z dosky „hokejku“ s výrezom minimálne 100 mm v horizontálnom a vertikálnom smere dosky, je možné otočiť dosku o 90°.
- Odrezky je možné použiť, len ak majú minimálnu šírku 150 mm. Takýto odrezok sa umiestni len do plochy, nie ku okraju otvorov alebo rohu budovy.
- Na rohoch sa musia rady dosiek preväzovať. Ideálne je striedať na rohu celú a polovičnú dosku.
- Pre zamedzenie vytvorenia tepelného mostu okolo okien a dverí prekryjeme rám minimálne 2 cm minerálnou izoláciou.
V prípade zapusteného okna v ostení je potrebné použiť na zaizolovanie ostenia dosky FKD RS. Tieto sú zapustené vo fasádnej izolácii tak, že špára nie je priebežná kolmo od rámu okna po vonkajší povrch izolácie. Na konci dňa odporúčame prekrývať hornú hranu dosiek pred prípadným zatečením od dažďovej vody. V prípade hotovej výstužnej vrstvy na stene je nutné prekryť aspoň hrany izolácie v mieste parapetu, pokiaľ nie sú ešte osadené.

4. Kotvenie fasádnej izolácie a zabezpečenie stability
Kotvenie systému sa vykonáva po kontrole rovinnosti, spravidla 1 až 3 dni po nalepení izolácie. Kotvenie je nevyhnutné, aby sa dosky izolantu prikotvili k podkladu. Kotvenie prenáša len horizontálne sily od účinkov vetra. Čím väčšia plocha lepiacej malty, tým je celková stabilita zateplenia lepšia.
Typy a zásady kotvenia
Kotvenie odporúčame vykonať pomocou skrutkovacích rozperných kotiev s kovovým tŕňom. Do vysoko poréznych hmôt a hmôt s dutinami sa otvory vŕtajú bez príklepu! Hĺbka vrtu sa prevedie o 10 mm viac ako je predpísaná minimálna požadovaná hĺbka kotvenia v nosnej konštrukcii rozpernej kotvy.
Dĺžka rozpernej kotvy sa všeobecne stanovuje jednoduchým výpočtom: minimálna požadovaná hĺbka kotvenia v nosnej konštrukcii + zostávajúca omietka (v prípade rekonštrukcie) + lepiaca malta a hrúbka izolácie = potrebná dĺžka kotvy. Kotva musí vždy prechádzať cez lepiacu maltu, preto terče je nutné umiestniť na konkrétnom mieste. Priemer vrtáku sa stanovuje podľa druhu použitej rozpernej kotvy definovanej v projektovej dokumentácii.

Kotvenie, druh rozperných kotiev, ich počet, poloha voči výstuži a rozmiestnenie v ploche ETICS, určuje projektová dokumentácia (toto štandardne platí pre budovy s výškou nad 8 m). Minimálna vzdialenosť medzi rozpernými kotvami a od hrany steny sa odporúča 10 cm. Tanier osadenej rozpernej kotvy nesmie narúšať rovnosť základnej vrstvy.
V prípade rozmiestnenia kotiev je nutné dodržiavať správne kotviace schémy pre daný rozmer izolácie. Minimálne množstvo kotiev, aby doska bola zakotvená po obvode aj v ploche je 6 ks / m2. Kotvenie tohto systému vždy podlieha statickému posúdeniu vzhľadom k tomu, že sa jedná o súbor vzájomne sa ovplyvňujúcich vzťahov (kvalita a nosnosť podkladu, technické parametre použitých materiálov v podklade, dilatácie, zaťažovanie objektu z hľadiska umiestnenia, účelu použitia, atď.). Kotvenie systému sa vykonáva podľa nasledujúcich odporúčaní: Po celoplošnom zapracovaní sklo-textilnej tkaniny je nutné ju prikotviť k podkladu súčasne s doskami izolantu.
Dimenzie dĺžok hmoždiniek a parametre montáže (kotviaca dĺžka, priemer a hĺbka vŕtaného otvoru, atď.) podlieha technologickému odporúčaní výrobcu použitých hmoždiniek. Pri neštandardných stavebných postupoch a požiadavkách odporúčame zvýšiť počet hmoždiniek na 1 m² a to vždy v závislosti na projekte a jeho statickom posúdení. Rozperné kotvy je možné použiť iba do podkladov, ktoré sú označené na kotve a na balení. Minimálna kotevná hĺbka sa meria od nosného materiálu bez omietky. Pri návrhu kotiev projektant postupuje v súlade s STN 73 29 01, STN 73 29 02, ETAG 004, ETAG 014, STN EN 1991-1-4 Zaťaženie konštrukcií Časť 1-4: Všeobecné zaťaženie - Zaťaženie vetrom a technickou dokumentáciou ETICS.
Prevencia tepelných mostov pri kotvení
Aby sa zabránilo vzniku panter efektu na fasáde, odporúčame zapustiť kotvy do izolantu a prekryť ich minerálnou tepelnoizolačnou zátkou. Pre správnu montáž zapustených kotiev je nevyhnutné používať aplikačný nástavec odporúčaný daným výrobcom kotiev. Frézovacie aplikačné nástavce neodporúčame pre použitie v minerálnej izolácii. Maximálna doba vystavenia rozperných kotiev UV žiareniu nesmie byť prekročená. Táto doba predstavuje čas, počas ktorého kotvy nie sú zakryté ďalšími vrstvami systému. Presnú dobu vystavenia určuje výrobca kotiev.
Jednou z najčastejších chýb je úplné nezateplenie, prípadne nesprávne zateplenie soklovej časti. Nesprávne kotvenie je najčastejšou a najviditeľnejšou chybou fasádnych zatepľovacích systémov. Vykreslené kotvy na fasáde. Tiež je viditeľný „náhodný“ kotevný plán zateplenia. Vykresľovanie kotiev je možné výrazne obmedziť montážou s použitím fasádnych zátok.

Kotvenie ťažkých bremien na zateplenú fasádu
Montáž ťažkých bremien, ako sú francúzske balkóny, prístrešky alebo klimatizačné jednotky na zateplenú fasádu ETICS (External Thermal Insulation Composite System) je výzvou, pretože samotná izolácia neposkytuje dostatočnú oporu pre inštaláciu s vysokým zaťažením. Ak majú byť na vonkajšiu izoláciu pripevnené ťažké predmety, ako sú prístrešky, markízy, francúzske balkóny, slnečné clony alebo klimatizácie, upevnenie do samotnej izolácie nestačí.
Dištančná montáž znamená, že upevňovacie riešenie premosťuje vzdialenosť, ktorá neponúka dostatočnú oporu pre montáž (v tomto prípade tepelná izolácia) - pomocou závitovej tyče. Výzvou je premostiť izolačný materiál bez vytvorenia tepelného mosta a zároveň zabezpečiť upevnenie do betónu alebo dutej tehly.
Modul tepelnej separácie zabraňuje vzniku tepelných mostov a je vybavený špeciálnym závitom. ResiTHERM® 16 a ResiTHERM® 12 spĺňajú obe požiadavky a dokonca ich až prekračujú. S týmito inovatívnymi produktmi upevníte predmety rýchlo a jednoducho. Bezpečnosť je pri uvedených použitiach mimoriadne dôležitá a aj najmenšia chyba môže byť pre ľudí nebezpečná. Preto ResiTHERM® 16 a 12 prešiel rozsiahlym technickým testovaním. Je jediným výrobkom na trhu, ktorý má ETA certifikát. Rovnako ako ResiTHERM® 16, aj ResiTHERM® 12 má certifikát ETA, je odolný proti dažďu podľa DIN EN 1027 a rýchlo sa inštaluje. Tieto dva inovatívne produkty sa líšia priemerom závitovej tyče - M12 pre ResiTHERM® 12 na rozdiel od väčšej závitovej tyče M16 pre ResiTHERM® 16.
Ako upevniť ťažký materiál na izolovanom murive? ResiTHERM® 16
Porovnanie systémov kotvenia pre rôzne záťaže:
| Typ kotvenia | Použitie | Výhody | Nevýhody |
|---|---|---|---|
| Tradičné tŕňové kotvy | Upevnenie objímok zvodových rúr | Vysoká pevnosť uchytenia | Vznik tepelných mostov |
| Špirálové hmoždinky | Upevnenie objímok do izolácie (hr. > 100 mm) | Eliminácia tepelných mostov, rýchla montáž | Primárne do izolácie |
| Dištančný montážny systém (ResiTHERM® 16/12) | Ťažké bremená (francúzske balkóny, markízy, klimatizácie) | Premosťuje izoláciu, zabraňuje tepelným mostom, vysoká bezpečnosť (ETA certifikát), odolnosť voči dažďu | Vyššia zložitosť montáže, špecifický produkt |
Jav, kedy sa teplo stráca z budovy v určitých bodoch, nazývame tepelné mosty. K týmto tepelným stratám môže dôjsť, okrem iného, keď sa na vonkajšiu izoláciu dodatočne namontujú predmety napr. markízy, poštové schránky, čísla domu atď., pretože prerušujú izoláciu v mieste pripevnenia a umožňujú prenikanie chladu. Tepelné mosty majú negatívny vplyv na naše peňaženky, ale aj na naše zdravie a stavebné materiály.

5. Základná výstužná vrstva
Pokiaľ nie sú použité dosky s povrchovou úpravou je potrebných ich povrch napenetrovať. V prípade dosiek SMARTwall smerom do exteriéru stačí napenetrovať len miesta izolácie bez úpravy ako napríklad rohy budov, minerálne zátky, ostenia atď.
Najskôr sa armujú nárožia, hrany, ostenia a nadpražia objektu a určené plochy v projektovej dokumentácií. K tomu sa používajú špeciálne plastové profily s výstužnou sklotextilnou mriežkou. V miestach spojov rohových profilov musí byť tkanina riadne preložená min. 10 cm. V oblasti rohov okien a dverí sa vykonajú diagonálne výstuhy s plochou min. 20x30 cm, odporúča sa rozmer 25x50 cm. V styku okenného ostenia a nadpražia sa vykoná vystuženie pásmom armovacej sieťky v ostení (nadpraží) min. 15 cm od rohu na každú stranu. V prípade nedodržania odporúčaných postupov môže dôjsť ku vzniku trhlín v rohoch okolo okien. Trhliny spôsobia zatečenie vody do systému, čím sa degraduje funkčnosť systému.

Vyhotovenie hlavnej výstužnej vrstvy
Keď sú všetky detaily vystuženia okolo rohov a dilatácií dokončené, prechádza sa na zhotovenie hlavnej vrstvy. Na izolačné dosky sa ručne nanesie výstužná malta ozubeným hladítkom 10x10 mm, do ktorej sa vtlačí výstužná mriežka. Výstužná malta, ktorá vystúpi cez mriežku sa následne vyrovná a uhladí. Armovaciu mriežku sa odporúča ukladať smerom od hora dole s min. presahom v spojoch 10 cm. Presah 10 cm sa odporúča vykonať aj v miestach vystuženia a na rohoch objektu.
Základná vrstva sa vykonáva v hrúbke 4-6 mm. Pokiaľ sa nedosiahne hrúbka 4 mm v jednom pracovnom kroku, odporúča sa vykonať ďalšiu vrstvu v priebehu 12-24 hodín už bez ďalšej výstužnej mriežky. Armovacia mriežka nesmie ležať na izolácii bez lepidla a musí byť uložená bez záhybov, oboch strán musí byť krytá lepidlom. Štruktúra armovacej mriežky nesmie byť prekreslená na povrch armovacieho lepidla. Mriežka sa ukladá do tretiny výstužnej vrstvy, minimálne krytie mriežky musí byť 1 mm, v miestach preloženia 0,5 mm. Zvýšenie odolnosti ETICS proti mechanickému poškodeniu možno zabezpečiť dvojitým vystužením v základnej vrstve prípadne použitím pancierovej mriežky. Všetky napojenia ETICS na priľahlej konštrukcii sa vykonávajú tak, aby nedošlo k prieniku vody do systému a ku vzniku škodlivých trhlín.

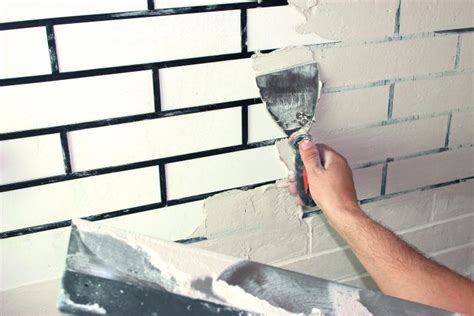

6. Prevedenie finálnej povrchovej úpravy
Po technologickej prestávke spravidla 5-7 dní, kým vyzrie výstužná vyrovnávacia vrstva, sa plocha fasády prebrúsi, napenetruje a následne nanesie finálna tenkovrstvová omietka v hrúbke 1,5-3 mm. Pri jej aplikácii treba dodržiavať technologické postupy, ktoré odporúča dodávateľ omietky. Pri kontaktnom zateplení z minerálnej izolácie odporúčame použiť silikátovú, silikón-silikátovú alebo silikónovú omietku.
V prípade, že sa jedná o lepenie kamenných obkladov či tehlových pásikov na zatepľovací systém, ktorý bol pôvodne určený pod inú povrchovú úpravu (napr. pastovitú omietku) a nachádza sa v rôznom štádiu rozpracovanosti, je nutné individuálne posúdenie vhodnosti a vykonaní prípadných opatrení na zabezpečenie správnej montáže takto upravovaného systému. Na rozdiel od bežných systémov s povrchovou úpravou omietkami nevyžaduje systém s lepenými tehlovými pásky penetráciu podkladu pre zjednotenie nasiakavosti. Výnimkou je dlhodobo vyschnutý podklad, u ktorého je nutné znížiť nasiakavosť.
Všetky podklady musia byť pred lepením správne vysušené, mať vhodnú nosnosť, stálu a rovnorodú štruktúru, byť rovné, čisté, suché a očistené od prachu, mastnoty, mazív, proti-adhéznych prostriedkov, zvyškov farieb, starých náterov a pod. Podklad musí byť stabilný a schopný uniesť zaťaženie obklady. Počas celého priebehu montáže je bezpodmienečne nutné dodržať všetky odporúčania výrobcov jednotlivých komponentov celého systému. Obklady vyberajte z niekoľkých krabíc súčasne pre rovnomerné rozloženie odtieňov. Okolitá teplota počas lepenie a 48 hodín po jeho ukončení nesmie byť nižšia ako 5 ° C a vyššia ako 25 ° C.

7. Dôležité aspekty a časté chyby pri zatepľovaní
Montáž tohto systému má svoje pravidlá a špecifiká, ktoré sú pre bezchybnú funkčnosť systému nevyhnutná. Preto montáž musí vykonávať firma, ktorá tieto systémy vykonáva a má s nimi skúsenosti, alebo je zaškolená výrobcom systému. Pri navrhovaní zateplenia určite odporúčame kontaktovať odborníka, ktorý s vami preberie jednotlivé časti procesu zatepľovania a usmerní vás. Výber kvalitného a vhodného materiálu je totiž len jedným z predpokladov správneho a účinného zateplenia. Tým ďalším je bezpochyby správna a odborne vykonaná montáž.
Chyby a prevencia
Je potrebné uvedomiť si, že čiastočné zateplenie fasády nemá prakticky žiadny význam, bohužiaľ, v záujme čo najväčšieho šetrenia sa niekedy v praxi stretávame aj s takýmito príkladmi. Dôležité je dodržanie rozmerov škár, najmä ich min. Častou príčinou porúch je podceňovanie vplyvu klimatických podmienok. Úplne zásadné je nespracovávať materiály systému za nevhodného počasia. Rozmedzie teplôt je doporučené medzi + 5 ° C až + 25 ° C. Pri nižších teplotách neprebiehajú chemické reakcie potrebným spôsobom, voda obsiahnutá v malte vplyvom mrazu mení objem a poškodzuje štruktúru ešte nezatvrdnutého materiálu a systém následne nevykazuje potrebné vlastnosti. Dôsledkom je neskorší odpadávanie obkladu, prípadne tvorba trhlín v škárach.
Najdôležitejšou požiadavkou je ochrana diela "pred, počas a po realizácii" pred preniknutím nadbytočnej vlhkosti, tá v prípade, že prenikne do konštrukcie, spôsobí neskôr vznik výkvetov. Ochrana je nutná nielen pred dažďom, ale aj pred hmlou a vysokou vzdušnou vlhkosťou, kedy dochádza ku kondenzácii veľkého množstva vody na chladnom povrchu konštrukcie. Po nalepení izolantu, s odstupom min. cca 48 hodín (podľa aktuálnych miestnych podmienok), pristúpte k celoplošnému zapracovaniu sklo-textilnej výstužnej tkaniny. Po celkovom vykonaní kotvenia plochy pristúpte ku konečnej úprave stierky či prestierkovaniu v miestach, kde došlo k poškodeniu plochy pri kotvení hmoždiniek. Takto pripravenú plochu nechajte preschnúť minimálne 48 hodín v závislosti od podmienok stavby. Odstránenie vykonajte metlou, kefou, prípadne stlačeným vzduchom.
Pri spracovávaní škárovacích hmôt odporúčame pred výdatnosť dokonale premiešať suchú zmes z celého balenia pre elimináciu prípadného "strasenia" pri doprave. Pri škárovaní jednotlivých častí (úsekov) je nutné dodržiavať rovnaké podmienky pri konečnej úprave povrchu škár s ohľadom na klimatické podmienky hlavne dbať na rovnakú úroveň zavädnutí škárovacej hmoty. Pri spracovaní škárovacej hmoty v jednotlivých častiach stavebného diela v rôznych úrovniach zavädnutia je vzhľadom na technologické vlastnostiam škárovacích hmôt možné dosiahnuť odlišné svetlosti (tmavosti) odtieňa po konečnom vyschnutí škárovacej hmoty.
Kontrola už hotového kontaktného fasádneho zatepľovacieho systému quick-mix s povrchovou úpravou kamenným obkladom či tehlovým pásikom sa vykonáva podľa potreby. Zakazuje sa neodborná montáž dodatočných kotviacich prvkov do zatepľovacieho systému. Odporúča sa zabezpečenie bežnej údržby a starostlivosti ako u bežného stavebného objektu. Vzhľadom k vlastnostiam nevyžadujú tieto systémy za štandardných podmienok užívania žiadnu špeciálnu údržbu. Údržba sa vykonáva čistením za sucha, mokrým čistením alebo napr. Nanesením impregnačného náteru. Mokré čistenie sa vykonáva tlakovou vodou. Tlak vody sa musí prispôsobiť daným podmienkam na základe vykonanej skúšky čistenia tak, aby nedošlo k porušeniu povrchu zatepľovacieho systému. Zakazuje sa používať na čistenie látky s podielom organických rozpúšťadiel, hydroxidy, kyseliny alebo iné chemikálie. Čistenie sa odporúča vykonávať v letnom období.
