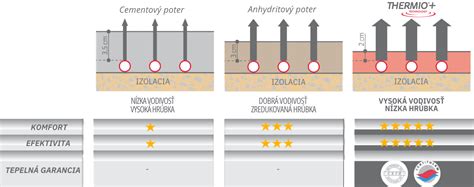

Anhydritový liaty poter predstavuje hospodárny a progresívny stavebný systém, ktorý je optimálnym riešením pre takmer všetky podlahové systémy pri výstavbe obytných, administratívnych a priemyselných objektov. Vďaka svojej tekutosti sa chová samonivelizačne a k dosiahnutiu rovinnosti ho stačí ľahko načeriť. Tým vzniká vysokohodnotná homogénna zmes bez vzduchových pórov s dobrou tepelnou vodivosťou, čo je kľúčová vlastnosť požadovaná pri podlahovom vykurovaní.

Kedy je poter pochôdzny a zaťažiteľný?
Pri realizácii podlahy s anhydritovým poterom je dôležité vedieť, kedy je možné po ňom chodiť a kedy ho možno plne zaťažiť. Tento čas je kľúčový pre správne vytvrdnutie a dlhodobú kvalitu poteru. Nedodržanie technologických prestávok môže viesť k jeho poškodeniu, popraskaniu či zníženiu pevnosti.
- Kedy je anhydritový poter pochôdzny? Anhydritový poter je pochôdzny približne po 24 až 48 hodinách od jeho aplikácie. V tomto štádiu je už dostatočne pevný na to, aby po ňom mohli pracovníci opatrne prechádzať a pokračovať v ďalších stavebných činnostiach.
- Kedy je anhydritový poter plne zaťažiteľný? Plná zaťažiteľnosť anhydritového poteru sa dosahuje približne po 14 dňoch. V tomto období poter získa väčšinu svojej konečnej pevnosti a je pripravený odolať bežnej záťaži, ktorú mu prinesie následná pokládka finálnej podlahovej krytiny.
VÝHODY anhydritového poteru
Prehľad tried anhydritových poterov
Kvalita a pevnosť poteru závisí od jeho triedy. V nasledujúcej tabuľke nájdete technické parametre bežne používaných zmesí:
| Označenie | Pevnosť v tlaku | Pevnosť v ťahu za ohybu |
|---|---|---|
| CA-C20 F5 | min. 20 MPa | min. 5 MPa |
| CA-C25 F6 | min. 25 MPa | min. 6 MPa |
| CA-C30 F7 | min. 30 MPa | min. 7 MPa |
Zásady spracovania a starostlivosti
Pre docielenie požadovaných vlastností je nutné pred začatím nalievania skontrolovať konzistenciu zmesi pomocou Hägermannovho kuželíka. Optimálna hodnota rozliatia je 240 mm ± 20 mm. Po uložení poteru je nevyhnutné dodržať nasledujúce pravidlá:
- Prvých 48 hodín po uložení musíme poter chrániť pred prievanom, priamym slnečným žiarením a teplotami nad 35°C.
- Po dvoch dňoch, kedy je poter spravidla už pochôdzny, začneme s vetraním, čím docielime rýchlejšie vysychanie.
- Pri podlahovom vykurovaní môžeme zahájiť postupný ohrev podlahy už po 7 dňoch, pričom maximálna teplota pri zahájení je 25°C.

Anhydritový poter je vyzretý a vysušený, keď zostatková vlhkosť v potere je ≤ 0,5 %. Pre pokládku dlažieb a obkladov prepúšťajúcich paru je hodnota zostatkovej vlhkosti ≤ 1 %. Doba schnutia sa spravidla pohybuje od 3 do 6 týždňov, v závislosti od hrúbky poteru a teplotných podmienok na stavbe.
tags: #kedy #je #poter #pochvodzny
