Ako správne urobiť poter na podlahové kúrenie: Kompletný postup a odporúčania

Podlahové kúrenie prináša do domácností jedinečný pocit komfortu a efektívne rozloženie tepla. Aby však tento systém fungoval optimálne a nepoškodil finálnu podlahovú krytinu, je kľúčové správne pripraviť podklad, teda poter. Správne vysušený poter je rovnako dôležitý ako výber kvalitnej podlahy, preto investícia do precíznej prípravy sa vám vráti v podobe dlhej životnosti a bezproblémového užívania vašej novej podlahy.

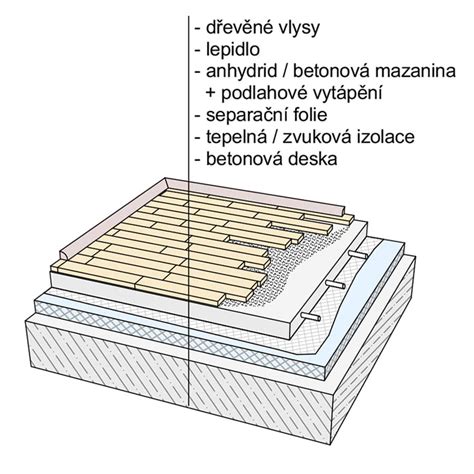

Schéma skladby podlahy s podlahovým kúrením

Typy poterov a ich vlastnosti

Najčastejšie sa stretávame s dvoma typmi - betónovým a anhydritovým:

  • Betónový poter: Je robustný, odolný a často sa používa v priestoroch s vyššou záťažou. Pri betónovom potere je doba zrenia minimálne 28 dní.
  • Anhydritový poter: Vďaka tekutej konzistencii je samonivelačný, čo uľahčuje dosiahnutie dokonale rovného povrchu. Má vynikajúcu tepelnú vodivosť, čo z neho robí ideálnu voľbu pre podlahové kúrenie. Doba zrenia je 21 dní.

Postup realizácie a technické podmienky

Výroba podlahového poteru je nevyhnutným krokom pri akejkoľvek stavbe alebo rekonštrukcii. Pred samotnou realizáciou je potrebné zabezpečiť, aby bola podkladová plocha čistá, suchá, rovná, bez ostrých výčnelkov a trhlín.

Dôležité zásady pri betonáži:

  1. Dilatačné pásy sa lepia po celom obvode stavby a musia mať hrúbku 8 až 10 mm.
  2. Počas betónovania musia byť rúrky podlahového kúrenia napustené vodou s tlakom 0,3 MPa.
  3. Počas tuhnutia a tvrdnutia betónu nesmie teplota klesnúť pod 5 °C a v miestnosti nesmie byť prievan.
  4. Minimálna hrúbka betónovej vrstvy nad rúrkami je 45 mm, pri mokrom spôsobe inštalácie sa vyžaduje 65 až 70 mm.

Ako poterovať podlahu pieskom a cementom - Sprievodca pre začiatočníkov - sadrokartónový guru

Vysúšací program a kontrola vlhkosti

Po zaliatí podlahového kúrenia poterom nasleduje kľúčová fáza - vysúšací program, ktorý trvá približne 21 dní. Aj po jeho absolvovaní je nutné sa uistiť, že je poter dostatočne suchý. Odborníci používajú na meranie vlhkosti CM metódu (karbidová metóda) alebo napichovací vlhkomer.

Typ poteru Maximálna zostatková vlhkosť
Betónový poter do 1,5 %
Anhydritový poter do 1 %

Záverečné odporúčania

Po uplynutí 28 dní od betonáže možno vykonať funkčnú skúšku postupným zahrievaním. Požadovaná teplota sa dosiahne postupným zvyšovaním teploty vody denne o 5 °C. Neriskujte vydutie podlahy kvôli zvyškovej vlhkosti - vždy si overte vlhkosť podkladu pred pokládkou finálnej krytiny. Parozábrana môže pomôcť, ak sa už musíte rýchlo nasťahovať, ale precízne vysušenie zostáva prioritou.
