Keramické stropy zo stropných nosníkov a stropných vložiek, známe ako hurdis alebo Miako, sú rokmi overenou klasikou medzi polomontovanými keramickými stropmi. Pre zaistenie bezpečného fungovania takejto konštrukcie je kľúčové dodržiavať technologické postupy a poznať limity jej nosnosti.

Základné princípy montáže a tuhosti
Základom úspešnej realizácie každého keramického stropu je statický výpočet a kladačský výkres, ktorý zohľadňuje dispozičné riešenie objektu. Montáž stropu začíname ukladaním nosníkov na nosné steny alebo na železobetónový vyrovnávajúci veniec. Nosníky je nutné ihneď po uložení dôkladne podoprieť. Po podoprení nosníkov sa ukladajú stropné vložky na sucho bez podmaltovania.
Pred betonážou je potrebné celú plochu stropu navlhčiť, aby sa zabránilo prudkému úbytku vody z čerstvého betónu. Po betonáži je nutné udržovať betón v dostatočne vlhkom stave až do jeho riadneho zatvrdnutia. Stropná konštrukcia dosahuje svoju navrhovanú únosnosť po uplynutí minimálne 28 dní od betonáže. Po vytvrdnutí získa strop nosnosť, pevnosť a tuhosť železobetónovej monolitickej dosky a až potom môžete bezpečne odstrániť podpery nosníkov.
Analýza zaťaženia a statické obavy

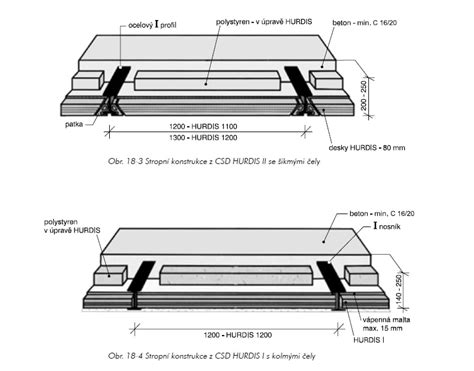

Pri riešení otázky, či hurdis strop unesie dodatočné zaťaženie (napríklad škvárový násyp alebo iné konštrukcie), je nutné rozlišovať medzi nosnosťou oceľových profilov (íčka) a nosnosťou samotných keramických vložiek. Klasický hurdiskový strop sa realizoval najčastejšie na oceľové profily I160 s rozpätím do 5 metrov.
Strecha dielne svojpomocne časť 5 sedlová strecha časť 1. konštrukcia , krokvy , klieštiny sedlá
Ak uvažujete o plošnom zaťažení, je dôležité si uvedomiť nasledujúce skutočnosti:
- Oceľové nosníky prenášajú hlavnú časť zaťaženia, preto je kritické ich správne dimenzovanie.
- Keramické vložky (hurdisky) plnia funkciu výplne; pri neodborných zásahoch alebo pri prekročení únosnosti hrozí riziko lokálneho poškodenia.
- Pri umiestňovaní ťažkých predmetov na strop sa odporúča konzultácia so statikom, najmä ak nie je k dispozícii pôvodná projektová dokumentácia.
- Pocit "hojdania" stropu pri chôdzi je pri starších konštrukciách bežný, ale nemusí automaticky znamenať statické zlyhanie.
Tabuľka orientačných hodnôt a odporúčaní
| Parametre | Odporúčanie / Hodnota |
|---|---|
| Doba zrenia betónu | Minimálne 28 dní |
| Pri zaťažení nad limit | Nutné vyjadrenie statika |
| Montážny postup | Podopretie nosníkov pred betonážou |
| Stavba priečok | Vždy kolmo na os nosníkov |
Dodržanie hlavných zásad montáže keramického stropu je predpokladom jeho bezpečného fungovania. Podrobnejšie informácie k montáži nájdete v technických listoch k výrobkom, ktoré sú dostupné u výrobcov. V prípade akýchkoľvek pochybností o únosnosti stropu pri rekonštrukcii alebo zvyšovaní zaťaženia, investícia do posudku odborníka je najlepším spôsobom, ako predísť rizikám a zaistiť si 100 % istotu.
