Pri plánovaní stavby alebo renovácie domu je jednou z kľúčových úloh zabezpečiť dostupnosť elektrickej energie. Elektrická prípojka predstavuje životne dôležitú infraštruktúru pre každý dom, byt či iný objekt. Je to v podstate srdce celého energetického systému budovy, zabezpečujúce dodávku elektrickej energie nevyhnutnej pre chod domácnosti či prevádzku firmy. V prípade, že máte záujem o esteticky čistejšie riešenie, možnosť elektrickej prípojky v zemi je skvelou voľbou.
Čo je elektrická prípojka v zemi a prečo ju zvoliť?
Elektrická prípojka v zemi je metóda umiestňovania elektrického vedenia pod zem. Tento typ prípojky poskytuje viac estetického vzhľadu, pretože nevyžaduje viditeľné vedenia a stĺpy. Káble sú zakopané pod povrchom a pripojené k hlavnému distribučnému systému.

Výhody elektrickej prípojky v zemi
- Estetický vzhľad: Elektrické vedenia a stĺpy nie sú viditeľné, čo zaručuje čistejší vzhľad okolia a vyhýba sa rušivým prvkom.
- Bezpečnosť: Káble v zemi sú lepšie chránené pred vonkajšími vplyvmi, ako sú extrémne poveternostné podmienky alebo mechanické poškodenia, čo znižuje riziko porúch alebo výpadkov.
- Menšie riziko: Elektrické vedenia pod zemou sú menej náchylné na poškodenie napríklad pri silných veterných búrkach alebo náhodnom kontaktu s vetvami stromov.
- Čistší priestor: Bez prítomnosti viditeľných vedení a stĺpov je priestor vo vašej záhrade alebo okolí čistejší a viac využiteľný.
Komplexný proces zriadenia elektrickej prípojky krok za krokom
Zriadenie elektrickej prípojky začína podaním žiadosti o pripojenie a vyžaduje si pozornosť k detailom a dodržiavanie noriem. Celý proces od podania prvej žiadosti po spustenie prvého spotrebiča alebo zasvietenie svetla trvá spravidla tri až štyri mesiace, aj keď v ideálnych prípadoch to môže byť aj 2 mesiace.
1. Žiadosť o pripojenie elektriny
Prvým krokom je odoslanie žiadosti o pripojenie na príslušnú distribučnú spoločnosť. Na Slovensku pôsobia traja distribútori: Západoslovenská distribučná (ZSD), Stredoslovenská distribučná (SSD) a Východoslovenská distribučná (VSD). Žiadosť je možné podať online, a to buď osobne, alebo prostredníctvom splnomocnenej osoby. V žiadosti je potrebné uviesť všetky potrebné údaje o budove/pozemku, pre ktorú sa má pripojenie realizovať, ako aj požadovanú kapacitu a ďalšie detaily týkajúce sa realizácie prípojky. Distribučná spoločnosť by sa mala k žiadosti vyjadriť do 30 dní a stanovisko zahŕňať miesto ako aj podmienky pripojenia. Zároveň sa v žiadosti špecifikuje potreba väčšieho výkonu napríklad v prípade elektrického vykurovania. Je tiež dobré označiť, že máte záujem uzatvoriť zmluvu o pripojení, urýchli sa tým celý proces vybavovania.
2. Projekt elektrickej prípojky a povolenia
Po schválení žiadosti distribútor zašle žiadateľovi zmluvu o pripojení odberného elektrického zariadenia. Tento dokument je kľúčovým podkladom pre projektanta pri vypracovávaní projektovej dokumentácie. Zmluva obsahuje všetky podstatné informácie, ako napríklad číslo parcely, číslo odberného miesta (číslo stĺpu, z ktorého sa bude pripájať) a definíciu hlavného ističa, ktorý sa umiestňuje v elektromerovej skrinke (typicky 25A istič s charakteristikou B).
Projektová dokumentácia je mimoriadne dôležitou súčasťou celého procesu realizácie elektrickej prípojky. Jej hlavným cieľom je zabezpečiť dodržanie všetkých platných technických noriem a predpisov v danom čase a zároveň poskytnúť detailné podklady pre odborné zhotovenie prípojky. Kľúčové časti projektovej dokumentácie zahŕňajú nákresy vedenia vodičov a trasy, nákres schémy zapojenia tarifov, popis vodičov, podrobný popis osadenia elektromera a uzemnenie elektromera.
Pred vydaním stavebného povolenia musíte požiadať o vyjadrenie distribútorov energií, keďže tí sú účastníkmi konania. Pre vybudovanie elektrickej prípojky na záhrade, v chate, rekreačnom bývaní, či chalupe, ak nepotrebujete stavebné povolenie, stačí na stavebnom úrade podať tzv. ohlásenie drobnej stavby. V oboch prípadoch však musíte mať vypracovaný projekt elektrickej prípojky.
3. Realizácia elektrickej prípojky v zemi
Keď distribučná spoločnosť projekt odsúhlasí, prichádza čas na prípravné práce a samotnú realizáciu. Elektrická prípojka sa nesmie budovať podľa vlastného uváženia. Je nevyhnutné striktne dodržiavať pokyny uvedené v projektovej dokumentácii a príslušných technických normách.
- Vytýčenie inžinierskych sietí: Pred výkopom je nutné vytýčiť inžinierske siete, ktoré sa nachádzajú v oblasti, kde sa bude realizovať výkop, aby sa predišlo ich poškodeniu.

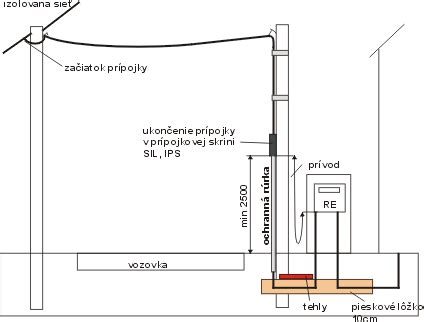

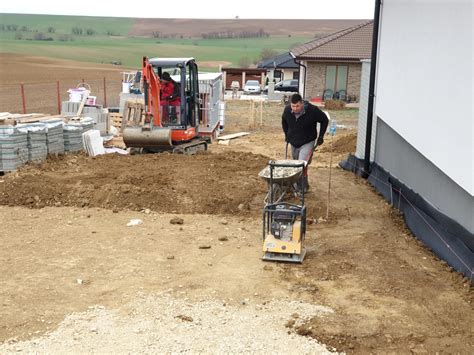

- Výkopové práce: Inštalačný tím vykope rýhu pre umiestnenie káblov pod zem. Výkop by mal byť dostatočne hlboký a široký (napr. 0,35 m x 0,8 m). Odporúčaná je nemrznúca hĺbka (cca 80 cm). Pri tomto procese je dôležité dodržiavať bezpečnostné predpisy a predchádzať poškodeniu iných podzemných infraštruktúr, ako sú vodovodné alebo plynové rúry, telefónne vedenie a pod. Ak je bod pripojenia na druhej strane cesty alebo v trase kábla sa nachádza prekážka, je nevyhnutné pretláčanie komunikácii.
- Pokládka káblov: Káble sa pokladú do vykopanej rýhy a zabezpečia sa tak, aby boli chránené pred poškodením. Používajú sa špeciálne ochranné rúry alebo trubky na zabezpečenie bezpečného uloženia káblov. V zemnom výkope sa často vytvára pieskové lôžko, na ktoré sa kladie ochranná tehla alebo výstražná fólia nad káblom, aby sa upozornilo na prítomnosť elektrického vedenia. V súčasnosti sa najčastejšie používajú hliníkové vodiče typu AYKY s prierezom 16mm² až 35mm².
- Osadenie elektromerového rozvádzača: Po vykonaní výkopov a umiestnení uzemnenia sa osadí elektromerový rozvádzač do oplotenia min. výška 60 cm nad terénom. Stredové okienko elektromera by malo byť vo výške 1,5 až 1,7 metra nad zemou.

4. Revízna správa a pripojenie
Po zhotovení technickej časti je nevyhnutné vykonať odbornú prehliadku a skúšku (revíziu) prípojky. Revízna správa je neoddeliteľnou súčasťou celého procesu výstavby elektrickej prípojky. Ide o dokument, ktorý vystavuje kvalifikovaný revízny technik a potvrdzuje, že realizovaná prípojka spĺňa všetky platné normy a predpisy. Revízna správa obsahuje záznamy o vykonaných meraniach, ako je napríklad meranie izolačného stavu vodičov a odporu uzemnenia. Správne vykonaná revízna správa je predpokladom pre bezpečnú prevádzku celej prípojky.
Následne je potrebné doručiť prevádzkovateľovi distribučnej sústavy doklady uvedené v technických podmienkach pripojenia, prípadne iba čestné prehlásenie o pripravenosti odberného miesta.
5. Uzavretie zmluvy o dodávke elektriny
Keďže distribučná spoločnosť zabezpečuje iba pripojenie k elektrickej sieti, odberateľ si musí zvoliť spoločnosť, ktorá bude elektrickú energiu dodávať. Výber je vhodné realizovať na základe referencií, dostupnosti, ceny, či dôvery k danému dodávateľovi. Dodávateľskej spoločnosti sa okrem zmluvy o dodávke elektriny posiela aj zmluva o pripojení s distribučnou spoločnosťou a revízna správa, resp. čestné prehlásenie potvrdené distribučnou spoločnosťou. Ak sú všetky dokumenty v poriadku, nasleduje inštalácia elektromera a zaplombovanie rozvádzača a hlavného ističa. Odber elektriny začína.
Typy elektrických prípojok a merania
V bežnej praxi sa stretávame predovšetkým s dvoma základnými typmi elektrických prípojok, ktoré sa líšia spôsobom merania spotreby elektrickej energie a následným účtovaním: jednotarifným a dvojtarifným meraním.
Jednotarifné meranie: Konštantná cena počas celého dňa
Pri jednotarifnom meraní platíte za elektrickú energiu rovnakú cenu bez ohľadu na denný čas. Cena za odber je konštantná a nezvyšuje sa ani neznižuje počas 24 hodín. Tento spôsob odberu je jednoduchý a predvídateľný z hľadiska nákladov. Elektromerová skrinka pre jednotarifné meranie býva spravidla menších rozmerov.
Dvojtarifné meranie: Výhodnejšia nočná sadzba
Dvojtarifné meranie, ľudovo nazývané aj „denný a nočný prúd“, prináša odlišný systém odberu elektrickej energie. V tomto prípade sa cena za elektrinu delí do dvoch takzvaných taríf: dennej a nočnej. Nočná tarifa je zvyčajne výrazne nižšia ako denná. Tento model je navrhnutý tak, aby motivoval k presunu energeticky náročnejších spotrieb do hodín s nižšou cenou. Elektromerová skrinka pre dvojtarifné meranie je väčších rozmerov, aby pojala potrebné komponenty pre prepínanie medzi tarifami, ako je napríklad zariadenie hromadného diaľkového ovládania (HDO).
Dôležitosť uzemnenia a prechodu na sústavu TN-S
Uzemnenie je jedným z najdôležitejších prvkov celej elektrickej prípojky, nakoľko zabezpečuje bezpečnosť osôb a majetku. V kontexte elektrických prípojok ide často o prechod z doterajšej sústavy TN-C na modernú sústavu TN-S. Tento prechod zabezpečuje oddelenie ochranného vodiča (PE) od nulového pracovného vodiča (N) priamo v elektromerovej skrini, čím sa zvyšuje bezpečnosť a spoľahlivosť celého systému. Každá moderná rekonštrukcia alebo novostavba musí počítať s implementáciou bodu rozdelenia a vytvorením sústavy TN-S. Z tohto dôvodu sa dôrazne odporúča zveriť realizáciu uzemnenia a celej prípojky skúseným firmám, ktoré disponujú potrebným vybavením (napr. revíznym meracím prístrojom na meranie zemných odporov) a vedia zabezpečiť optimálne hodnoty.
V mieste rozdelenia na sústavu TN-S musí byť zhotovený na prípojnici PE (svorke PE) uzemňovací prívod na uzemňovač s hodnotou uzemnenia max. do 15 Ω. V každej budove musí byť zhotovené hlavné pospájanie, na ktoré sa musí pripojiť hlavný ochranný vodič, hlavný uzemňovací vodič, hlavná uzemňovacia svorka a cudzie vodivé časti.

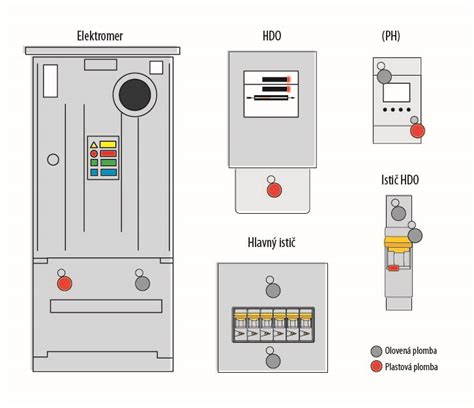

Umiestnenie elektromerovej skrinky: Prístupnosť a bezpečnosť
Elektromerový rozvádzač (skrinka) sa nesmie umiestňovať náhodne. Jeho poloha je presne definovaná projektantom. Zvyčajne platí, že skrinka by nemala byť umiestnená nižšie ako 60 cm nad upraveným terénom a musí byť zabezpečený voľný priestor minimálne 80 cm pred skrinkou pre potreby manipulácie, obsluhy a údržby. Podľa nových noriem (STN 33 3320:2002) musí byť elektrická prípojka verejne prístupná a umiestnená na hranici pozemku tak, aby pracovníci energetiky mohli kedykoľvek vykonať odpočet alebo údržbu elektromera.
V minulosti sa elektromerové skrinky často umiestňovali priamo v objektoch, avšak toto riešenie je dnes už minulosťou. Pri rekonštrukciách starších elektrických prípojok je často nevyhnutná ich modernizácia a preloženie elektromerového rozvádzača na hranicu pozemku.

Náklady na elektrickú prípojku a projektovú dokumentáciu
Cena za elektrickú prípojku sa líši v závislosti od viacerých faktorov, ako je požadovaný výkon, veľkosť hlavného ističa a počet fáz, ktoré sú určené počtom a výkonom budúcich spotrebičov. Cena za elektrickú prípojku sa štandardne pohybuje v stovkách eur, pričom môže presiahnuť aj tisíc eur. Projekt elektrickej prípojky vrátane technickej správy, výkresovej časti a protokolu o určení vonkajších vplyvov, sa pohybuje od približne 80 € vyššie. Revízna správa stojí do 50 eur.
Prehľad poplatkov za pripojenie elektriny (2019)
Ceny za pripojenie elektriny závisia od ampérovej hodnoty hlavného ističa a druhu odberu (jednofázový, trojfázový). Poplatok za pripojenie sa pohybuje okolo 210 € (štandardný rodinný dom s trojfázovým ističom veľkosti 25 A). Východoslovenská distribučná ponúka najnižšie poplatky, zatiaľ čo Stredoslovenská distribučná má najvyššie.
| Veľkosť ističa | Typ odberu | ZSD (cena s DPH) | SSD (cena s DPH) | VSD (cena s DPH) |
|---|---|---|---|---|
| 25 A | Jednofázový | 70 € | 70 € | 70 € |
| 25 A | Trojfázový | 200 € | 217 € | 194 € |
| 32 A | Trojfázový | 256 € | 278 € | 248 € |
| 40 A | Trojfázový | 320 € | 347 € | 310 € |
Poznámka: Údaje sú z roku 2019 a môžu sa líšiť. Skutočnú výšku poplatkov si overte u svojho distribútora.
Náklady na realizovanie samotnej elektrickej prípojky (vrátane kábla a výkopu) môžu dosiahnuť vyše 500 eur. Záleží tiež od trasy, kadiaľ sa kábel/káble ťahá/ťahajú. Cena kábla sa pohybuje okolo 10 eur za meter. Ak výkopové práce nerealizujete svojpomocne, treba tu tiež počítať s nákladmi. Ak bod pripojenia do distribučnej siete na opačnej strane cesty, náklady môžu dosiahnuť do 1000 eur, prípadne viac. Cena prípojky môže výrazne zvýšiť vecné bremeno, ak musí kábel viesť cez cudzí pozemok.
Dočasná elektrická prípojka pre stavebné práce
Pri stavbe novostavby alebo rozsiahlejšej rekonštrukcii je často potrebné zabezpečiť elektrickú energiu na stavenisku. V takomto prípade sa zriaďuje dočasná elektrická prípojka, ľudovo nazývaná „stavebný prúd“. Pri novostavbách sa v projekte rovno navrhuje umiestnenie stavebného rozvádzača, z ktorého je možné napájať potrebné zariadenia. Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam, odporúča sa zvoliť elektromerový rozvádzač osadený zásuvkami, čím sa eliminuje potreba samostatného stavebného rozvádzača.
Špecifické elektrické prípojky
Elektrická prípojka pre chatu, garáž či záhradu
Vybudovanie elektrickej prípojky na záhrade, v chate, rekreačnom bývaní, či chalupe sa v princípe riadi rovnakým postupom ako pri iných objektoch. Projekt sa môže líšiť veľkosťou ističa a počtom potrebných fáz. Odborníci doporučujú, aby odberatelia realizovali aspoň prípravu pre trojfázové pripojenie, hoci pre súčasný odber elektrickej energie postačuje jednofázová elektrická prípojka na záhrade, či chate. Pri zriadení elektroinštalácie v garáži, najmä pri starých garážach, môže byť proces náročnejší, keďže sa pri ich výstavbe s privedením elektriny často nepočítalo. V záhradkárskych osadách sú prípojky často špecifické spoločným elektromerovým rozvádzačom a individuálnymi prívodnými káblami pre každého vlastníka.
Rekonštrukcia starších prípojok
Ak vybavujete elektrickú prípojku pre starší dom a zasiahnete do takejto prípojky, budete ju musieť zrekonštruovať tak, aby spĺňala aktuálne normy a požiadavky. Výnimkou nie je ani výmena hlavného ističa či oprava havarijného stavu. Staré prípojky často trpia opotrebovanými svorkami a hliníkovými vodičmi, ktoré sa uvoľňujú ("tečú"), čo môže viesť k vysokému prechodovému odporu, prehrievaniu a v krajnom prípade k požiaru alebo úrazu elektrickým prúdom. Izolácia prípojky býva tiež často v zlom stave. Tieto aspekty by ste nemali podceňovať a výmenu starej prípojky brať ako nutné zlo.
Riešenie sporov týkajúcich sa elektrických prípojok
Vlastníctvo nehnuteľnosti môže priniesť aj komplexné právne a susedské spory, najmä ak elektrická prípojka vedie cez pozemky susedov. V takýchto prípadoch je nevyhnutný písomný súhlas vlastníka pozemku, cez ktorý má elektrina viesť. Stavebný úrad pri vydávaní stavebného povolenia takýto súhlas síce nemusí priamo vyžadovať, ale jeho absencia môže viesť k zrušeniu stavebného povolenia. Zákon o energetike (§ 39 ods. 10) stanovuje povinnosť vlastníka nehnuteľnosti vyhovieť žiadosti o súhlas, pokiaľ tým nedôjde k neprimeranému porušeniu jeho práv. Odmietnutie musí byť riadne odôvodnené. Riešením môže byť aj zriadenie vecného bremena, ktoré sa musí zapísať do katastra nehnuteľností na základe písomnej zmluvy. Dôležitá je písomná komunikácia so susedom a overenie jeho podpisu.
Elektrická prípojka na kľúč: Úspora času a starostí
Zriaďovanie elektrickej prípojky svojpomocne nie je jednoduchá záležitosť a vyžaduje dostatok voľného času, znalostí, známostí, osobného vybavovania a aj peňazí. Odbremenenie záujemcov o pripojenie elektriny v domoch od väčšiny nutných krokov ponúka možnosť zriadenia elektrickej prípojky na kľúč, s ktorou prišla spoločnosť Východoslovenská distribučná. Produkt „Pripoj svoj dom“ umožňuje všetky kroky, ktoré žiadateľ o elektrickú prípojku musí realizovať, prenechať na pleciach distribučnej spoločnosti. Tá zabezpečí riešenie na kľúč od úvodnej fázy naprojektovania prípojky až po realizáciu kompletného elektrického odberného zariadenia.
Pripojenie optickej siete
Podobne ako elektrická prípojka, aj pripojenie k optickej sieti môže byť realizované vzduchom alebo zemou. Optická prípojka vzduchom zahŕňa vedenie optického kábla v závese od najbližšieho elektrického stĺpa k bodu pripojenia. Optická prípojka zemou je elegantnejšie, no náročnejšie riešenie, ktoré vyžaduje vopred pripravený výkop alebo zakopanú chráničku na optický kábel. Pri realizácii optickej prípojky sa používajú rôzne techniky pripojenia, ako klasický konektorovaný drop kábel, zafukovací kábel s privarením pigtailu alebo kombinácia oboch.
