Staviate nový dom, rekonštruujete starší objekt, alebo potrebujete zabezpečiť dočasný prísun elektrickej energie na pozemok? V každom z týchto scenárov sa nevyhnutne stretnete s pojmom „elektrická prípojka“. Elektrická prípojka predstavuje spojenie medzi verejnou distribučnou sústavou a vaším odberným miestom. Nie je to však len jednoduchý kábel, skrinka a elektromer. Ide o komplexný proces, ktorý si vyžaduje plánovanie, odborné znalosti a dodržiavanie prísnych noriem.

Typy elektrických prípojok
Elektrické prípojky sa dajú rozdeliť na dva základné typy: vzdušné a zemné.
- Vzdušné vedenie: V minulosti bolo vzdušné vedenie bežným riešením pre pripojenie objektov k elektrickej sieti. Časť prípojky od posledného podperného bodu (ako je „strešník“ alebo konzola na stene) do prípojkovej skrine by mala byť čo najkratšia a prednostne realizovaná káblom. Pri rekonštrukcii starších domov, kde je prípojka vedená cez „strešník“, je často nutné túto prípojku zrekonštruovať alebo úplne nahradiť novou.
- Zemné (káblové) vedenie: Je v súčasnosti preferovaným a modernejším riešením. Tento typ prípojky spočíva v uložení elektrického kábla do zeme, čím sa eliminuje riziko mechanického poškodenia vedenia nad zemou. Káble sa ukladajú do výkopov, zvyčajne v hĺbke minimálne 80 cm.
Postup zriadenia elektrickej prípojky krok za krokom
Zriadenie novej elektrickej prípojky je proces, ktorý si vyžaduje systematický postup. Na Slovensku pôsobia tri hlavné distribučné spoločnosti: Západoslovenská distribučná, Stredoslovenská distribučná a Východoslovenská distribučná.
- Podanie žiadosti: Prvým krokom je podanie žiadosti o pripojenie na príslušnú distribučnú spoločnosť. V žiadosti špecifikujete požadovanú veľkosť hlavného ističa (pre rodinné domy sa najčastejšie používa 3-fázový 25 A istič) a typ merania (jednotarifné alebo dvojtarifné).
- Návrh zmluvy: Do 30 dní od doručenia žiadosti vám distribučná spoločnosť zašle návrh Zmluvy o pripojení. Po schválení projektu a podpise zmluvy je potrebné uhradiť poplatok za pripojenie.
- Projektová dokumentácia: Je potrebné si dať vypracovať projektovú dokumentáciu k elektrickej prípojke. Projekt musí spĺňať technické normy, najmä normu STN 33 3320.
- Príprava odberného miesta: Táto fáza zahŕňa ohlásenie drobnej stavby, vytýčenie sietí, výkopové práce, uloženie kábla a uzemnenie elektromerového rozvádzača.
- Revízia: Po zhotovení technickej časti je nevyhnutné vykonať odbornú prehliadku a skúšku (revíziu) kvalifikovaným revíznym technikom.
- Pripojenie: Na základe informácie o pripravenosti odberného miesta a dodaní revízie, distribučná spoločnosť zrealizuje pripojenie a namontuje elektromer.
| Krok | Popis činnosti |
|---|---|
| Výkop | Hĺbka 80 cm, šírka 20-30 cm, uloženie chráničky (napr. KOPOFLEX). |

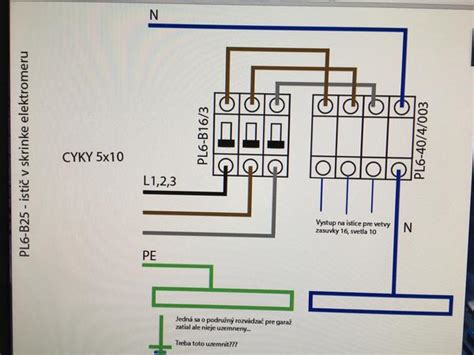

| Uzemnenie | Pásovina v zemi, spojenie s hlavnou uzemňovacou svorkou, max. 5 Ohm. |
| Rozvádzač | Osadenie na hranici pozemku, prístupný z verejného priestranstva. |
Dôležité technické zásady
Elektromerový rozvádzač (ER) musí byť umiestnený na mieste, ktoré je kedykoľvek prístupné pre obsluhu a kontrolu. Pre bezpečné vykonávanie prác musí byť pred prípojkovou skriňou zabezpečený voľný priestor s minimálnou šírkou 0,8 metra. Spodný okraj skrine by mal byť minimálne 0,6 metra nad definitívne upraveným terénom.

Pri realizácii výkopových prác dbajte na to, aby ste pred začatím prác požiadali o vytýčenie trás všetkých existujúcich inžinierskych sietí (plyn, voda, internet). Týmto predídete poškodeniu cudzích vedení. Nezabudnite, že akékoľvek neoprávnené zásahy do plômb alebo samotnej prípojky sú nelegálne a nebezpečné.

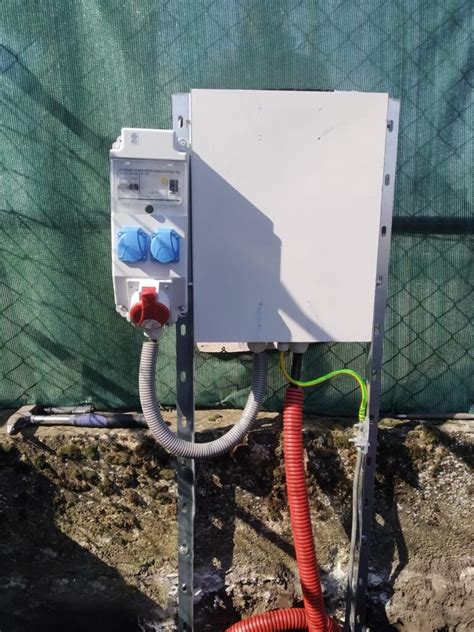

Ak potrebujete zabezpečiť dočasný prísun elektriny na pozemok počas stavebných prác, tzv. „stavebný prúd“, je vhodné zvoliť elektromerový rozvádzač osadený zásuvkami. Týmto krokom sa vyhnete nutnosti kupovať alebo požičiavať samostatný stavebný rozvádzač.
tags: #elektricka #pripojka #stresnik
