Elektrická prípojka patrí medzi najdôležitejšie inžinierske siete, ktoré sa realizujú ešte pred samotnou výstavbou rodinného domu, chaty, garáže alebo iného objektu na pozemku. Stavebné práce vyžadujú pripojenie na elektrinu a v prípade, že stavebník si so sebou neprinesie rovno celý zdroj elektrickej energie, zriadenie elektrickej prípojky už v tejto fáze je nevyhnutnosťou. Elektrická NN prípojka nie je iba kábel, skrinka a elektromer; je to komplexný proces, ktorý si vyžaduje pozornosť k detailom a dodržiavanie noriem. Realizácia elektrickej prípojky pozostáva z viacerých krokov, s ktorými vás oboznámime v tomto článku.

Čo je elektrická prípojka a kto ju hradí?
Elektrická prípojka je zariadenie nízkeho napätia, určené na pripojenie odberného elektrického zariadenia odberateľa elektriny do distribučnej sústavy. Predstavuje jeden z najdôležitejších inžinierskych pripojení a je nevyhnutné začať jej realizáciu v dostatočnom predstihu pred samotnou stavbou. Prívodného kábla od elektromerového rozvádzača s elektromerom, hlavným ističom a komponentmi hromadného diaľkového ovládania (HDO) je dôležitá súčasť. HDO slúži na prepínanie nízkej sadzby, napríklad pre ohrev vody či elektrické kúrenie.

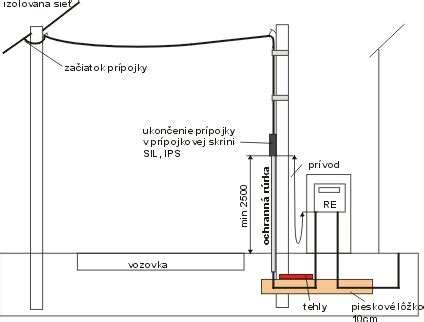

Vlastníctvo elektrickej prípojky sa delí medzi distribučnú spoločnosť a odberateľa. Odbočenie elektrického vedenia od distribučnej sústavy končí prvým istiacim bodom za odbočením od distribučnej sústavy a túto časť vybuduje a vlastní VSD. Od elektromerového rozvádzača ďalej platíte za všetok materiál, okrem samotného elektromera a modulu HDO. Materiál si môžete nakúpiť sami alebo prostredníctvom vášho elektrikára, ktorý vám poskytne presný zoznam. Váš majetok začína káblom vedúcim z prípojkovej skrinky do elektromerového rozvádzača.

Krok za krokom: Proces zriadenia novej elektrickej prípojky
Pripojenie nového odberu elektriny prebieha v niekoľkých kľúčových krokoch, ktoré vyžadujú spoluprácu s distribučnou spoločnosťou a odborníkmi.
1. Žiadosť o pripojenie a distribučné spoločnosti
- Prvým krokom je odoslanie žiadosti o pripojenie na príslušnú distribučnú spoločnosť.
- Na Slovensku pôsobia tri hlavné distribučky: Západoslovenská distribučná, a. s. (ZSD), Stredoslovenská distribučná, a. s. (SSD) a Východoslovenská distribučná, a. s. (VSD).
- Žiadosť o pripojenie elektriny sa nachádza na internetovej stránke distribútora.
- Žiadosť je potrebné vypísať a podpísať v dvoch vyhotoveniach.
- Distribučná spoločnosť by sa mala k žiadosti vyjadriť do 30 dní a stanovisko zahŕňať miesto ako aj podmienky pripojenia.
- V žiadosti sa zároveň špecifikuje potreba väčšieho výkonu napríklad v prípade elektrického vykurovania.
- V žiadosti je tiež dobré označiť, že máte záujem uzatvoriť zmluvu o pripojení, urýchli sa tým celý proces vybavovania.
- Ak plánujete stavať nový dom, pripojte k žiadosti aj povinnú prílohu, napríklad parcelné číslo pozemku s názvom ulíc.

2. Zmluva o pripojení a úhrada poplatku
- Po splnení všetkých technických podmienok distribútora a uzatvorení Zmluvy o pripojení nasleduje uzatvorenie Zmluvy o dodávke.
- Prevádzkovateľ distribučnej sústavy vám následne odošle na podpis návrh zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy.
- Podpísanú zmluvu o pripojení doručte prevádzkovateľovi distribučnej sústavy.
- Vami podpísaná zmluva nám musí byť doručená do 30 kalendárnych dní od dátumu jej podpísania našou spoločnosťou.
- Súčasťou Zmluvy o pripojení sú informácie o technických podmienkach (napríklad hodnoty ističov).
- Po prijatí podpísanej zmluvy vám zašleme zálohovú faktúru, ktorej splatnosť je 14 kalendárnych dní od dátumu jej vystavenia.
- Poplatok za pripojenie musíte zaplatiť v stanovenom termíne. Cenu za pripojenie je potrebné uhradiť najneskôr do 14 kalendárnych dní od vášho podpísania Zmluvy o pripojení.
- Ak ho neuhradíte, návrh zmluvy zaniká a budete musieť podať novú žiadosť o pripojenie.
- Poplatok za pripojenie elektriny je síce vo všetkých distribučkách podobný, no líši sa podľa hodnoty hlavného ističa. Pre 3-fázový 25 A istič, ktorý je najčastejšie používaný v rodinných domoch, je poplatok štandardizovaný.
3. Projekt elektrickej prípojky
- Po podaní žiadosti je potrebné zabezpečiť projekt elektrickej prípojky.
- Cena za takýto projekt začína približne na 80 €.
- V tomto kroku je dobré nechať si poradiť od skúseného elektrikára alebo firmy.
- Projektová dokumentácia obsahuje technickú správu, výkresovú časť a protokol o určení vonkajších vplyvov.
- Podľa tejto dokumentácie sa následne prípojka vyhotoví.
- V prípade novostavby alebo veľkej rekonštrukcie potrebujete stavebné povolenie, ktoré by malo zahŕňať aj prerábku prípojky.

4. Prípravné práce a realizácia
- Pripravte odberné miesto v zmysle technických podmienok pripojenia uvedených v prílohe č. 1. Zmluvy o pripojení.
- Keď distribučná spoločnosť projekt odsúhlasí, prichádza čas na prípravné práce.
- Káble sa väčšinou ukladajú do zeme. Je dôležité vopred sa dohodnúť s elektroinštalačnou firmou, či zabezpečí aj výkopové práce.
- Pred kopaním si overte, či cez dané miesta nevedú inžinierske siete.
- Dohodnite sa tiež, kto nakúpi materiál - od káblov až po elektromerový rozvádzač.
- Elektrikár potom natiahne káble, osadí a zapojí elektromerový rozvádzač (zatiaľ bez elektromera).
- Pri inštalácii nového samostatne stojaceho elektromerového rozvádzača nezabudnite namontovať aj vývodový istič (tzv. vypínací prvok spätného napätia).
- Ak dôjde k zmenám oproti pôvodnému projektu, vypracuje sa dokumentácia skutočného vyhotovenia.
5. Revízia prípojky
- Po zhotovení technickej časti je nevyhnutné vykonať odbornú prehliadku a skúšku (revíziu) prípojky.
- Tú vykonáva revízny technik, ktorým môže byť aj samotný elektrikár alebo externý odborník s potrebným osvedčením.
- Doručte nám projektovú dokumentáciu elektroenergetického zariadenia uvedeného v technických podmienkach pripojenia a ostatnú dokumentáciu uvedenú v Technických podmienkach pripojenia - zoznam požadovanej dokumentácie nájdete v prílohe č. 1.
6. Výber dodávateľa elektriny a zmluva o dodávke
- Po úspešnej revízii a pripojení je potrebné uzavrieť zmluvu o dodávke elektriny s jedným z dodávateľov.
- K 1.1.2024 bolo na Slovensku až 32 dodávateľov pre domácnosti.
- Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví.
- Dodávateľskej spoločnosti sa okrem zmluvy o dodávke elektriny posiela aj zmluva o pripojení s distribučnou spoločnosťou a revízna správa, resp. čestné prehlásenie potvrdené distribučnou spoločnosťou.
- Výber je vhodné realizovať na základe referencií, dostupnosti, ceny, či dôvery k danému dodávateľovi.
7. Montáž elektromera a spustenie odberu
- Ak sú všetky dokumenty v poriadku, nasleduje inštalácia elektromera a zaplombovanie rozvádzača a hlavného ističa.
- Požiadavku na montáž elektromera za vás vybaví váš dodávateľ elektriny.
- O montáž elektromera nás musí požiadať váš dodávateľ elektriny.
- Distribučná spoločnosť vám namontuje elektromer na pripravené odberné miesto do 5 pracovných dní od prijatia požiadavky.
- Po montáži elektromera môžete na vašom odbernom mieste využívať elektrinu. Odber elektriny začína.
Celý proces od podania prvej žiadosti po spustenie prvého spotrebiča alebo zasvietenie svetla trvá spravidla tri až štyri mesiace. Keď všetko pôjde hladko, celý proces zriadenia prípojky vám zaberie cca 2 mesiace. Niekedy sa to však môže natiahnuť aj na 3 či 4 mesiace.
Typy elektrických prípojok a ich špecifiká
Elektrické prípojky možno rozdeliť podľa spôsobu vedenia a účelu, pre ktorý sú zriaďované.
Elektrická prípojka v zemi

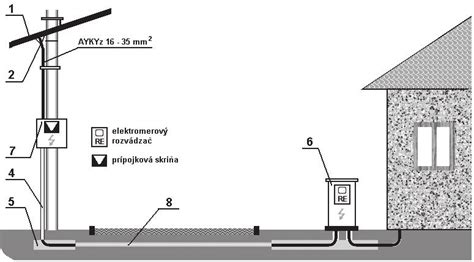

Elektrická prípojka v zemi predstavuje moderné a esteticky príjemnejšie riešenie, keďže káble sú vedené pod povrchom a nie sú viditeľné stĺpy či vedenia. Tento typ prípojky poskytuje niekoľko výhod:
- Estetický vzhľad: Čistejší vzhľad okolia bez rušivých prvkov.
- Bezpečnosť: Káble sú lepšie chránené pred vonkajšími vplyvmi ako extrémne počasie či mechanické poškodenia, čo znižuje riziko porúch.
- Menšie riziko poškodenia: Menej náchylné na poškodenie silnými vetrami alebo náhodným kontaktom s vetvami stromov.
- Čistejší priestor: Bez viditeľných vedení a stĺpov je priestor vo vašej záhrade či okolí viac využiteľný.
Proces inštalácie prípojky v zemi zahŕňa plánovanie a získanie povolení, výkopové práce, pokládku káblov v ochranných rúrach a následné pripojenie a testovanie. Pre tento typ prípojky sa často používa kábel s označením AYKY-J 4×16 (hliník) alebo CYKY-J 4×10 (meď), pričom sa aj pri jednofázovom odbernom mieste ťahá kábel na tri fázy ako rezerva do budúcnosti. Elektromerový rozvádzač sa umiestňuje na hranicu pozemku, verejne prístupné miesto, minimálne 0,6 m nad terénom, s ohľadom na možné sneženie či záplavy.

Elektrická prípojka vzduchom
Vzdušné prípojky sa zhotovujú z izolovaných vodičov, závesných alebo samonosných káblov. Minimálny prierez použitého vodiča je 16 mm² hliník. Káble určené na tento účel majú označenie napríklad AYKY-Z 4×16 alebo AYKY-Z 4×25. Hliníkový kábel s oceľovým lanom (označenie "Z" pre závesný) sa vešia a číslo udáva prierez vodiča. Kábel nesmie byť prerušovaný ani nadstavovaný.
Pri vzdušných prípojkách je dôležité umiestnenie prípojkovej skrine na verejne prístupné miesto, prednostne na stĺpe rozvodu elektrickej energie. Vedenie od prípojkovej skrine k elektromerovému rozvádzaču sa považuje za prívod. Ak kábel odbočuje zo vzdušného vedenia, musí byť na stĺpe chránený voči mechanickému poškodeniu minimálne do výšky 2,5 metra a v mieste zaústenia musí byť riadne utesnený voči zatekaniu vody. Pripojovaciu, teda "stiahnutie elektriky" z drôtov vzdušného vedenia do prípojkovej skrinky, vykoná distribučná spoločnosť v rámci pripojovacieho poplatku. Úlohou elektrikára je potom osadiť na stĺp ochrannú trubku, natiahnuť kábel do elektromerového rozvádzača, osadiť ho a zapojiť káblový vývod do domu.

Elektrická prípojka pre chatu, garáž či záhradu
- Elektrická prípojka na chatu: Pri pripájaní rekreačných objektov ako sú chaty či záhradné domčeky sa projekt prípojky nelíši od iných stavieb, rozdiel spočíva najmä vo veľkosti ističa a počte fáz.
- Elektrická prípojka garáže: Zriadenie elektroinštalácie v garáži, najmä pri starých garážach, môže byť náročnejšie, keďže sa pri ich výstavbe s privedením elektriny často nepočítalo. Pri novostavbách a podzemných garážach je proces obdobný ako pri rodinných domoch.
- Elektrická prípojka na záhradu: V záhradkárskych osadách sú prípojky často špecifické spoločným elektromerovým rozvádzačom a individuálnymi prívodnými káblami pre každého vlastníka. Odborníci doporučujú, aby odberatelia realizovali aspoň prípravu pre trojfázové pripojenie, hoci pre súčasný odber elektrickej energie postačuje jednofázová elektrická prípojka.
Stavebný prúd a jeho špecifiká

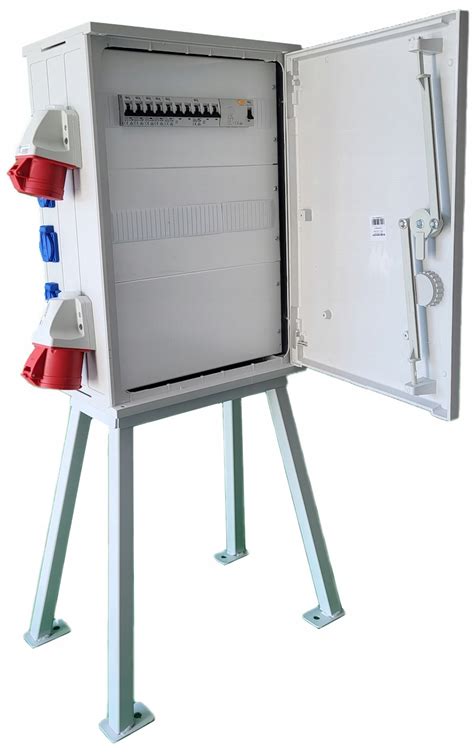

Pri vybavovaní elektrickej prípojky na pozemok vopred kvôli stavebným prácam (hovorovo stavebný prúd) je vhodné zvoliť elektromerový rozvádzač osadený zásuvkami. Tým sa vyhnete nutnosti kupovať alebo si požičiavať samostatný stavebný rozvádzač.

Rekonštrukcia a modernizácia starších prípojok
Ak vybavujete elektrickú prípojku pre starší dom, môžete sa stretnúť s tým, že elektromerový rozvádzač a prípojková skrinka vám pri rekonštrukcii prekážajú. Ak do takej prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby spĺňala aktuálne normy a požiadavky. Výnimkou nie je ani výmena hlavného ističa či oprava havarijného stavu. Staré prípojky často trpia opotrebovanými svorkami a hliníkovými vodičmi, ktoré sa uvoľňujú ("tečú"), čo môže viesť k vysokému prechodovému odporu, prehrievaniu a v krajnom prípade k požiaru alebo úrazu elektrickým prúdom. Izolácia prípojky býva tiež často v zlom stave. Tieto aspekty by ste nemali podceňovať a výmenu starej prípojky brať ako nutné zlo.
Náklady na zriadenie elektrickej prípojky
Cena za elektrickú prípojku sa štandardne pohybuje v stovkách eur, pričom môže presiahnuť aj tisíc eur. Závisí od konkrétnych zvolených riešení a najmä podmienok v danom mieste. Táto suma zahŕňa materiál, montážne práce, projekt, revíziu a poplatok za pripojenie. Konkrétne náklady ovplyvňuje dĺžka kábla, umiestnenie stĺpa, či ide o jednotarifné alebo dvojtarifné meranie.

Poplatok za pripojenie
Poplatok za pripojenie elektriny je vo všetkých distribučkách podobný, ale líši sa podľa hodnoty hlavného ističa. Pripojovací poplatok pre priemerný rodinný dom, kde je najčastejšie istič 25A, trojfázový, teda bude 213,30€. Energie-portal.sk porovnal aktuálne ceny za pripojenie elektriny v roku 2019, ktoré závisia od ampérovej hodnoty hlavného ističa a druhu odberu (jednofázový, trojfázový).
Porovnanie poplatkov za pripojenie (3-fázový istič 25 A)
| Distribučná spoločnosť | Poplatok (s DPH) |
|---|---|
| Východoslovenská distribučná (VSD) | 194 eur |
| Stredoslovenská distribučná (SSD) | 217 eur |
Z porovnania cenníkov prevádzkovateľov distribučných sietí vyplýva, že najnižšie poplatky za pripojenie zaplatia zákazníci Východoslovenskej distribučnej, najvyššie klienti Stredoslovenskej distribučnej. Trojfázová prípojka s 25 A ističom stojí odberateľa SSD o 12 % viac ako zákazníka VSD.
Projekt, revízia, materiál a práca
- Projekt stojí približne 80 €, pričom cena sa môže pohybovať od zhruba pár desiatok eur po 150 eur. Projekt musí navrhovať odborne spôsobilá osoba.
- Revízia stojí okolo 50 €. Medzi celkové náklady na elektrickú prípojku treba započítať aj revíznu správu.
- Samotná elektrická prípojka s materiálom (skriňa s ističom od 100 eur, elektromer, kábel…) a prácou, vrátane výkopu.
Vplyv dĺžky kábla a umiestnenia
Náklady na realizovanie samotnej elektrickej prípojky (vrátane kábla) môžu dosiahnuť vyše 500 eur. Záleží tiež od trasy, kadiaľ sa kábel/káble ťahá/ťahajú. Ak musí ísť z protiľahlej strany ulice alebo cesty, náklady rastú. Ak je bod pripojenia do distribučnej siete na opačnej strane cesty, náklady môžu dosiahnuť do 1000 eur, prípadne viac. Ak dosahuje dĺžka kábla 100 metrov, náklady sa môžu vyšplhať aj na viac ako 1000 eur. No skúsenosti ľudí realizujúcich elektrickú prípojku hovoria aj o ponukových cenách firiem presahujúcich 25 eur za meter. Cena kábla sa pohybuje okolo 10 eur za meter.
Cenu prípojky môže výrazne zvýšiť vecné bremeno. Výška nákladov tiež závisí od toho, či si potenciálny odberateľ musí pýtať súhlas okolitých vlastníkov nehnuteľností a prípadne zriaďovať vecné bremeno na cudzom pozemku, čo tiež stojí peniaze. Ak sa bod napojenia na distribučnú sieť nachádza na prístupovej ceste patriacej napríklad železniciam, tieto môžu vyžadovať zriadenie vecného bremena na ich pozemku a pýtať za to adekvátne odškodnenie vo výške vyše 100 eur za štvorcový meter. V prípade nutnosti ťahania kábla o dĺžke niekoľko desiatok metrov cez tento pozemok môžu náklady dosiahnuť niekoľko tisíc eur.
Právne aspekty: Riešenie sporov a vecné bremená
Vlastníctvo nehnuteľnosti môže priniesť aj komplexné právne a susedské spory, najmä ak elektrická prípojka vedie cez pozemky susedov. V takýchto prípadoch je nevyhnutný písomný súhlas vlastníka pozemku, cez ktorý má elektrina viesť. Tento súhlas sa zvyčajne udeľuje prostredníctvom špecifického tlačiva distribučnej spoločnosti, ktorému predchádza vypracovaný projekt.
Ak sused odmieta udeliť súhlas, napriek tomu, že elektrina viedla cez jeho pozemok desiatky rokov, stavebný úrad môže odmietnuť vydať nové stavebné povolenie. Zákon o energetike (§ 39 ods. 10) však stanovuje povinnosť vlastníka nehnuteľnosti vyhovieť žiadosti o súhlas, pokiaľ tým nedôjde k neprimeranému porušeniu jeho práv. Odmietnutie musí byť riadne odôvodnené. V extrémnych prípadoch môže dôjsť aj k trestnému oznámeniu za čiernu stavbu, avšak trestný zákon vyžaduje vážnu ujmu na právach alebo oprávnených záujmoch vlastníka pozemku.
Riešením môže byť aj zriadenie vecného bremena, ktoré sa musí zapísať do katastra nehnuteľností na základe písomnej zmluvy. Vecné bremeno môže byť zriadené na dobu neurčitú alebo určitú, bezodplatne alebo za odplatu. Dôležitá je písomná komunikácia so susedom a overenie jeho podpisu.

Elektrická prípojka na kľúč: Uľahčenie celého procesu
Zriaďovanie elektrickej prípojky svojpomocne nie je jednoduchá záležitosť a vyžaduje dostatok voľného času, znalostí, známostí, osobného vybavovania a aj peňazí. Odbremenenie záujemcov o pripojenie elektriny v domoch od väčšiny nutných krokov ponúka možnosť zriadenia elektrickej prípojky na kľúč, s ktorou prišla spoločnosť Východoslovenská distribučná. Produkt Pripoj svoj dom umožňuje všetky kroky, ktoré žiadateľ o elektrickú prípojku musí realizovať, prenechať na pleciach distribučnej spoločnosti. Tá zabezpečí riešenie na kľúč od úvodnej fázy naprojektovania prípojky až po realizáciu kompletného elektrického odberného zariadenia. A to už do siedmych dní. Kompletný balík služieb VSD obsahuje vypracovanie projektovej dokumentácie, realizačnú časť vrátane zemných, stavebných a elektromontážnych prác, ako aj revíznej správy. Distribučná spoločnosť tiež hradí náklady na potrebný materiál do vzdialenosti 10 metrov. Kapacita pripojenia je od 13 A do 50 A pre trojfázový hlavný istič.
Pripojenie optickej siete: Paralely s elektrickou prípojkou
Podobne ako elektrická prípojka, aj pripojenie k optickej sieti môže byť realizované vzduchom alebo zemou.
Optická prípojka vzduchom
Zahŕňa vedenie optického kábla v závese od najbližšieho elektrického stĺpa k bodu pripojenia. Technik na mieste zhodnotí ideálne vedenie a kábel ukotví o povrch stavby.
Optická prípojka zemou
Elegantnejšie, no náročnejšie riešenie. Vyžaduje vopred pripravený výkop alebo zakopanú chráničku na optický kábel, ktorá by mala byť privedená k najbližšiemu elektrickému stĺpu s dostatočnou rezervou.
Pri realizácii optickej prípojky sa používajú rôzne techniky pripojenia, ako klasický konektorovaný drop kábel, zafukovací kábel s privarením pigtailu alebo kombinácia oboch.
tags: #elektricka #pripojka #sadzba
