Ako prihlásiť odber elektriny na streche

Prihlásenie nového odberu elektriny je proces, ktorý vyžaduje dodržanie niekoľkých krokov a spoluprácu s prevádzkovateľom distribučnej sústavy a vybraným dodávateľom elektriny. Tento proces je nevyhnutný pri výstavbe nových nehnuteľností, ako sú rodinné domy, chaty, garáže, alebo pri pripojení novo vybudovaných bytov.

Príprava a podanie žiadosti

Pred samotným podaním žiadosti o pripojenie elektriny je možné si nezáväzne overiť informáciu o dostupnej kapacite pre pripojenie odberných miest v aplikácii Mapa pripojiteľnosti. Na podanie žiadosti je potrebné byť prihlásený do portálu eVSD, kde je možná bezplatná registrácia. Na základe žiadosti vám budú určené technické podmienky a bod pripojenia, a budete informovaný o krokoch potrebných na pripojenie.

Ak plánujete stavať nový dom, nezabudnite pripojiť k žiadosti aj povinnú prílohu, ako je parcelné číslo pozemku s názvom ulice. Pri budovaní novej elektrickej prípojky podľa súčasných štandardov a noriem musí každý stavebník dodržať postup, ktorý sa môže v detailoch líšiť v závislosti od distribučnej spoločnosti.

Proces realizácie prípojky začína podaním žiadosti na adresu príslušnej distribučnej spoločnosti, ktorá sa v stanovenej časovej lehote vyjadrí, či prípojku povolí, alebo nie. V prípade podania žiadosti o nové pripojenie poštou môžete poslať požadovanú PD pre vyjadrenie k stavebnému povoleniu listovou zásielkou, ktorú odporúčame zaslať ako doporučenú zásielku. PD je potrebné si dať vyhotoviť až po doručení vyjadrenia našej spoločnosti, a to podľa podmienok stanovených vo vyjadrení.

Prevádzkovateľ distribučnej sústavy vám následne odošle na podpis návrh zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Západoslovenská distribučná, a.s., Stredoslovenská distribučná, a.s. a Východoslovenská distribučná, a.s. sú prevádzkovatelia distribučných sústav na Slovensku.

Zmluva o pripojení a platba

Po prihlásení sa do portálu eVSD môžete zmluvu podpísať elektronicky kliknutím na tlačidlo 'Potvrdiť elektronicky'. Najneskôr do 30 kalendárnych dní podpíšte návrh Zmluvy o pripojení. Vami podpísaná zmluva nám musí byť doručená do 30 kalendárnych dní od dátumu jej podpísania našou spoločnosťou. V prípade podania žiadosti písomne, pošlite ju na adresu našej spoločnosti.

Pripojovací poplatok podľa cenníka uhradíte po prihlásení sa do portálu eVSD okamžitou on-line platbou alebo dodatočne bankovým prevodom. Najneskôr do dátumu uvedeného v Zmluve o pripojení uhraďte cenu za pripojenie ak bola táto v Zmluve o pripojení vyčíslená. Výška ceny za pripojenie, dátum splatnosti ako aj číslo bankového účtu našej spoločnosti je uvedený v článku „II. Faktúra - Zálohový list“ Zmluvy o pripojení. Poplatok za pripojenie musíte zaplatiť v stanovenom termíne. Ak ho neuhradíte, návrh zmluvy zaniká a budete musieť podať novú žiadosť o pripojenie.

Po prijatí podpísanej zmluvy vám zašleme zálohovú faktúru, ktorej splatnosť je 14 kalendárnych dní od dátumu jej vystavenia. Cenu za pripojenie je potrebné uhradiť najneskôr do 14 kalendárnych dní od vášho podpísania Zmluvy o pripojení.

Príprava odberného miesta

Najneskôr do 24 mesiacov od podpisu Zmluvy o pripojení pripravte odberné miesto v zmysle vydaného vyjadrenia a platných noriem, pričom prípravu odberného miesta by ste mali zrealizovať prostredníctvom odborne spôsobilej osoby. Odberné miesto musí vybudovať na svoje náklady stavebník, a musí sa nachádzať na hranici pozemku tak, aby bolo prístupné z ulice. Jeho súčasťou je rozvodná skriňa, merače spotreby, ističe.

Ak sme vám v technických podmienkach pripojenia určili povinnosť predložiť projektovú dokumentáciu na schválenie zo strany VSD, dajte si ju vypracovať autorizovaným projektantom a predložte ju na posúdenie po prihlásení sa do portálu eVSD. Doručte nám projektovú dokumentáciu elektroenergetického zariadenia uvedeného v technických podmienkach pripojenia a ostatnú dokumentáciu uvedenú v Technických podmienkach pripojenia - zoznam požadovanej dokumentácie nájdete v prílohe č. 1.

Po príprave a vybudovaní elektrického prívodu a meracieho miesta, doručte prevádzkovateľovi distribučnej sústavy doklady uvedené v technických podmienkach pripojenia. Splnenie technických podmienok pripojenia, ktoré bude obsahovať Zmluva o pripojení v prílohe č.1, preukážte prostredníctvom aplikácie na sledovanie stavu žiadosti. Po presmerovaní do tejto aplikácie vložte číslo vašej žiadosti o pripojenie a vykonajte overenie vložením identifikačných údajov.

Pri inštalácii nového samostatne stojaceho elektromerového rozvádzača nezabudnite namontovať aj vývodový istič (tzv. vypínací prvok spätného napätia). V prípade ak máte otázky, alebo potrebujete vysvetliť niektorú časť vyjadrenia, je možné konzultovať dané vyjadrenie s pracovníkom našej spoločnosti, ktorý ho vystavil.

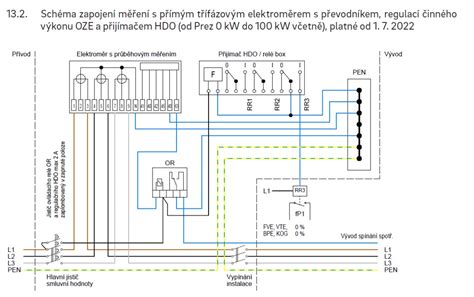

Schéma pripojenia elektriny

Vybudovanie prípojky a montáž elektromera

Naša spoločnosť na základe informácie o pripravenosti odberného miesta zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy (ďalej len prípojka) - najčastejšie je to poistková skrinka na stĺpe pri vzdušnom vedení, rozpojovacia istiaca skriňa pri zemnom káblovom vedení a pod., najneskôr do termínu uvedeného v Zmluve o pripojení, v článku „I. Špecifikácia odberného miesta.“ Elektrickú prípojku zriaďuje prevádzkovateľ distribučnej sústavy až do hranicu pozemku, respektíve až po elektromer na náklady osoby, pre ktorú bola zriadená.

Distribučná spoločnosť Vám následne namontuje elektromer alebo plynomer na pripravené odberné miesto do 5 pracovných dní od prijatia požiadavky na montáž. Po montáži elektromera môžete na vašom odbernom mieste využívať elektrinu. Prevádzkovateľ distribučnej sústavy vám namontuje elektromer na pripravené odberné miesto do 5 pracovných dní od prijatia požiadavky.

Po ukončení všetkých prác na strane stavebníka bolo v minulosti potrebné vyhotoviť revíznu správu, atesty meracích transformátorov prúdu/napätia a ďalší plán skutočného vyhotovenia. Namiesto nich stačí doručiť čestné prehlásenie o vykonaní všetkých testov aj revízie. Revíznu správu vám vydá autorizovaný technik ako doklad o tom, že vaša Domová prípojka spĺňa technické podmienky.

Elektromer na dome

Výber dodávateľa elektriny

Posledným krokom bude Zmluva o združenej dodávke elektriny, ktorú potrebujete uzatvoriť s vami vybraným dodávateľom elektriny. Vyberte si dodávateľa elektriny a uzatvorte s ním Zmluvu o dodávke a distribúcii elektrickej energie. Po podpísaní zmluvy zaplatíte cenu za pripojenie, ktorú si nájdete aj v cenníku každého distribútora. Dodávateľa si môžete vybrať, akonáhle od distribúcie dostanete Oznámenie o splnení technických podmienok pripojenia.

Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Po uzavretí zmluvy kontaktujeme prevádzkovateľa distribučnej sústavy. Požiadavku na montáž elektromera za vás vybaví váš dodávateľ elektriny. O montáž elektromera nás musí požiadať váš dodávateľ elektriny.

Elektrina 101: Ako sa energia dostane do vášho domu

Vlastník alebo správca nehnuteľnosti môže žiadať o pripojenie na základe zákona č. 251/2012 Z.z. o energetike alebo zmluvy. Zmluvou o pripojení do distribučnej sústavy sa Prevádzkovateľ zaväzuje zabezpečiť v distribučnej sústave dostatočnú kapacitu pre pripojenie elektroenergetického zariadenia žiadateľa. Prevádzkovateľ môže odmietnuť prístup do distribučnej sústavy len z dôvodu nedostatočnej kapacity distribučnej sústavy, alebo v prípade, že by mohli byť spôsobené značné národohospodárske škody.

V prípade, ak máte otázky, alebo potrebujete vysvetliť niektorú časť vyjadrenia, je možné konzultovať dané vyjadrenie s pracovníkom našej spoločnosti, ktorý ho vystavil. V prípade otázok kontaktujte príslušného regionálneho prevádzkovateľa distribučnej sústavy.
