Správne ošetrovanie cementového poteru: Kľúč k jeho trvanlivosti a pevnosti

Základnou funkciou poteru je slúžiť ako podklad pre podlahy. Poter je obyčajne tenká, rovnomerná vrstva, glazúra, s hrúbkou najmenej 4 cm. Hrúbka cementového poteru sa pohybuje od 4 do 8 cm. Cementový poter je tradičným materiálom, ktorý je na rozdiel od anhydritových liatych poterov mrazuvzdorný a odoláva vlhkosti. Avšak, jeho trvanlivosť a pevnosť sú výrazne ovplyvnené správnym procesom ošetrovania, ktorý zahŕňa najmä udržiavanie dostatočnej vlhkosti.

Prečo je vlhčenie cementového poteru nevyhnutné?

Kvalitné vytvrdnutie cementového poteru je základom jeho dlhodobej funkčnosti. Hydratácia cementu je pomerne zložitý chemický a fyzikálny proces, pri ktorom cement po zmiešaní s vodou tuhne a tvrdne. H2O vstupuje do štruktúry cementu a vznikajú nové zlúčeniny, ktoré tuhnú a vytvoria pevnú hmotu, ide o kryštalizáciu presýteného roztoku a vetvičkové kryštáliky, ktoré sa navzájom prepletajú, čo má za následok nárast pevnosti.

Nielen množstvo cementu, ale aj podiel vody má rozhodujúci vplyv na konečnú pevnosť betónu. Čím viac vody použijeme pri miešaní, tým je pevnosť a kvalita hotového poteru menšia a naopak, tým väčšie je zmršťovanie poteru. Preto by sme to nemali s vodou preháňať. Betón nesmie vyschnúť skôr než vytvrdne, preto musíme zabezpečiť jeho vlhčenie.

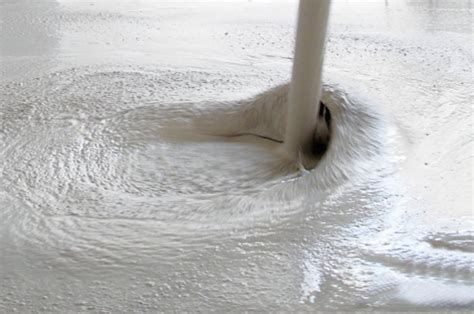

Čerstvý cementový poter pred prvým ošetrením

Ako často polievať cementový poter?

Správne ošetrovanie a vlhčenie poteru je kľúčové pre predchádzanie trhlinám a zabezpečenie optimálnych vlastností. Betónový poter musí schnúť čo najpomalšie a nesmie sa robiť prievan. Platí pravidlo, že po betonáži by ste ho mali určite týždeň udržiavať vlhký. S ošetrovaním betónu je vhodné začať čo najskôr a zotrvať s ním čo najdlhšie, pretože betón je najzraniteľnejší v prvých hodinách.

Ak ošetrujete betón kropením vodou, začnite až keď betón stvrdne, aby nedošlo k vyplavovaniu jemných častí cementu. Povrch udržujte neustále vlhký, nakoľko striedavé vlhčenie a vysychanie spôsobuje trhliny. Rozdiel teplôt medzi povrchom betónu a ošetrovacou vodou by nemal byť väčší ako 10°C.

Minimálne 3, no optimálne 7 dní by sa mal poter vlhčiť. Počas jari sa odporúča vlhčiť aspoň 7 dní, v lete minimálne 14 dní. Najlepší a najjednoduchší spôsob ošetrovania je ponechanie betónu v debnení. Na prekrytie povrchu je vhodné použiť paropriepustné fólie, ktoré sa uložia s dostatočným prekrytím. Najskôr 24 hodín po realizácii zakryte celý poter fóliou, a okrem zimy je potrebné poter aj poliať pod fóliu. Fóliu nechajte približne 10 dní. Po 10 dňoch a odkrytí poteru je potrebné poter nechať zrieť 28 dní.

Prekrytie poteru fóliou pre správne vlhčenie

Vplyv prostredia a ochrana poteru

Prostredie, v ktorom poter tuhne a zrie, má zásadný vplyv na jeho kvalitu. Nábeh pevnosti a doba zrenia je závislá od vlhkosti prostredia. Miesto zabudovania betónu chráňte pred priamym slnečným žiarením a pôsobením vetra, napríklad vytvorením clony alebo prikrytím fóliou. Tesne po realizácii je zakázané vytvárať akýkoľvek prievan.

Odporúča sa na oknách použiť vetranie cez mikroventiláciu. V prípade nadmernej vlhkosti sa môže otvoriť okno naplno, ale vždy v jednej miestnosti a to iba jedno okno, tak aby nevznikol prievan a to po dobu približne 20 až 30 minút. V prípade nedodržania odporúčania môže dôjsť k nežiaducim účinkom ako sú praskliny alebo zakrivenie cementového poteru. Ak chceme betónovať v chladnejšom ročnom období, teplota v miestnosti nesmie klesnúť pod +5 stupňov. Aj po 28 dňoch od položenia poteru musíme v mieste udržovať teplotu nad +5 stupňov a miesto by malo byť chránené pred prievanom a priamym slnečným svetlom, inak by mohlo dôjsť k zmenám vlastností a môžu sa vyskytnúť napríklad zmršťovacie trhlinky.

Realizovať cementové potery je možné počas celého roka, avšak v zimných mesiacoch je dôležité zabezpečiť dostatočnú teplotu v priestore, ktorá by nemala klesnúť pod 5°C.

Doba schnutia a príprava na pokládku podlahových krytín

Pochôdznosť je zaručená po 24 hodinách, pokiaľ je teplota v miestnosti približne 20 stupňov. Doba tvrdnutia betónu je 28 dní, počas tejto doby betón dosiahne viac ako 90 % svojej pevnosti. Pred inštaláciou podlahových krytín musí byť poter vysušený, čo môže trvať niekoľko týždňov. Jeho hrúbka exponenciálne predlžuje čas schnutia. Centimetrová hrúbka sa suší týždeň, 6 cm sa suší 20 až 30 dní a viac, aj keď dĺžka schnutia závisí od typu podlahovej krytiny, ktorá sa naň umiestni. Minerálnu podlahu je možné robiť po 20 dňoch, drevené obloženie až po 45 a viac dňoch.

Samonivelačné potery

Samonivelačný poter je riedka zmes, ktorá sa rozlieva po povrchu a sama sa stáva rovnomernou. Je tiež dôležité, že rýchlejšie schne ako klasický poter. Ak sa na stavbe tlačí kvôli termínom, použije sa rýchloschnúci poter. Schne vďaka špeciálnym prísadám 24 hodín, a ak je toľko času, úplne hotový je o 14 dní.

Meranie vlhkosti poteru

Odporúčaná doba schnutia a zrenia poterov tak, aby bolo možné položenie podláh bez poškodenia vlhkosťou, závisí aj od ročného obdobia. Preto je vhodné si pred položením podlahy zmerať vlhkosť poteru. Pri poteroch s podlahovým kúrením nesmie hodnota presiahnuť 1,8% CM a bez podlahového kúrenia 2,0% CM.

V podlahárskej praxi sa dobre osvedčila tzv. metóda CM. Pri tejto metóde sa v uzavretej nádobe, ktorá obsahuje vzorku skúšaného materiálu, rozbije kapsľa s karbidom vápnika. Jeho reakciou s vodou vzniká acetylén, ktorého tlak v skúšobnej nádobe sa mení. Táto metóda je rýchla a poskytuje pomerne presné výsledky.

Meranie vlhkosti poteru CM metódou

Špecifiká pre potery s podlahovým kúrením

Pri poteroch s podlahovým kúrením je dôležité dodržať špecifický postup. Najskorší termín spustenia kúrenia je 45-90 dní od realizácie, v závislosti od ročného obdobia. Kúrenie sa nikdy nespúšťa prudko a naplno, ani žiadnym rýchlym procesom vysušovania. Je potrebné kúrenie spúšťať úplne pomaličky a na minimálne teploty, každé 2 dni pridať 1°C.

Pozor na prudké spustenie podlahového ohrievania, ktoré takmer vždy vedie k poškodeniu kúrenia a poterov. Potery môžu popraskať a na dilatáciách či v kútoch miestností sa prejavia nerovnosti, tzv. dvíhanie poterov.

Zhrnutie dôležitých časových údajov pre cementový poter

Pre lepšiu prehľadnosť a dodržanie správneho postupu pri práci s cementovým poterom, sme pripravili tabuľku s kľúčovými časovými údajmi:

Činnosť Odporúčaná doba Poznámky
Minimálne vlhčenie poteru 3 dni (optimálne 7 dní) Na jar aspoň 7 dní, v lete minimálne 14 dní.
Zakrytie poteru fóliou po realizácii 24 hodín po realizácii Okrem zimy potrebné aj poliať pod fóliu.
Ponechanie fólie na poteru Približne 10 dní Zabezpečuje postupné tuhnutie.
Doba zrenia poteru (po odkrytí fólie) 28 dní Počas tejto doby dosiahne poter viac ako 90% pevnosti.
Pochôdznosť poteru 24 hodín Pri teplote v miestnosti cca 20 °C.
Pokládka minerálnej podlahy Po 20 dňoch Po overení vlhkosti poteru.
Pokládka dreveného obloženia Po 45 a viac dňoch Po overení vlhkosti poteru.
Spustenie podlahového kúrenia 45-90 dní od realizácie Postupne a pomaly, pridávať 1°C každé 2 dni.
Maximálna vlhkosť poteru (s podlahovým kúrením) 1,8% CM Pred pokládkou krytiny.
Maximálna vlhkosť poteru (bez podlahového kúrenia) 2,0% CM Pred pokládkou krytiny.
