Pri stavbe nového domu, rekonštrukcii strechy či elektroinštalácie, vrátane hlavného rozvádzača, sa nevyhnutne stretnete s potrebou novej elektrickej prípojky. Elektrická NN prípojka nie je len jednoduchý kábel, skrinka a elektromer; je to komplexný proces, ktorý si vyžaduje pozornosť k detailom a dodržiavanie noriem. Elektrická prípojka je nevyhnutnou a jednou z najdôležitejších častí každej stavby, či už ide o rodinný dom, bytový objekt alebo akúkoľvek inú budovu. Predstavuje skutočné "srdce" každého odberného miesta, zabezpečujúc dodávku elektrickej energie pre všetky spotrebiče a systémy. Je nevyhnutné začať jej realizáciu v dostatočnom predstihu pred samotnou stavbou. Jej správna realizácia a dodržiavanie platných noriem a smerníc sú kľúčové pre bezpečnú a spoľahlivú prevádzku.
Čo tvorí elektrickú prípojku a kto ju hradí?
Vaším majetkom začína kábel, ktorý vedie z prípojkovej skrinky do elektromerového rozvádzača s elektromerom, hlavným ističom a komponentmi hromadného diaľkového ovládania (HDO). HDO slúži na prepínanie nízkej sadzby, napríklad pre ohrev vody či elektrické kúrenie. Od elektromerového rozvádzača ďalej platíte za všetok materiál, okrem samotného elektromera a modulu HDO. Materiál si môžete nakúpiť sami alebo prostredníctvom vášho elektrikára, ktorý vám poskytne presný zoznam.
Všetok materiál okrem elektromera či modulu HDO budete platiť vy. Nakúpiť materiál môže váš elektrikár alebo vy, keď vám dá presný zoznam. Elektrickú prípojku zriaďuje prevádzkovateľ distribučnej sústavy až po hranicu pozemku, respektíve až po elektromer na náklady osoby, pre ktorú bola zriadená. Náklady na zriadenie prípojky sa platia v cene za pripojenie.
Typy elektrických prípojok
V bežných podmienkach sa stretávame predovšetkým s dvoma základnými typmi elektrických prípojok: elektrická prípojka v zemi a elektrická prípojka vzduchom.
Elektrická prípojka v zemi
Elektrická prípojka v zemi predstavuje moderné a esteticky príjemnejšie riešenie, keďže káble sú vedené pod povrchom a nie sú viditeľné stĺpy či vedenia. Tento typ prípojky poskytuje niekoľko výhod:
- Estetický vzhľad: Čistejší vzhľad okolia bez rušivých prvkov.
- Bezpečnosť: Káble sú lepšie chránené pred vonkajšími vplyvmi ako extrémne počasie či mechanické poškodenia, čo znižuje riziko porúch.
- Menšie riziko poškodenia: Menej náchylné na poškodenie silnými vetrami alebo náhodným kontaktom s vetvami stromov.
- Čistejší priestor: Bez viditeľných vedení a stĺpov je priestor vo vašej záhrade či okolí viac využiteľný.
Proces inštalácie prípojky v zemi zahŕňa plánovanie a získanie povolení, výkopové práce, pokládku káblov v ochranných rúrach a následné pripojenie a testovanie. Pre tento typ prípojky sa často používa kábel s označením AYKY-J 4×16 (hliník) alebo CYKY-J 4×10 (meď), pričom sa aj pri jednofázovom odbernom mieste ťahá kábel na tri fázy ako rezerva do budúcnosti. Elektromerový rozvádzač sa umiestňuje na hranicu pozemku, verejne prístupné miesto, minimálne 0,6 m nad terénom, s ohľadom na možné sneženie či záplavy.

Elektrická prípojka vzduchom

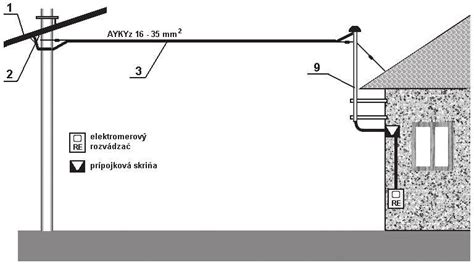

Vzdušné prípojky sa zhotovujú z izolovaných vodičov, závesných alebo samonosných káblov. Minimálny prierez použitého vodiča je 16 mm² hliník. Káble určené na tento účel majú označenie napríklad AYKY-Z 4×16 alebo AYKY-Z 4×25. Hliníkový kábel s oceľovým lanom (označenie "Z" pre závesný) sa vešia a číslo udáva prierez vodiča. Kábel nesmie byť prerušovaný ani nadstavovaný.
Pri vzdušných prípojkách je dôležité umiestnenie prípojkovej skrine na verejne prístupné miesto, prednostne na stĺpe rozvodu elektrickej energie. Vedenie od prípojkovej skrine k elektromerovému rozvádzaču sa považuje za prívod. Ak kábel odbočuje zo vzdušného vedenia, musí byť na stĺpe chránený voči mechanickému poškodeniu minimálne do výšky 2,5 metra a v mieste zaústenia musí byť riadne utesnený voči zatekaniu vody.
V technických podmienkach pripojenia je určené deliace miesto, napríklad poistkové spodky v skrini na stĺpe. Prípojku, teda "stiahnutie elektriky" z drôtov vzdušného vedenia do prípojkovej skrinky, vykoná distribučná spoločnosť v rámci pripojovacieho poplatku. Úlohou elektrikára je potom osadiť na stĺp ochrannú trubku, natiahnuť kábel do elektromerového rozvádzača, osadiť ho a zapojiť káblový vývod do domu.

Elektrická prípojka pre špecifické objekty (chata, garáž či záhrada)
Elektrická prípojka na chatu: Pri pripájaní rekreačných objektov ako sú chaty či záhradné domčeky sa projekt prípojky nelíši od iných stavieb, rozdiel spočíva najmä vo veľkosti ističa a počte fáz.
Elektrická prípojka garáže: Zriadenie elektroinštalácie v garáži, najmä pri starých garážach, môže byť náročnejšie, keďže sa pri ich výstavbe s privedením elektriny často nepočítalo. Pri novostavbách a podzemných garážach je proces obdobný ako pri rodinných domoch.
Elektrická prípojka na záhradu: V záhradkárskych osadách sú prípojky často špecifické spoločným elektromerovým rozvádzačom a individuálnymi prívodnými káblami pre každého vlastníka.
Typy merania elektrickej energie
Pri realizácii elektrickej prípojky sa v bežných podmienkach stretávame predovšetkým s dvoma základnými typmi merania: jednotarifným a dvojtarifným. Rozdiel medzi nimi nie je vždy každému jasný, no zásadne ovplyvňuje spôsob napájania objektu a odber elektrickej energie z distribučnej siete, ako aj typ elektromerovej skrinky. Ide o spôsob napájania objektu a odber z distribučnej siete. V neposlednom rade je tu rozdiel aj v type elektromerovej skrinky.
Jednotarifné meranie
Jednotarifné meranie je najjednoduchšou formou odberu elektrickej energie. V tomto prípade platíte počas celého dňa, teda 24 hodín denne, rovnakú cenu za každú spotrebovanú kilowatthodinu. Cena elektrickej energie sa počas dňa nemení, nezvyšuje ani neznižuje. Ide teda o odber elektrickej energie za konštantnú, nemennú cenu.
Elektromerová skrinka pri jednotarifnom meraní býva spravidla menších rozmerov. Pri jej nákupe je dôležité informovať predajcu o konkrétnom type merania, pre ktorý je určená. Ako pri každej elektromerovej skrinke, aj tu platia špecifické zásady a požiadavky, ktoré stanovuje prevádzkovateľ distribučnej sústavy. Tieto detaily sú detailne popísané v zmluve o pripojení. V praxi sa o tieto technické aspekty nemusíte priamo starať, pretože ich rieši projektant počas vypracovávania projektovej dokumentácie k elektrickej prípojke.
Dvojtarifné meranie (denný a nočný prúd)
Dvojtarifné meranie, ľudovo nazývané "denný a nočný prúd", znamená, že za elektrickú energiu neplatíte počas dňa stále rovnakú sadzbu. Odber je rozdelený do dvoch takzvaných taríf: dennej a nočnej. Ako už názov napovedá, tento systém reflektuje dve rôzne ceny merania. Denná cena je spravidla vyššia ako cena nočná.
Tento druh odberu je výhodný najmä pre domácnosti, firmy alebo väčšie objekty s pomerne vysokým celkovým odberom elektrickej energie, kde sa v konečnom dôsledku dlhodobo oplatí z hľadiska celkových nákladov. Pre bežné domácnosti, ktoré nemajú extrémne vysoké odbery, však môže nastať paradox. Pokiaľ nie sú ich energetické nároky dostatočne vysoké, samotné dvojtarifné meranie ich môže vyjsť drahšie ako jednotarifné, pretože spadajú do inej skupiny odberateľov s odlišnou štruktúrou cien.
Pri inštalácii dvojtarifného merania sa používa elektromerová skrinka, ktorá je väčšia ako v prípade jednotarifného odberu, aby pojala potrebné komponenty pre oba tarify.
Podrobný proces zriadenia novej elektrickej prípojky krok za krokom
Zriadenie novej elektrickej prípojky je proces, ktorý si vyžaduje systematický prístup a dodržiavanie postupov stanovených distribučnou spoločnosťou. Hoci sa detaily môžu mierne líšiť v závislosti od konkrétneho prevádzkovateľa distribučnej sústavy (ZSE, SSE, VSE), základné kroky sú vo všeobecnosti rovnaké. Celý proces od podania žiadosti po spustenie prvého spotrebiča alebo rozsvietenia svetla trvá spravidla 3-4 mesiace.
1. Žiadosť o pripojenie
Prvým krokom je podanie žiadosti o pripojenie odberného elektrického zariadenia do distribučnej sústavy. Túto žiadosť je možné podať online prostredníctvom webovej stránky príslušnej distribučnej spoločnosti (Západoslovenská distribučná, a.s., Stredoslovenská distribučná, a.s., Východoslovenská distribučná, a.s.) alebo prostredníctvom zastupujúcej osoby. V žiadosti je potrebné vyplniť všetky požadované údaje, ktoré sú nevyhnutné pre dodávateľa elektrickej energie. Medzi štandardné údaje patria informácie o budúcom odbernom mieste (často sa používa číslo parcely, ak ešte nemá pridelené číslo popisné), meno, priezvisko, adresa žiadateľa a kontaktné údaje.
Pri podávaní žiadosti je dôležité špecifikovať aj technické parametre, ako napríklad:
- Typ prípojky: Jednofázová alebo trojfázová. Pre rodinné domy je bežná trojfázová prípojka, ktorá umožňuje pripojenie silnejších spotrebičov ako sú elektrické sporáky či tepelné čerpadlá. Jednofázová prípojka je postačujúca pre byty alebo menšie objekty.
- Amperáž hlavného ističa: Štandardne sa pre rodinné domy používa trojfázový istič s hodnotou 25A. Môžete požiadať o istič s prúdovou hodnotou 6A, 10A, 13A, 16A, 20A, 25A, 32A, 40A, 50A, 63A, 80A. Táto hodnota sa odvodzuje od predpokladaného maximálneho odberu elektrickej energie.
- Typ merania: Jednotarifné alebo dvojtarifné (meranie aj nočného prúdu).

2. Návrh zmluvy o pripojení
Po spracovaní údajov z vašej žiadosti vám distribučná spoločnosť do určitej lehoty (zvyčajne do 30 dní) zašle návrh zmluvy o pripojení odberného elektrického zariadenia. Tento dokument je kľúčový, pretože obsahuje všetky podstatné informácie a technické podmienky potrebné pre realizáciu celého projektu. V zmluve sú presne definované detaily ako číslo parcely, číslo podperného bodu (číslo stĺpu), z ktorého sa budete napájať, a definícia hlavného istiacého prvku, ktorý bude umiestnený v elektromerovej skrinke (napríklad 25A istič s charakteristikou B).
3. Vypracovanie projektovej dokumentácie
Projektová dokumentácia je mimoriadne dôležitou súčasťou celého procesu. Jej vypracovanie zabezpečuje projektant, ktorý je zodpovedný za to, aby boli dodržané všetky platné technické normy a predpisy. Tento dokument slúži ako základný kameň pre realizáciu prípojky a poskytuje detailné informácie pre zhotoviteľa. Cena za takýto projekt začína približne na 80 €.
Projektová dokumentácia by mala obsahovať minimálne nasledujúce časti:
- Nákresy vedenia vodičov a ich trasy od stĺpa po odberné miesto.
- Schéma zapojenia tarifov (pre dvojtarifné meranie).
- Detailný popis použitých vodičov, ktoré budú napájať elektromer a objekt.
- Podrobný popis osadenia elektromerového rozvádzača.
- Špecifikácie uzemnenia elektromerového rozvádzača.
Je dôležité zdôrazniť, že uzemnenie elektromerového rozvádzača je kriticky dôležitou súčasťou výstavby. V praxi sa často mení elektrická sústava z typu TN-C na TN-S, čo si vyžaduje správne prevedenie uzemnenia. V dnešnej dobe každá rekonštrukcia musí zriadiť bod rozdelenia a vytvorenie sústavy TN-S. Vzhľadom na potrebu špecializovaných meracích prístrojov na meranie zemných odporov, sa odporúča zveriť realizáciu elektrickej prípojky, najmä uzemnenia, skúseným firmám s bohatými skúsenosťami. Tu je nutné znovu pripomenúť, že túto časť musí realizovať profesionálna firma, ktorá si daný zemný odpor odmeria a v prípade vysokého zemného odporu musí prijať opatrenia na zabezpečenie optimálneho zemného odporu. To znamená konzultáciu s projektantom o zmene a spôsobu zemnenia alebo umiestniť do zeme viac uzemňovačov, ktoré zabezpečia primerané hodnoty.
4. Podpis zmluvy a úhrada poplatku
Po vypracovaní projektovej dokumentácie a prípadných úpravách v súlade s požiadavkami distribučnej spoločnosti, pristúpite k podpisu zmluvy o pripojení. Tento podpis je možné realizovať aj elektronicky prostredníctvom distribučného portálu danej spoločnosti. Zmluvu je potrebné podpísať v stanovenej lehote, zvyčajne do 75 kalendárnych dní od podania žiadosti.
Súčasťou zmluvy je aj vyčíslenie poplatku za pripojenie. Tento poplatok je potrebné uhradiť v stanovenej lehote, pričom je zvyčajne uvedený bankový účet a variabilný symbol. Po uhradení poplatku je zmluva považovaná za uzatvorenú. Výška poplatku sa líši v závislosti od veľkosti hlavného ističa a počtu fáz. Pre 3-fázový 25 A istič, ktorý je najčastejšie používaný v rodinných domoch, je poplatok štandardizovaný a pre priemerný rodinný dom s 25A trojfázovým ističom bude 213,30€.
5. Príprava odberného miesta
Táto fáza zahŕňa viaceré kroky, ktoré vykonáva stavebník alebo ním poverená firma.
- Ohlásenie drobnej stavby: V prvom rade je potrebné ohlásiť zriadenie elektrickej prípojky ako drobnej stavby na príslušnom stavebnom úrade (obecný alebo mestský úrad).

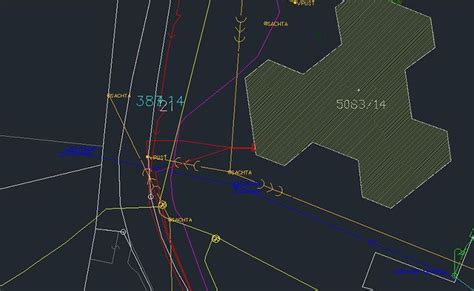

- Vytýčenie inžinierskych sietí: Ak cez pozemok, kde bude umiestnená prípojka, prechádzajú iné inžinierske siete (plyn, voda, optické káble), je nevyhnutné si dať tieto siete vytýčiť. Žiadosť o vytýčenie existujúceho NN vedenia je možné podať takisto online cez distribučný portál distribučnej spoločnosti. Neónovým sprejom Vám distibučná spoločnosť vytýči, kadiaľ idú ich káble a v tom úseku je potrebné robiť výkopové práce s maximálnou opatrnosťou, aby sa nepoškodilo ich jestvujúce vedenie. Takisto je treba požiadať o vytýčenie trás všetkých spoločností, ktorých vedenia idú cez Vaše budúce odberné miesto (napríklad plynárne, ak tadiaľ ide plyn, poskytovateľ internetu, ak tam náhodou má optické internetové káble a pod.).
- Výkopové práce: Ak už budete mať jestvujúce trasy vytýčené (zvyčajne to je 7-10 kalendárnych dní od podania žiadosti), môžete pristúpiť k výkopovým prácam. Jama (kanál) sa zvyčajne kope do hĺbky približne 80 cm a šírky 20-30 cm.

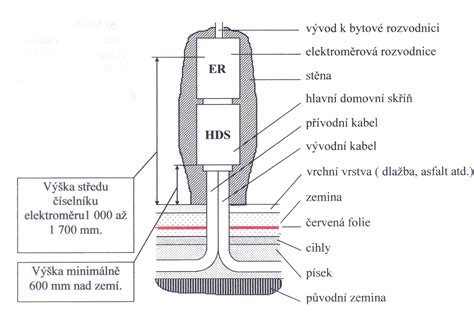

- Ukladanie kábla a chráničky: Kábel sa odporúča uložiť do chráničky, ktorá ho chráni pred mechanickým poškodením (pred prípadným preseknutím kábla pri zásype a pod.). Pre hlavný prívodný kábel sa najčastejšie používa hliníkový kábel typu AYKY. V prípade dvojtarifného merania sa popri hlavnom prívodnom kábli ukladá aj druhý kábel (napr. CYKY-J 3x1,5). Veľkosť chráničky je potrebné zvoliť podľa typu a počtu ukladaných káblov.
- Uzemnenie elektromerového rozvádzača: Pred zasypaním výkopu je potrebné vykonať uzemnenie elektromerového rozvádzača. Zvyčajne sa používa zemniaca pásovina, ktorá sa ukladá do jamy spolu s káblom. Na povrchu pri mieste osadenia rozvádzača sa napojí zemniaca tyč alebo guľatina, ktorá bude slúžiť na pripojenie uzemnenia. Keď uzemnenie na elektromerový rozvádzač máte pripravené taktiež, treba výkop zasypať asi cca 20 cm vrstvou hliny.
- Zasypanie výkopu: Po tejto vrstve sa ukladá výstražná fólia, ktorá signalizuje, že pod ňou je uložený elektrický kábel. Následne sa jama kompletne zasype.
- Príprava kábla na pripojenie: Na oboch koncoch výkopu je potrebné nechať kábel dostatočne dlhý pre pripojenie na stĺp (alebo pripojovaciu skriňu pri stĺpe) a do elektromerového rozvádzača. Pri stĺpe je často potrebné použiť kovovú rúrku ako dodatočnú ochranu kábla spolu s kovovými páskami na prichytenie.

6. Osadenie a zapojenie elektromerového rozvádzača
Po úspešnom uložení a zasypaní kábla v zemi môžete pristúpiť k osadeniu elektromerového rozvádzača. Jeho umiestnenie musí zodpovedať pokynom v návrhu zmluvy alebo projektovej dokumentácii. Zvyčajne platí, že rozvádzač nesmie byť umiestnený nižšie ako 60 cm nad finálnym upraveným terénom a v jeho blízkosti musí byť voľný priestor minimálne 80 cm pre manipuláciu a obsluhu. Elektormerový rozvádzač sa nesmie umiestňovať podľa náhodnej úvahy. Umiestnenie podlieha presnému definovaniu zo strany projektanta kam a v akej pozícií sa elektromerová skrinka môže umiestniť.
Po osadení rozvádzača je potrebné pripojiť doň prívodný kábel (alebo káble v prípade dvojtarifného merania) a uzemnenie. Tieto práce by mal vykonávať kvalifikovaný elektrikár, ktorý Vám bude elektrickú prípojku realizovať/zapájať, dávať k nej revíziu, ktorú budete musieť doložiť elektrárňam.
7. Vypracovanie revíznej správy
Revízna správa je neoddeliteľnou súčasťou celého procesu výstavby elektrickej prípojky. Je to oficiálny dokument, ktorý vystavuje revízny technik a potvrdzuje, že elektrická inštalácia spĺňa všetky platné normy a je bezpečná na prevádzku.
Správa obsahuje záznamy o vykonaných meraniach, ako napríklad:
- Meranie izolačného stavu vodičov.
- Meranie odporu uzemnenia.
Tieto merania sú kľúčové pre overenie súladu inštalácie s normami Slovenskej republiky. Revíznu správu vykonáva osoba s príslušným oprávnením ("paragraf 24"), ktorá vykoná odbornú skúšku a prehliadku elektrickej prípojky. Revízna správa je potrebná pre získanie informácie, či je zariadenie schopné bezpečnej prevádzky a môže byť pripojené do distribučnej siete.
8. Kontrola splnenia technických podmienok a pripojenie na sieť
Distribučná spoločnosť na základe informácie od Vás o pripravenosti odberného miesta zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy (ďalej len prípojka) - najčastejšie je to poistková skrinka na stĺpe pri vzdušnom vedení, rozpojovacia istiaca skriňa pri zemnom káblovom vedení a pod., najneskôr do termínu uvedeného v Zmluve o pripojení. Po pripojení na strane distribučnej spoločnosti a namontovaní elektromera, je odberné miesto pripravené na dodávku elektrickej energie. Distribučná spoločnosť sa do 30tich kalendárnych dní vyjadrí k zaslaným dokumentom. Ak je vyjadrenie k zaslaným dokumentom pozitívne, distribučná spoločnosť do 3 pracovných dní potvrdí splnenie technických podmienok pripojenia.
9. Výber dodávateľa elektrickej energie
Posledným krokom je výber dodávateľa elektrickej energie. Hoci distribučná spoločnosť zabezpečuje iba pripojenie k sieti, samotnú elektrickú energiu dodáva vybraný obchodný dodávateľ. Je dôležité uzavrieť s ním zmluvu o dodávke elektriny. Pri výbere dodávateľa je vhodné zohľadniť referencie, dostupnosť služieb, cenu a celkovú dôveryhodnosť spoločnosti. Na uzatvorenie zmluvy s dodávateľom budete potrebovať okrem iného aj zmluvu o pripojení s distribučnou spoločnosťou a revíznu správu. Do 60tich kalendárnych dní od splnenia technických podmienok pripojenia uzatvoríte zmluvu o dodávke energie s dodávateľom energie. Na Slovensku pôsobia tri hlavné distribučky (ZSE, SSE, VSE), dodávateľov pre domácnosti bolo k 1.1.2024 až 32.
Rekonštrukcia starších elektrických prípojok a prekládka elektromera
Ak vybavujete elektrickú prípojku pre starší dom, môžete sa stretnúť s tým, že elektromerový rozvádzač a prípojková skrinka vám pri rekonštrukcii prekážajú. Ak do takej prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby spĺňala aktuálne normy a požiadavky. Výnimkou nie je ani výmena hlavného ističa či oprava havarijného stavu. Staré prípojky často trpia opotrebovanými svorkami a hliníkovými vodičmi, ktoré sa uvoľňujú ("tečú"), čo môže viesť k vysokému prechodovému odporu, prehrievaniu a v krajnom prípade k požiaru alebo úrazu elektrickým prúdom. Izolácia prípojky býva tiež často v zlom stave. Tieto aspekty by ste nemali podceňovať a výmenu starej prípojky brať ako nutné zlo.
V starších domoch sa realizovali prípojky zásadne v objektoch. A však takýto druh umiestnenia elektromera je už dnes minulosťou. Podľa nových STN noriem sa má vyhotovovať elektrická prípojka výhradne na hranici pozemku v plote. Ak patríte medzi súkromných odberateľov, budete musieť umiestniť elektromerový rozvádzač tak, aby bol elektromer prístupný z verejného priestranstva.
V prípade starších objektov, kde sa elektromer nachádza v interiéri, je pri rekonštrukcii alebo zmene vlastníckych vzťahov často potrebné pristúpiť k prekládke elektromera na hranicu pozemku. Tento proces je podobný zriadeniu novej prípojky a zahŕňa podanie žiadosti u distribučnej spoločnosti, vypracovanie projektovej dokumentácie, realizáciu, revíznu správu a niekedy aj plán skutočného vyhotovenia.
Dôležité aspekty a náklady elektrickej prípojky
Pri realizácii elektrickej prípojky je potrebné dbať na dodržiavanie viacerých dôležitých aspektov, ktoré zabezpečia nielen funkčnosť, ale aj bezpečnosť celého systému.
Stavebný prúd
Pri vybavovaní elektrickej prípojky na pozemok vopred kvôli stavebným prácam (tzv. stavebný prúd) je vhodné zvoliť elektromerový rozvádzač osadený zásuvkami. Tým sa vyhnete nutnosti kupovať alebo si požičiavať samostatný stavebný rozvádzač.
Umiestnenie elektromerového rozvádzača
Podľa nových STN noriem sa elektrické prípojky, vrátane elektromerového rozvádzača, majú vyhotovovať výhradne na hranici pozemku, v oplotení, tak aby bol elektromer kedykoľvek prístupný z verejného priestranstva. Staršie inštalácie, kde boli elektromery umiestňované priamo v objektoch, sú už minulosťou.

Materiál a celkové náklady
Váš majetok začína káblom vedúcim z prípojkovej skrine do elektromerového rozvádzača. Všetok materiál v tomto úseku, okrem samotného elektromera či modulu HDO, si hradí žiadateľ. Materiál môže nakúpiť buď váš elektrikár na základe presného zoznamu, alebo vy sami.
Cena elektrickej prípojky pre rodinný dom sa môže pohybovať od niekoľkých stoviek až po viac ako tisíc eur. Cena elektrickej prípojky pre rodinný dom začína niekde na 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie. Konkrétne náklady ovplyvňuje dĺžka kábla, umiestnenie stĺpa, či ide o jednotarifné alebo dvojtarifné meranie.
| Položka | Orientačná cena | Poznámka |
|---|---|---|
| Projekt elektrickej prípojky | cca 30 € - 150 € | Vypracúva projektant |
| Poplatok za pripojenie | cca 210 € (213,30€ pre 25A 3F istič) | V závislosti od počtu fáz a veľkosti ističa |
| Vybudovanie odberného miesta (materiál a montážne práce) | cca 400 € - 700 € | Ovplyvňuje dĺžka kábla, umiestnenie stĺpa atď. |
| Revízna správa | cca 50 € | Vykonáva revízny technik |
Výrazne môžu náklady zvýšiť aj špecifické situácie, ako napríklad nutnosť pretlačenia chráničky pod cestou, zriadenie vecného bremena na cudzom pozemku alebo dlhé vzdialenosti od bodu pripojenia k distribučnej sieti.
Bezpečnosť a zodpovednosť
Žiadateľ je povinný akceptovať všetky smernice uvedené v zmluve o pripojení a projektovej dokumentácii. Zahŕňa to spôsob osadenia, typ istiacich prvkov a dodržiavanie technických podmienok prevádzkovateľa distribučnej sústavy. Okrem toho je žiadateľ zodpovedný za udržiavanie svojich elektroenergetických zariadení v technicky spôsobilom stave, aby boli v súlade s platnými predpismi a normami a chránili život, zdravie a majetok osôb, ako aj aby nespôsobovali poruchy v distribučnej sústave. Je tiež potrebné doručiť plán skutočného vyhotovenia, ktorý odzrkadľuje skutočný stav, kde je umiestnená elektromerová skrinka, ako hlboko a na akom mieste sa nachádza vodič napájajúci elektromer zo stĺpu, aký druh vodičov sa použil v skutočnosti, aký je hlavný istič v prípojkovej skinke alebo koľko uzemňovacích tyčí sa použilo na prizemnenie prípojky.
Dodržiavanie týchto zásad a postupov je nevyhnutné pre bezpečnú a spoľahlivú prevádzku vašej elektrickej prípojky.
Riešenie sporov týkajúcich sa elektrických prípojok
Vlastníctvo nehnuteľnosti môže priniesť aj komplexné právne a susedské spory, najmä ak elektrická prípojka vedie cez pozemky susedov. V takýchto prípadoch je nevyhnutný písomný súhlas vlastníka pozemku, cez ktorý má elektrina viesť. Tento súhlas sa zvyčajne udeľuje prostredníctvom špecifického tlačiva distribučnej spoločnosti, ktorému predchádza vypracovaný projekt.
Ak sused odmieta udeliť súhlas, napriek tomu, že elektrina viedla cez jeho pozemok desiatky rokov, stavebný úrad môže odmietnuť vydať nové stavebné povolenie. Zákon o energetike (§ 39 ods. 10) však stanovuje povinnosť vlastníka nehnuteľnosti vyhovieť žiadosti o súhlas, pokiaľ tým nedôjde k neprimeranému porušeniu jeho práv. Odmietnutie musí byť riadne odôvodnené. V extrémnych prípadoch môže dôjsť aj k trestnému oznámeniu za čiernu stavbu, avšak trestný zákon vyžaduje vážnu ujmu na právach alebo oprávnených záujmoch vlastníka pozemku.
Riešením môže byť aj zriadenie vecného bremena, ktoré sa musí zapísať do katastra nehnuteľností na základe písomnej zmluvy. Vecné bremeno môže byť zriadené na dobu neurčitú alebo určitú, bezodplatne alebo za odplatu. Dôležitá je písomná komunikácia so susedom a overenie jeho podpisu.
Optická sieť a plynová prípojka v kontexte výstavby
Ťahanie či prekladanie inžinierskych sietí je administratívne aj finančne nesmierne náročná záležitosť. Ak zháňate stavebný pozemok, hľadajte predovšetkým taký, ktorý má napojenie na infraštruktúru. Ideálne by bolo stavať také domy, ktoré by vôbec nepotrebovali externý zdroj na výrobu tepla, keďže ani elektrina nie je až taká optimálna, ako by sa na prvý pohľad mohlo zdať.
Pripojenie optickej siete
Podobne ako elektrická prípojka, aj pripojenie k optickej sieti môže byť realizované vzduchom alebo zemou.
- Optická prípojka vzduchom: Zahŕňa vedenie optického kábla v závese od najbližšieho elektrického stĺpa k bodu pripojenia. Technik na mieste zhodnotí ideálne vedenie a kábel ukotví o povrch stavby.
- Optická prípojka zemou: Elegantnejšie, no náročnejšie riešenie. Vyžaduje vopred pripravený výkop alebo zakopanú chráničku na optický kábel, ktorá by mala byť privedená k najbližšiemu elektrickému stĺpu s dostatočnou rezervou.
Pri realizácii optickej prípojky sa používajú rôzne techniky pripojenia, ako klasický konektorovaný drop kábel, zafukovací kábel s privarením pigtailu alebo kombinácia oboch.
Plynová prípojka
Faktom je, že aj pri súčasných rozkolísaných cenách energií je 1 kWh tepla vyrobená elektrickým kúrením cca 2-krát drahšia ako 1 kWh tepla vyrobená plynovým kotlom. Čiže ak by sme sa na to pozreli čisto ekonomicky, plyn sa ešte stále oplatí. Napriek tomu pozorujeme, že nových rodinných domov bez pripojenia na plyn pribúda. Súčasné domy stavané v nízkoenergetickom a pasívnom štandarde nemajú už takú potrebu tepla z externého zdroja.
Pre staršie a rozlohou väčšie rodinné domy s horšími tepelnotechnickými parametrami, teda s vyššou ročnou spotrebou (nad 100 kWh/m2), je plyn ešte stále relatívne dobrým riešením. Pre kompaktnejšie novostavby postavené podľa súčasných tepelnotechnických noriem už plyn výhodnejší nie je. Preto dnes plynová prípojka nie je nutná, aj keby sa plynové potrubie nachádzalo na hranici parcely. Veľmi rozumným (a v súčasnosti aj obľúbeným) riešením je investične nenáročné elektrické kúrenie s príležitostnou podporou krbovej pece. Všetko nasvedčuje tomu, že najmä pri individuálnej výstavbe bude plyn na ústupe.
Ak sa predsa len rozhodnete pre napojenie na plyn, napríklad aj preto, že prípojka už bola na parcele, ktorú ste kúpili, vedzte, že jeho realizácia je svojím spôsobom najkomplikovanejšia. V prvom rade musíte požiadať o pripojenie do distribučnej siete, k čomu budete potrebovať kópiu listu vlastníctva a kópiu katastrálnej mapy. K pripojeniu na plyn dochádza do 6 mesiacov. Medzitým postupuje výstavba domu, oprávnený projektant má časový priestor na vypracovanie projektu pripojovacieho plynovodu od plynomeru ku kotlu a k sporáku. Aj plynomer (hlavný uzáver plynu) musí byť umiestnený na hranici pozemku tak, aby poverená osoba mohla odčítavať plyn.
