Elektrická prípojka a odberné zariadenie: Kompletný sprievodca

Pripojenie elektrickej energie k vášmu odbernému miestu je proces, ktorý vyžaduje dodržanie určitých krokov a pravidiel. Tento proces sa líši v závislosti od toho, či ide o pripojenie nového odberného miesta, alebo o zmenu odberateľa na existujúcom mieste.

Čo je elektrická prípojka a odberné zariadenie?

Elektrická prípojka je zariadenie, ktoré slúži na pripojenie odberného elektrického zariadenia odberateľa elektriny do prenosovej alebo distribučnej sústavy. Môže sa jednať o prípojku nízkeho, vysokého, veľmi vysokého alebo zvlášť vysokého napätia.

Elektrická prípojka sa začína odbočením elektrického vedenia od distribučnej sústavy alebo prenosovej sústavy smerom k odberateľovi elektriny. V prípade elektrickej stanice sa za odbočenie považuje odbočenie od spínacích a istiacich prvkov. V ostatných prípadoch ide o odbočenie od vzdušného alebo káblového vedenia.

Elektrická prípojka nízkeho napätia sa končí pri vonkajšom vedení hlavnou domovou poistkovou skriňou, pri káblovom vedení hlavnou domovou káblovou skriňou. Tieto skrine sú súčasťou elektrickej prípojky a musia byť umiestnené na verejne prístupnom mieste. Ak hlavná domová poistková skriňa nie je zriadená, prípojka sa končí na poslednom podpernom bode alebo na hranici objektu odberateľa.

Elektrická prípojka vysokého napätia a veľmi vysokého napätia sa končí pri vzdušnom vedení kotvovými izolátormi na odberateľovej stanici, pri káblovom vedení káblovou koncovkou v odberateľovej stanici. Kotvové izolátory a káblové koncovky sú súčasťou prípojky.

Elektrické vedenie, ktoré slúži na pripojenie viacerých odberateľov elektriny z jednej elektrickej prípojky, nie je jej súčasťou.

Odberným elektrickým zariadením je zariadenie, ktoré slúži na odber elektriny a je možné ho pripojiť do prenosovej sústavy, distribučnej sústavy alebo na elektrickú prípojku. Za jeho zriadenie, prevádzku a údržbu zodpovedá osoba, ktorá s prevádzkovateľom sústavy uzatvorila zmluvu o pripojení.

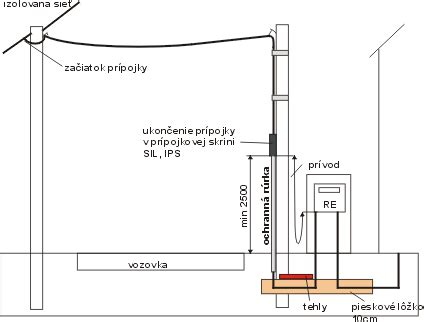

Schéma elektrickej prípojky

Postup pripojenia nového odberného miesta

Postup pripojenia nového odberného miesta je koordinovaný s prevádzkovateľom distribučnej sústavy. V Slovenskej republike sú to:

  • Západoslovenská distribučná, a.s.
  • Stredoslovenská distribučná, a.s.
  • Východoslovenská distribučná, a.s.

Prvým krokom je podanie žiadosti o pripojenie odberného elektrického zariadenia do distribučnej sústavy. Ak plánujete stavať nový dom, k žiadosti je potrebné priložiť povinnú prílohu, ktorá obsahuje parcelné číslo pozemku s názvom ulíc.

Následne vám prevádzkovateľ distribučnej sústavy odošle na podpis návrh zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Podpísanú zmluvu je potrebné doručiť späť prevádzkovateľovi.

Poplatok za pripojenie musíte zaplatiť v stanovenom termíne. V prípade neuhradenia návrh zmluvy zaniká a je potrebné podať novú žiadosť.

Ďalším krokom je príprava odberného miesta v stanovenej lehote a doručenie dokladov uvedených v technických podmienkach pripojenia prevádzkovateľovi distribučnej sústavy. Tieto doklady sú najčastejšie:

  • Projekt elektrickej prípojky
  • Revízna správa
  • Zakreslenie skutočného vyhotovenia

Distribučná spoločnosť sa do 30 kalendárnych dní vyjadrí k zaslaným dokumentom. Ak je vyjadrenie pozitívne, do 3 pracovných dní vydá potvrdenie o splnení technických podmienok pripojenia.

Do 60 kalendárnych dní od splnenia technických podmienok pripojenia uzatvoríte zmluvu o dodávke a distribúcii elektrickej energie s vybraným dodávateľom. Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví.

Prevádzkovateľ distribučnej sústavy vám namontuje elektromer na pripravené odberné miesto do 5 pracovných dní od prijatia požiadavky.

Mapa Slovenska s vyznačenými distribučnými spoločnosťami

Náklady na zriadenie elektrickej prípojky

Elektrickú prípojku zriaďuje prevádzkovateľ distribučnej sústavy až po hranicu pozemku, respektíve až po elektromer na náklady osoby, pre ktorú bola zriadená. Náklady na zriadenie prípojky sú súčasťou ceny za pripojenie.

Orientačné náklady môžu byť nasledovné:

  • Projekt elektrickej prípojky: cca 80€
  • Pripojovací poplatok: cca 210€ (závisí od počtu fáz a veľkosti ističa)
  • Náklady na vybudovanie odberného miesta: cca 400-700€ (závisí od dĺžky kábla, umiestnenia stĺpu, tarifu)
  • Revízia: 50€

Celkové predpokladané náklady sa tak môžu pohybovať okolo 850€.

Priemerný pripojovací poplatok pre rodinný dom s 25A trojfázovým ističom je približne 213,30€.

Typy elektrických prípojok

Elektrická prípojka vzduchom

Pri vzdušných prípojkách sa používajú izolované vodiče, závesné alebo samonosné káble. Minimálny prierez použitého vodiča je 16mm² hliník. Káble majú označenie AYKY-Z 4×16 alebo AYKY-Z 4×25, kde "AYKY" označuje hliníkový kábel, "Z" závesný (s oceľovým lanom) a číslo prierez vodiča v mm².

V technických podmienkach pripojenia je definované deliace miesto prípojky (napríklad poistkové spodky v skrini osadenej na stĺpe). Prípojku z drôtov vzdušného vedenia do prípojkovej skrinky na stĺpe realizuje distribučná spoločnosť v rámci pripojovacieho poplatku.

Vašou úlohou (alebo úlohou vášho elektrikára) je osadiť na stĺp ochrannú trubku, natiahnuť kábel zemou do elektromerového rozvádzača, osadiť tento rozvádzač a natiahnuť káblový vývod do domu.

Všetky práce je nutné realizovať podľa projektu. Akékoľvek odchýlky musia byť zaznačené v dokumentácii a vytvorené "zakreslenie skutkového stavu". Elektrikár musí vydať "vyhlásenie o zodpovednosti osoby zodpovednej za montáž elektrickej inštalácie nízkeho napätia".

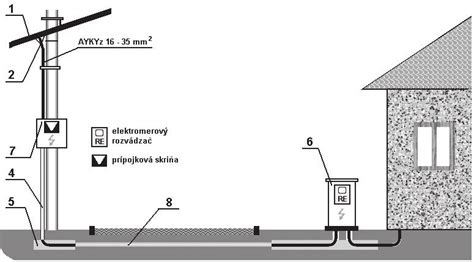

Vzdušná elektrická prípojka

Elektrická prípojka v zemi

Káblové prípojky musia byť zriadené s plným počtom vodičov rozvodu, aj keď je odberné miesto na jednu fázu, ťahá sa prívodný kábel na tri fázy ako rezerva do budúcnosti.

Minimálny prierez vodiča je 16 mm² hliník, alebo 10 mm² meď. Káble majú označenie AYKY-J 4×16 (hliník) alebo CYKY-J 4×10 (meď). Označenie "-J" udáva farebné značenie vodičov.

Elektromerový rozvádzač sa umiestňuje na hranicu pozemku, na verejne prístupné miesto. Spodný okraj musí byť minimálne 0,6m nad úrovňou terénu, maximálne do 1,5m (s ohľadom na podmienky ako sneh alebo záplavy). Okienko elektromera má byť minimálne 0,7m nad terénom.

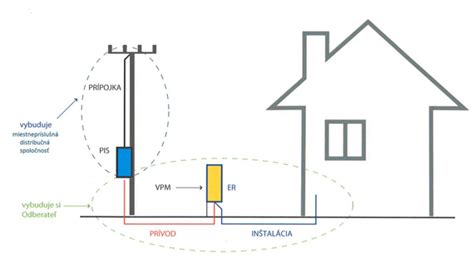

Káblová elektrická prípojka

Elektrická prípojka na záhradu

V záhradkárskych osadách sú prípojky špecifické tým, že obvykle majú spoločný elektromerový rozvádzač a každý záhradkár má svoj prívodný kábel.

Zmena odberateľa elektriny

Ak potrebujete len zmenu odberateľa elektriny na existujúcom odbernom mieste, stačí kontaktovať vášho dodávateľa elektriny.

Ako zmeniť jednotarifnú a dvojtarifnú sadzbu elektriny

Vlastníctvo a zodpovednosť

Vlastníkom elektrickej prípojky je ten, kto uhradil náklady na jej zriadenie. Vlastník je povinný zabezpečiť prevádzku, údržbu a opravy tak, aby prípojka neohrozovala život, zdravie a majetok osôb. Zasahovať do elektrickej prípojky je možné len so súhlasom prevádzkovateľa.

Prevádzkovateľ distribučnej sústavy je povinný uzatvoriť s vlastníkom prípojky zmluvu na jej prevádzku, údržbu a opravu, ak o to vlastník požiada.

Osoba, ktorá s prevádzkovateľom sústavy uzatvorila zmluvu o pripojení, je povinná udržiavať odberné elektrické zariadenie v technicky zodpovedajúcom stave a poskytovať na požiadanie prevádzkovateľovi sústavy technické údaje a správy z odbornej prehliadky a skúšky.

Ak žiadateľ nie je vlastníkom nehnuteľnosti, je povinný požiadať vlastníka o súhlas so zriadením odberného elektrického zariadenia alebo elektrickej prípojky. Vlastník je povinný súhlasiť, ak mu v dôsledku zriadenia nevzniknú neprimerané porušenia práv.

Porovnanie vzdušnej a zemnej prípojky

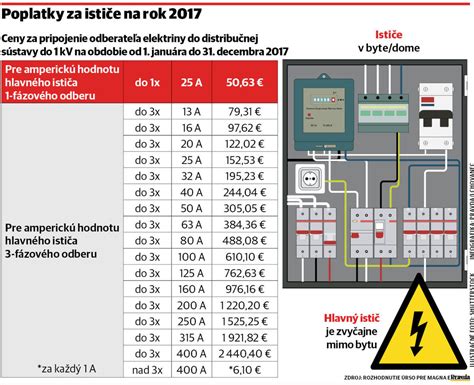

Možné hodnoty ističov
